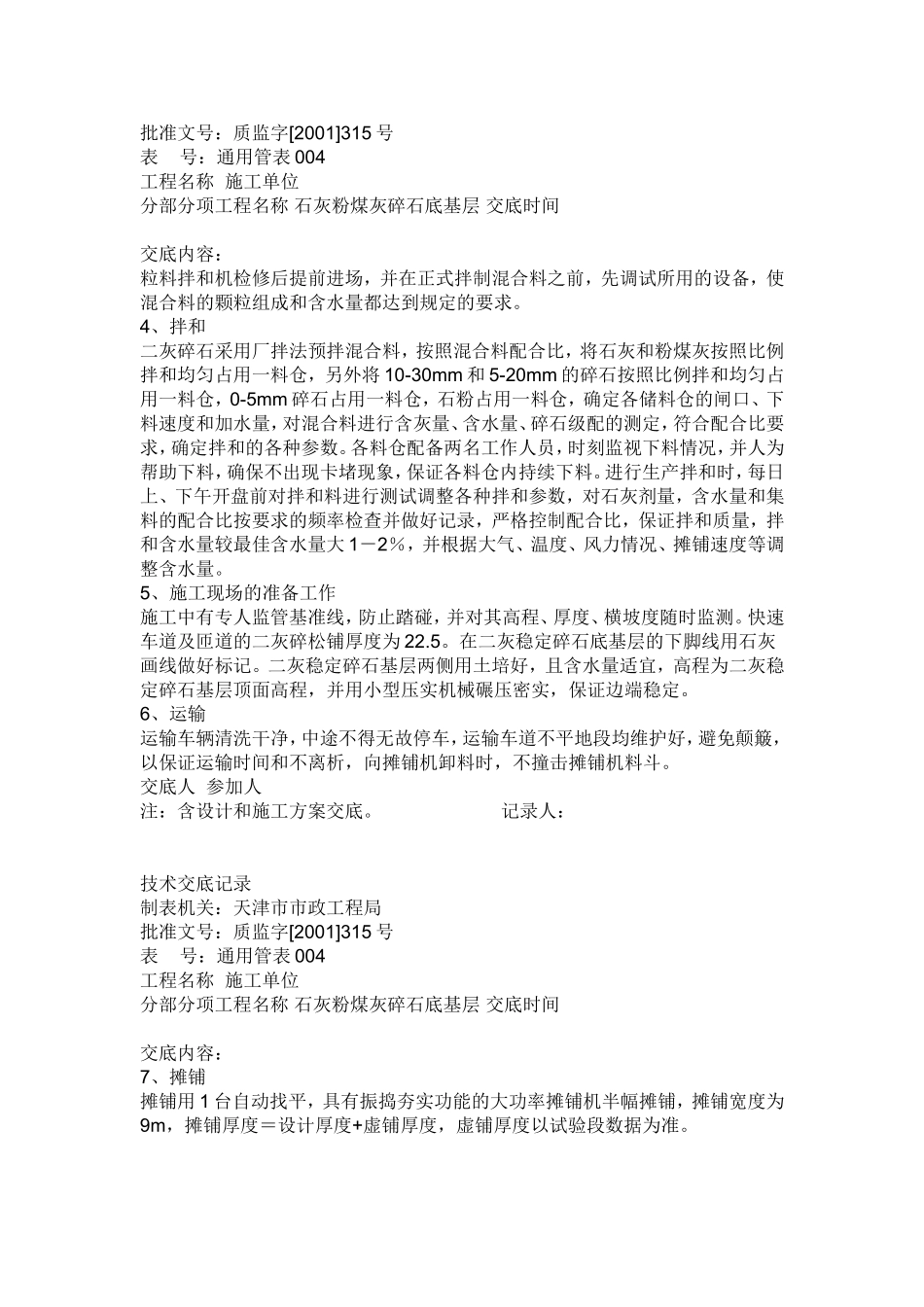

石灰粉煤灰碎石底基层技术交底石灰粉煤灰碎石底基层技术交底技术交底记录制表机关:天津市市政工程局批准文号:质监字[2001]315号表号:通用管表004工程名称施工单位分部分项工程名称石灰粉煤灰碎石底基层交底时间交底内容:本工程二灰碎配比为:快速车道的二灰碎配比为:(8:12:80),厚度为18cm
1、准备下承层:下承层表面应平整、坚实,具有规定的路拱,对局部松散区域,采取措施整改完善下承层各项技术指标均应符合规范要求
洒水湿润表面
2、施工放样(1)在路基上恢复中线及边线,直线段上每15—25m设一桩,平曲线段上每10米设一桩
并在木桩上标明桩号
(2)用摊铺机摊铺时,采用基准线控制摊铺厚度、高程及横坡时,提前在基层外侧0
3m处每隔10m钉一根铁制基线桩,在装上固定横梁,梁上加加好拉紧的基准线(3mm油丝绳),基准线顶面与铺筑的基层顶面垂直距离以0
对基准线的固定要求:①桩、梁牢固不晃动,线绷紧不花落
②横量应呈水平状,以保持传感器在基准线上正常滑行
③基准线应拉直绷紧
3、材料准备石灰质量符合Ⅲ级以上的钙质、镁质生石灰标准
生石灰在道路施工前7天进行充分消解后,方可使用
粉煤灰粒径应在0
001~2mm之间,为便于压实,小于0
074mm的颗粒含量应大于45%,粉煤灰烧失量应小于12%,SiO2、Al2O3和Fe2O3的总含量应大于70%,比表面积应大于2500cm2/g
二灰碎石中的碎石采用级配碎石,其级配组成符合下表
碎石的压碎值不大于30%
碎石基层级配范围:层位通过下列筛孔(方孔筛,mm)的重量百分率(%)31
075石灰粉煤灰碎石层10081~9852~7030~5018~3810~276~200~7在试验室对白灰粉煤灰碎石进行试配,制作试件,获得最佳密实度和最佳含水量作为现场施工的依据
