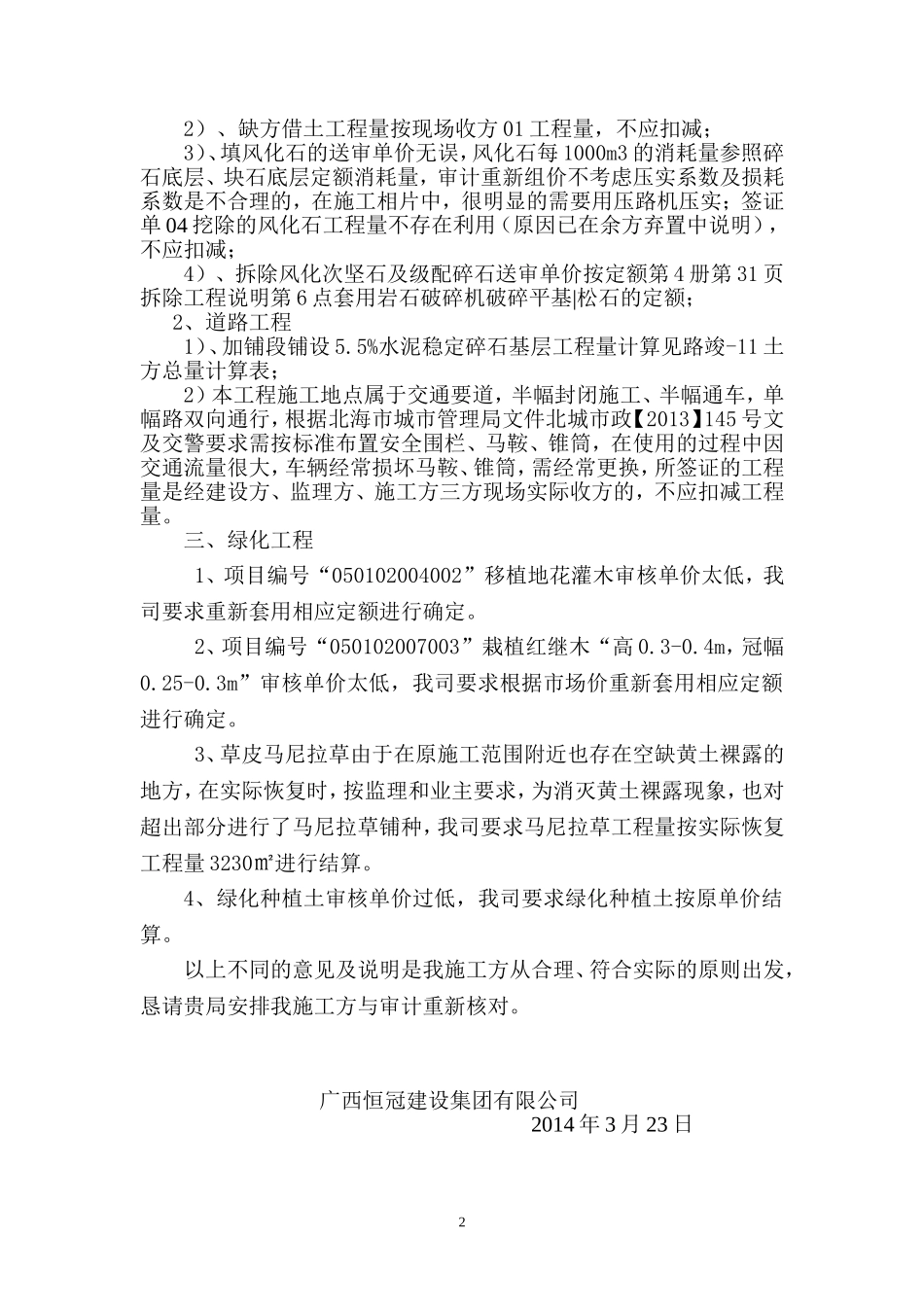

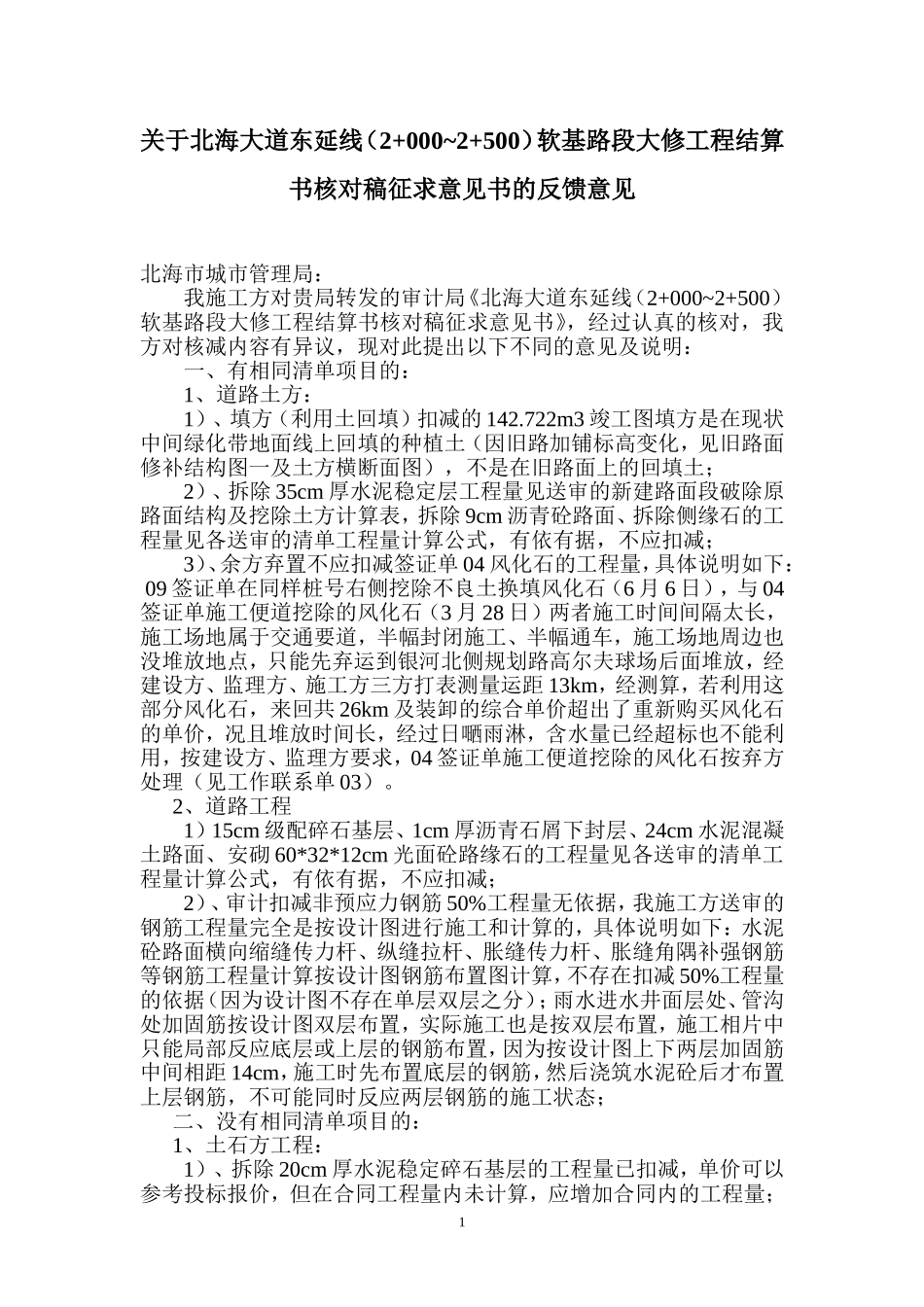

关于北海大道东延线(2+000~2+500)软基路段大修工程结算书核对稿征求意见书的反馈意见北海市城市管理局:我施工方对贵局转发的审计局《北海大道东延线(2+000~2+500)软基路段大修工程结算书核对稿征求意见书》,经过认真的核对,我方对核减内容有异议,现对此提出以下不同的意见及说明:一、有相同清单项目的:1、道路土方:1)、填方(利用土回填)扣减的142
722m3竣工图填方是在现状中间绿化带地面线上回填的种植土(因旧路加铺标高变化,见旧路面修补结构图一及土方横断面图),不是在旧路面上的回填土;2)、拆除35cm厚水泥稳定层工程量见送审的新建路面段破除原路面结构及挖除土方计算表,拆除9cm沥青砼路面、拆除侧缘石的工程量见各送审的清单工程量计算公式,有依有据,不应扣减;3)、余方弃置不应扣减签证单04风化石的工程量,具体说明如下:09签证单在同样桩号右侧挖除不良土换填风化石(6月6日),与04签证单施工便道挖除的风化石(3月28日)两者施工时间间隔太长,施工场地属于交通要道,半幅封闭施工、半幅通车,施工场地周边也没堆放地点,只能先弃运到银河北侧规划路高尔夫球场后面堆放,经建设方、监理方、施工方三方打表测量运距13km,经测算,若利用这部分风化石,来回共26km及装卸的综合单价超出了重新购买风化石的单价,况且堆放时间长,经过日嗮雨淋,含水量已经超标也不能利用,按建设方、监理方要求,04签证单施工便道挖除的风化石按弃方处理(见工作联系单03)
2、道路工程1)15cm级配碎石基层、1cm厚沥青石屑下封层、24cm水泥混凝土路面、安砌60*32*12cm光面砼路缘石的工程量见各送审的清单工程量计算公式,有依有据,不应扣减;2)、审计扣减非预应力钢筋50%工程量无依据,我施工方送审的钢筋工程量完全是按设计图进行施工和计算的,具体说明如下:水泥砼路面横向缩缝传力杆、纵缝拉杆、胀缝
