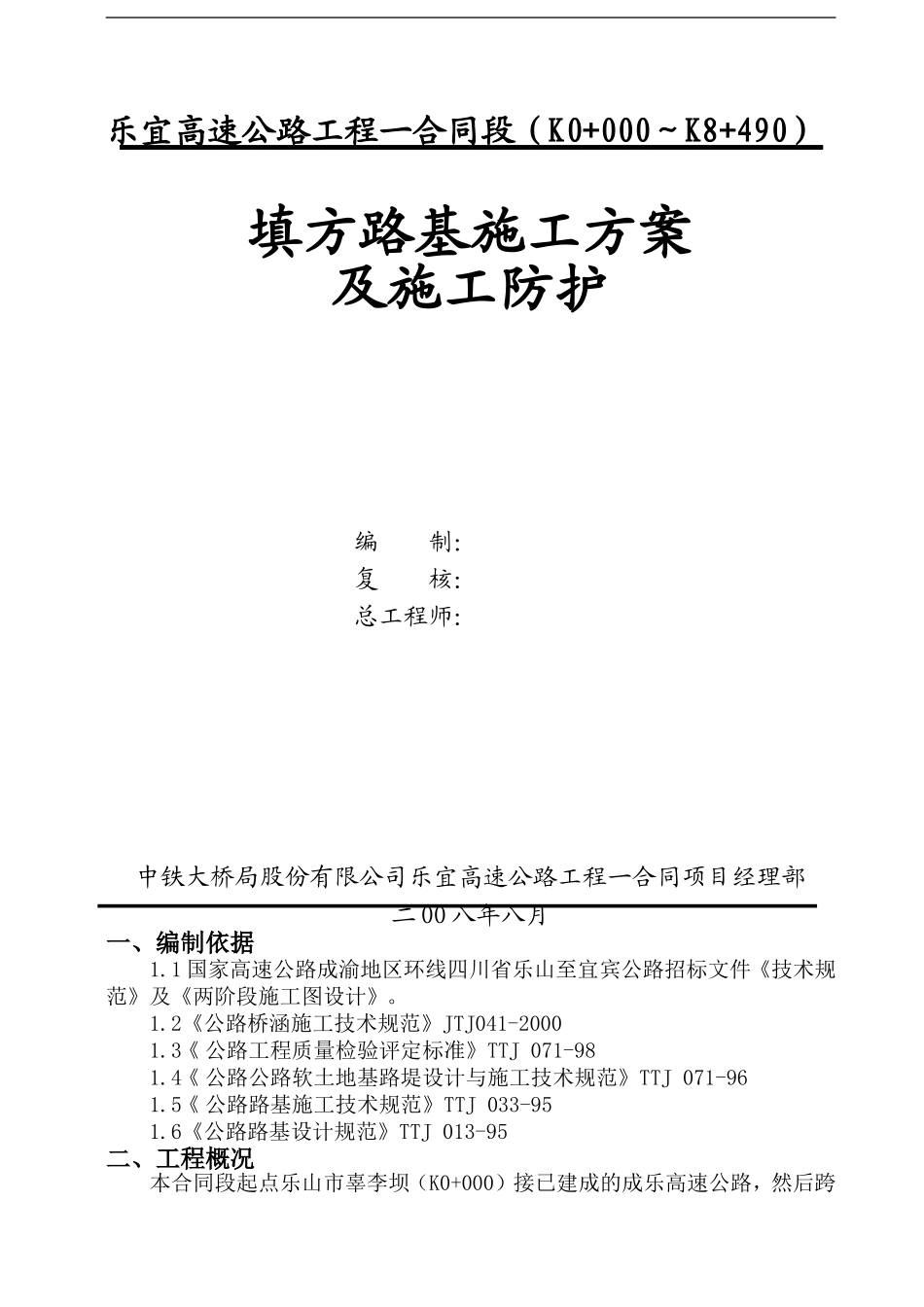

乐宜高速公路工程一合同段(K0+000~K8+490)填方路基施工方案及施工防护编制:复核:总工程师:中铁大桥局股份有限公司乐宜高速公路工程一合同项目经理部二OO八年八月一、编制依据1
1国家高速公路成渝地区环线四川省乐山至宜宾公路招标文件《技术规范》及《两阶段施工图设计》
2《公路桥涵施工技术规范》JTJ041-20001
3《公路工程质量检验评定标准》TTJ071-981
4《公路公路软土地基路堤设计与施工技术规范》TTJ071-961
5《公路路基施工技术规范》TTJ033-951
6《公路路基设计规范》TTJ013-95二、工程概况本合同段起点乐山市辜李坝(K0+000)接已建成的成乐高速公路,然后跨青衣江、大渡河,止于水口镇于K8+490
本合同段路基分为主线:路基填土由两个取土场供用:第一段为K2+188
05~K4+889段路基,由修建3#、4#收费站旁的收费管理所开挖料场提供一部分土石方,填料成分为土、软石及次坚石,其K3+606~K4+889段购买砂砾石来填筑;第二段路基为从K6+965
05~K8+490,其填料为利用K6+329~K6+813段路堑开挖方,填料组成主要为卵石质土及卵石夹土,表层为低液限粘土
另外是辜李坝互通立交匝道路基施工,匝道共有9条匝道,挖方约55万m3,填方约15万m3
本合同段路基施工具有高挖、高填、工程量大等特点,衡重式挡土墙、钢筋砼悬臂式挡土墙、排水及防护工程具有多种形式,包括边沟、排水沟、截水沟、拱形护坡、实体护坡、护面墙、护肩、护脚、挡土墙等多项施工内容,主要由机械开挖、装、卸、填、运、压、砌、锚固和人工清理,辅助爆破等流水作业

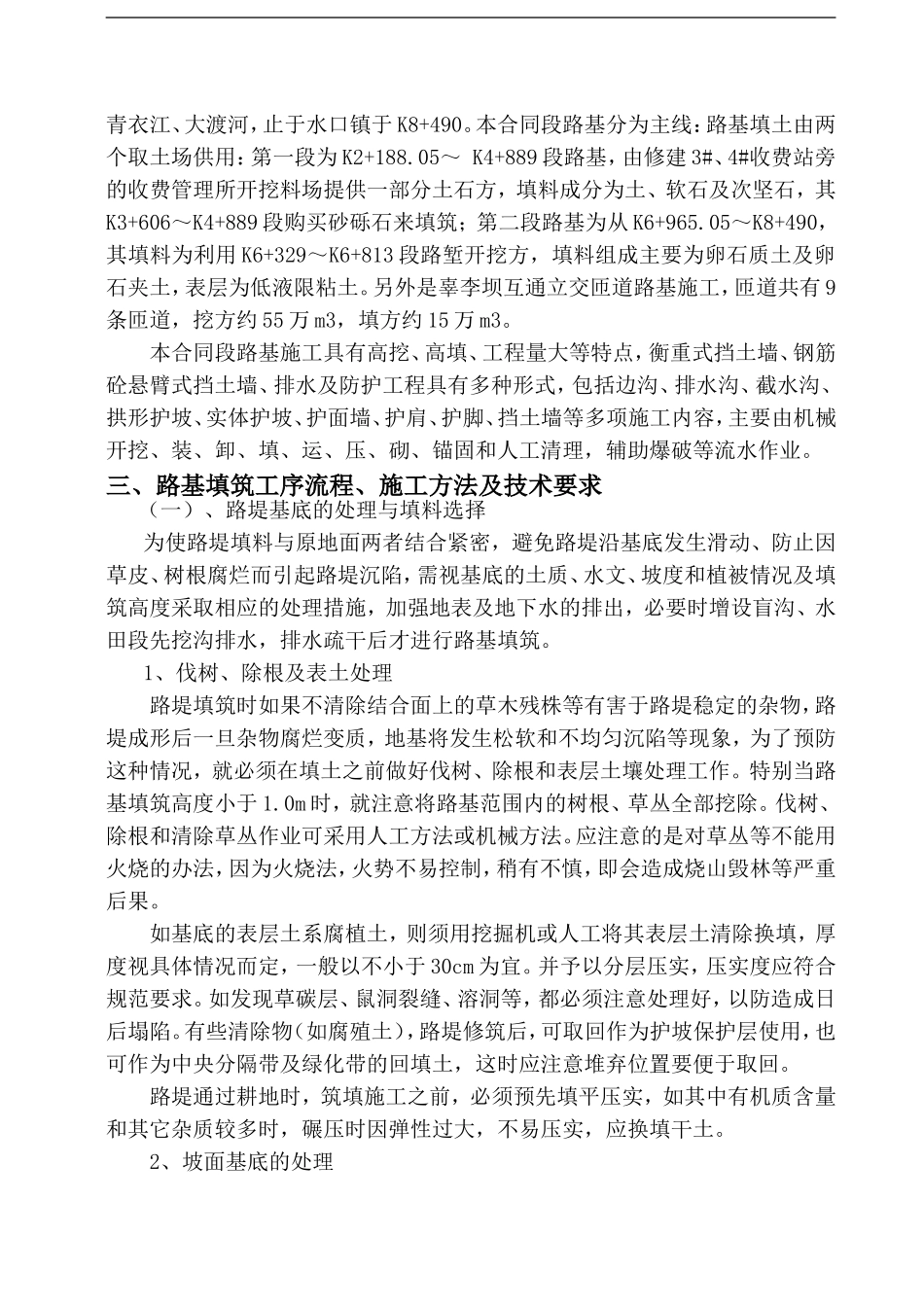

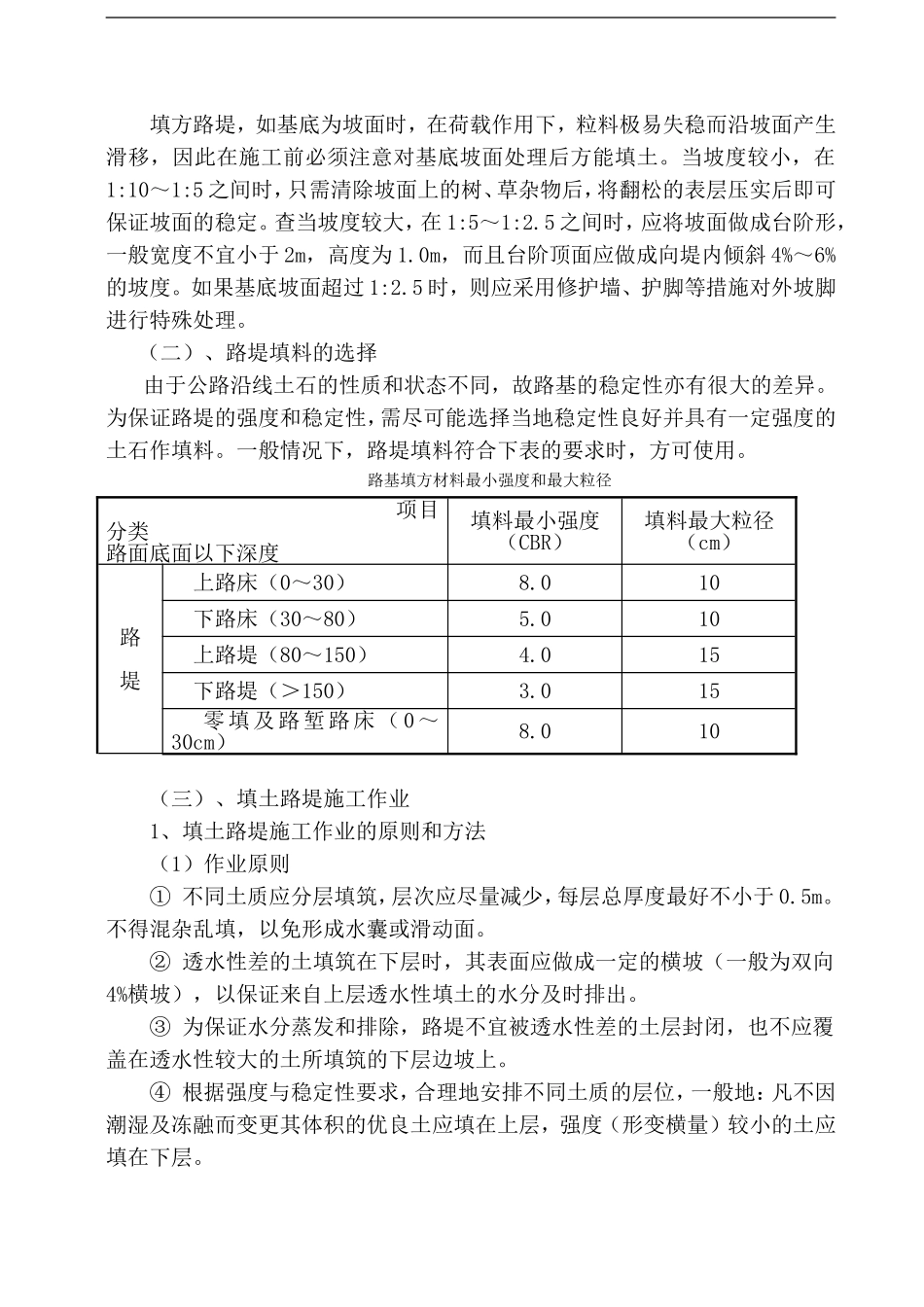

三、路基填筑工序流程、施工方法及技术要求(一)、路堤基底的处理与填料选择为使路堤填料与原地面两者结合紧密,避免路堤沿基底发生滑动、防止因草皮、树根腐烂而引起路堤沉陷,需视基底的土质、水文、坡
