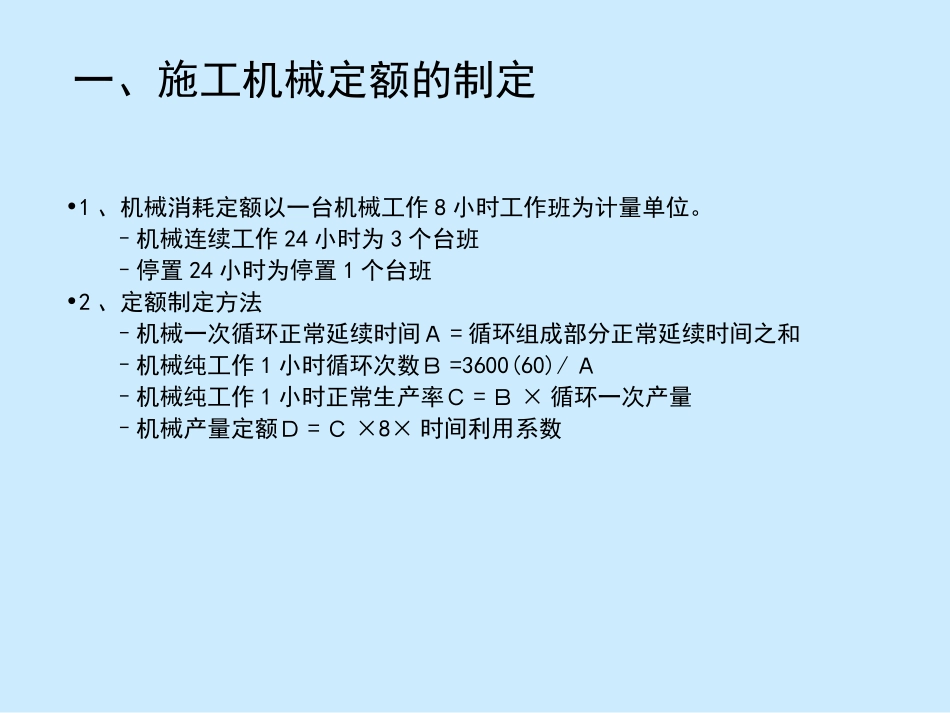

一、施工机械定额的制定•1、机械消耗定额以一台机械工作8小时工作班为计量单位

–机械连续工作24小时为3个台班–停置24小时为停置1个台班•2、定额制定方法–机械一次循环正常延续时间A=循环组成部分正常延续时间之和–机械纯工作1小时循环次数B=3600(60)/A–机械纯工作1小时正常生产率C=B×循环一次产量–机械产量定额D=C×8×时间利用系数二、施工机械定额的制定及其应用•例1:有4350m3土方开挖任务要求在11天内完成
采用挖斗容量为0
5m3的反铲挖掘机挖土,载重量为5t的自卸汽车将开挖土方量的60%运走,运距为3km,其余土方量就地堆放
经现场测定的有关数据如下:–(1)假设土的松散系数为1
2,松散状态容重为1
65t/m3;–(2)假设挖掘机的铲斗充盈系数为1
0,每循环一次时间为2分钟,机械时间利用系数为0
85;–(3)自卸汽车每一次装卸往返需24分钟,时间利用系数为0
二、施工机械定额的制定及其应用•1、挖掘机台班产量–每小时循环次数:60/2=30(次)–每小时生产率:30×0
5×1=15(m3/小时)–每台班产量:15×8×0
85=102(m3/台班)•2、自御汽车台班产量–每小时循环次数:60/24=2
5(次)–每小时生产率:2
58(m3/小时)–每台班产量:7
58×8×0
51(m3/小时)二、施工机械定额的制定及其应用•3、完成土方任务需机机械台班–挖掘机:4350÷102=42
65台班–自卸汽车:4350×60%×1
56台班•4、完成土方任务需要机械数量–挖掘机:42
65台班/11天=3
88取为4台–自卸汽车:64
56台班/11天=5
87取为6台二、施工机械定额的制定及其应用•例2:有10000m3土方量挖运任务,运土距离为8km,计划工期为10天,每天一班
