新站区2011年重点项目汇报材料(4月份)待建项目鑫晟8G项目项目概况:该项目主要建设薄膜晶体管液晶显示器件第八代生产线,玻璃基板尺寸为2200mm×2500mm,规模为玻璃基板投片量90k片/月
产品以26“W、32”W、47“W、52”W、55“W液晶电视显示模组为主
(一)项目进展情况1、京东方集团与合肥市政府就《投资框架协议》已完成初步商定,目前在北京市政府审核;2、土地审批方面,一期建设用地已完成招拍挂程序,《土地出让合同》已签订,土地款及契税已缴纳;二期429亩红线图已经绘制完毕,计划在5月底前完成土地出让手续

3、电子器件厂房建设工程项目3月4日获得合肥市发改委立项批复,并同时取得同意项目建设自行招投标的意见,环评3月7日通过合肥市环保局审批;4、项目建设管理公司已定标;监理公司的招投标工作也正在进行中,预计在4月上旬完成定标;桩基施工单位招标工作已经开始,计划在4月中旬定标并进场;5、电子器件厂房建设工程项目总平面图、区域位置图、鸟瞰图及效果图待集团审批后正式上报给区规划处审核;16、B5项目园区规划方案正在谈论中
(二)存在问题1、因补充协议与长丰县国土局多次沟通未达成一致,影响土地证办理,希望在开工前解决;(建议由建设局牵头会同国土分局帮助企业解决)2、加快综合配套区场平;(建议由建设局落实并明确时间)3、地块周围排水方案;(建议由城管局帮助企业解决)4、项目前期所需资金需要在近期到位;(建议由财政局帮助企业解决)5、尽快明确429亩综合配套区项目用地红线
(建议由建设局尽快明确)在建项目一、海润光伏项目项目概况:该项目主要建设100条光伏电池组件生产线,产能3
6GW;一期投资25亿元,上马40条生产线,产能1

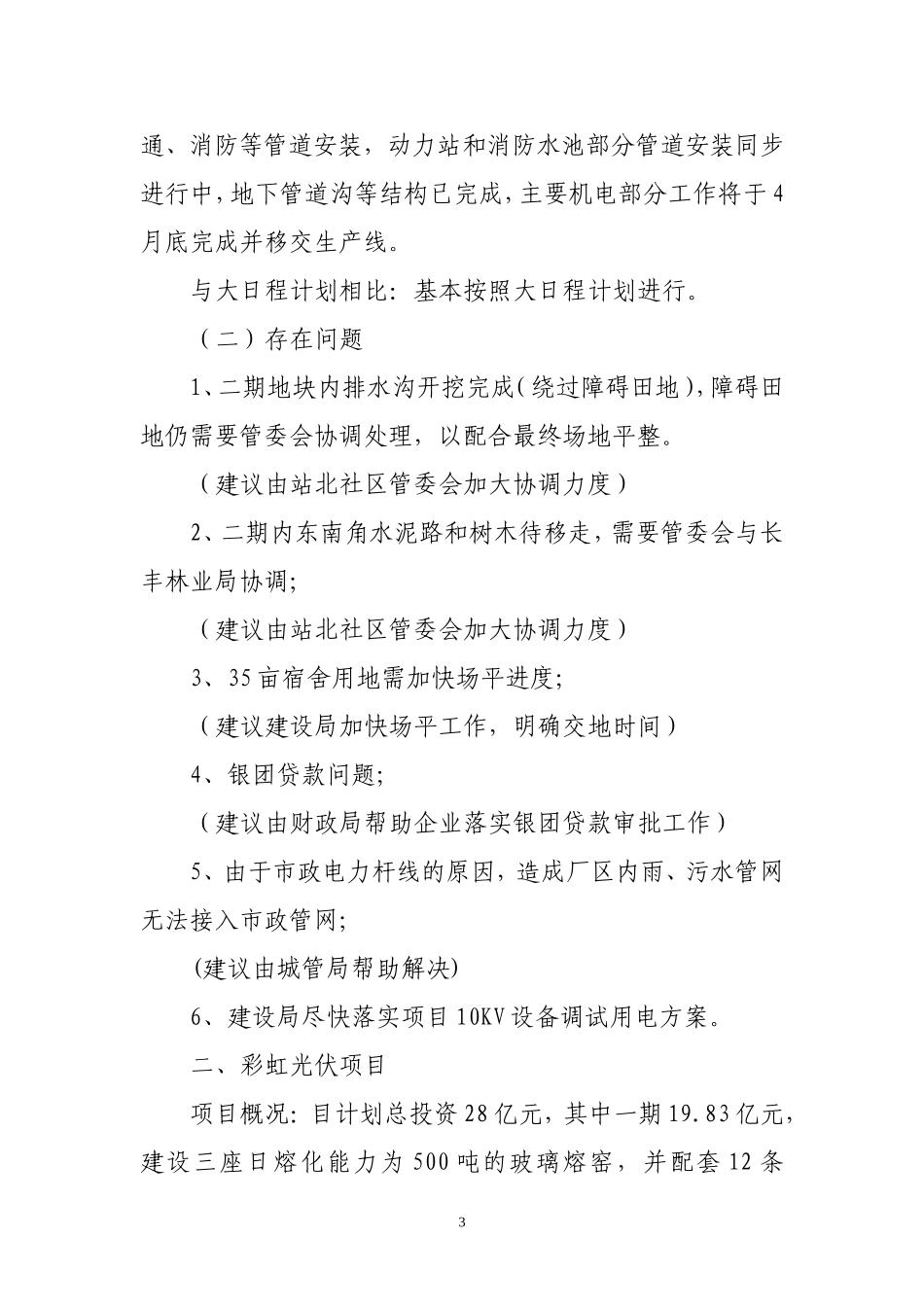

(一)项目进展情况1、土建工程已完成90%;2、机电安装完成约40%,主厂房吊顶完成,正在进行暖2通、消防等管道安装,动力站和消防水池
