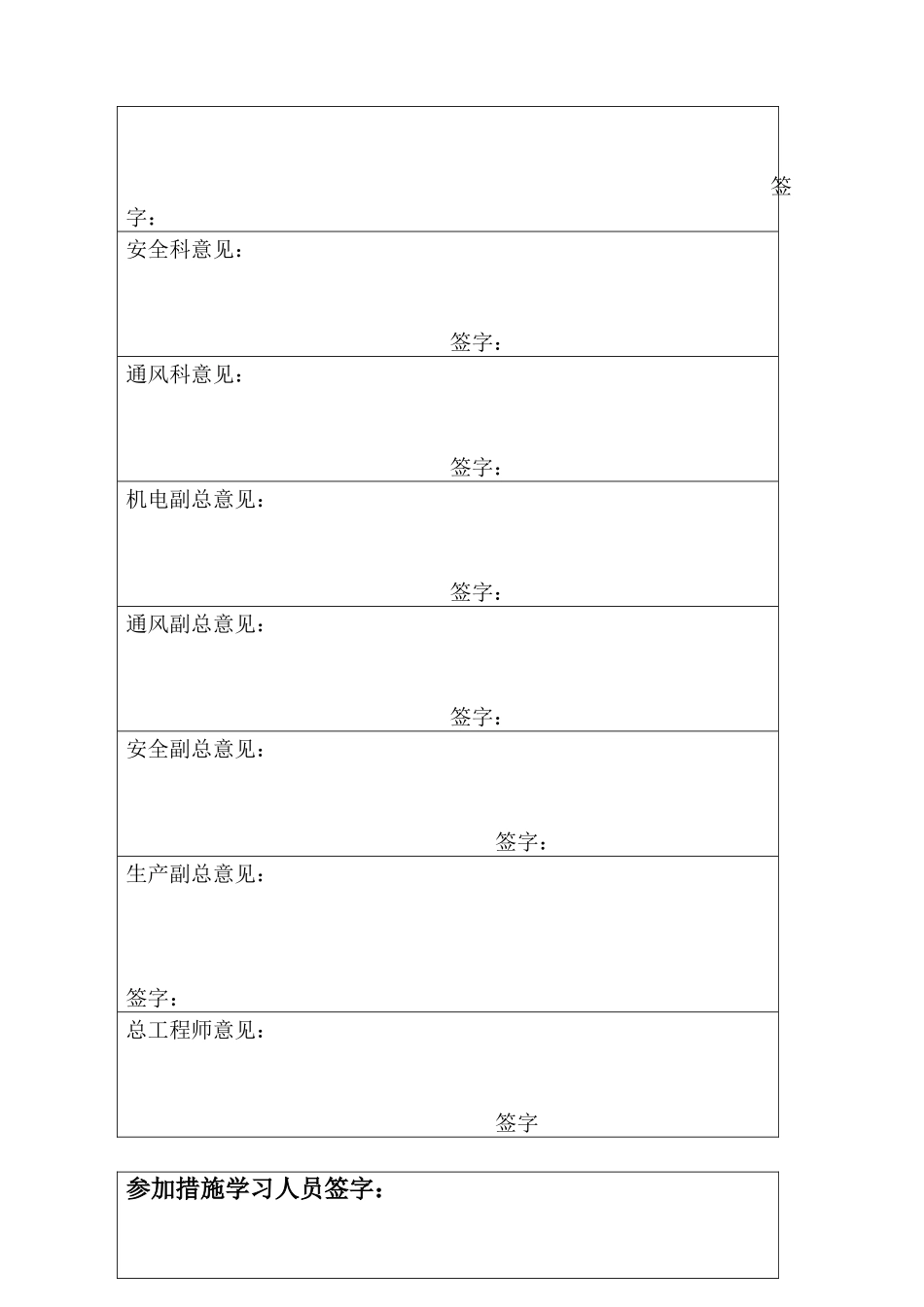

小牛煤矿井下1285水泵房设备安装施工组织措施二0一一年三月十五日安全技术措施审核意见机电科意见:签字:安全科意见:签字:通风科意见:签字:机电副总意见:签字:通风副总意见:签字:安全副总意见:签字:生产副总意见:签字:总工程师意见:签字参加措施学习人员签字:施工组织设计1
1小牛煤矿井下变电所设备安装工程安装施工图及施工合同
2现场施工条件
3国家《煤矿安全规程》
1工程简介:小牛煤矿井下变电所设备安装工程:为井下安装
合同工期为:2011
15~2011
2工程量:水泵DF120-50×23台防爆电动机YB2-250M-2,55KW3台矿用隔爆型真空电磁起动器QBZ-120/6603台闸阀\逆止阀及环形管路1套2
3施工条件:设备在地面用平板汽车进行运输,井下施工现场用轨道平板矿车进行运输
施工准备工作3
1根据本工程的特点需要安装钳工6人,电工2人,起重工6人,吊车司机2人,平板汽车司机1人,绞车司机1人,打点工1人,普工5人,瓦检员1人
在施工现场靠人力进行搬运时,应根据每样零配件按每人30kg计算
公司将认真组织好劳动力,各工种互相合作,提高劳动力
2施工机构:工程负责人:彭德君;技术负责人:刘根泉;现场施工负责人:施新华;现场安全负责人:施新华5
1施工进度计划日期分部工程名称2011年03月2011年04月15-3101-0203-2324-28设备运输3
3技术准备工作3
1施工人员首先应认真审查施工安装图纸及有关资料,若有疑难处,及时与技术人员联系,取得明确答复
2施工前技术人员要对施工班组进行详细的技术交底,并做好签字记录
3施工前测量与放线:施工前要进行测量、放线,检查水泵基础是否符合安装要求
4施工机具与材料的准备:根据工程特点提出机具与材料计划表
