锚杆施工工法一、前言锚杆在国内各种隧道工程中较为常见,我公司在隧道锚杆锚杆施工中,采用液压凿岩台车钻设锚杆孔,并引进双管注浆工艺,加以改进和提高,开发出一套隧道锚杆的施工工法
采用此工法,能加快锚杆施工进度,确保工程质量,提高施工效率,对锚杆要求及时发挥长锚杆支护作用的工程施工极为有效
二、工法特点1、锚杆钻孔施工进度较快,锚杆锚安工效高,成本低
2、采用单管和双管结合施工的施工工艺并先固定杆体,实现了有压注浆,有利于保证砂浆的保满度和密实度,确保锚固质量
3、操作方便,所需施工人员少,工人劳动强度低,且人员技术熟练快,能进行高效率的锚安作业
三、适用范围本工法适用于隧道施工中的砂浆锚杆,长度3~5m隧道锚杆支护施工
四、工艺原理对下倾锚杆采用传统的单管注浆工艺,插入注浆管至孔底,不设排气管,边注浆边抽出注浆管至孔内注浆完成,再插入锚杆固定即可
对上倾或竖直锚杆的锚固,采用双管注浆工艺,实现有压注浆,砂浆在压力作用下,由下而上填满锚杆与锚杆孔壁之间的空隙,同时渗透进围岩的节理裂隙中,加强了锚杆与围岩的摩擦力,同时,锚孔内的空气由排气管内排出,至排气管溢浆时表明孔内已注浆饱满

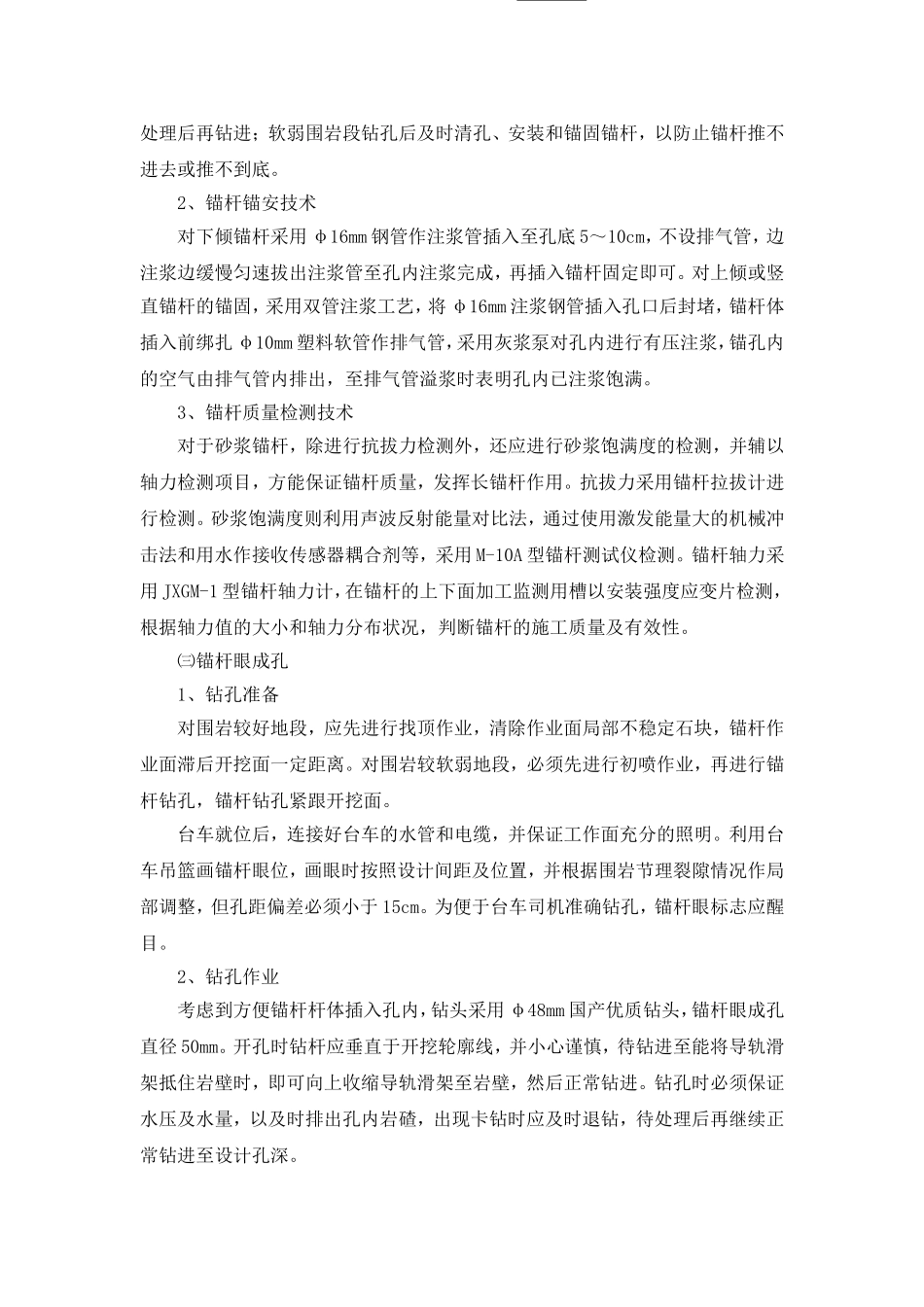

五、施工工艺㈠工艺流程(见图1)㈡关键技术1、锚杆眼成孔技术采用两臂液压凿岩台车、国产优质φ48mm钻头、国外产φ35mm、长6
1m优质钻杆进行钻孔
由于钻杆长度比导轨滑架长度长约1
7m,开孔时需小心谨慎,待钻进1
7m后,将导轨滑架向上收缩抵住岩石,再正常钻进
软弱围岩钻孔中存在的主要问题是围岩破碎、钻孔时排碴不畅,导致坍孔、卡钻
针对性的处理措施是:保证钻孔水压及水量,以使其能将钻碎的岩碴排走;出现卡钻后及时退钻,待处理后再钻进;软弱围岩段钻孔后及时清孔、安装和锚固锚杆,以防止锚杆推不进去或推不到底
2、锚杆锚安技术对下倾锚杆采用φ16mm钢管作注浆管插入至孔底5~10cm,不设排气管,边注浆边
