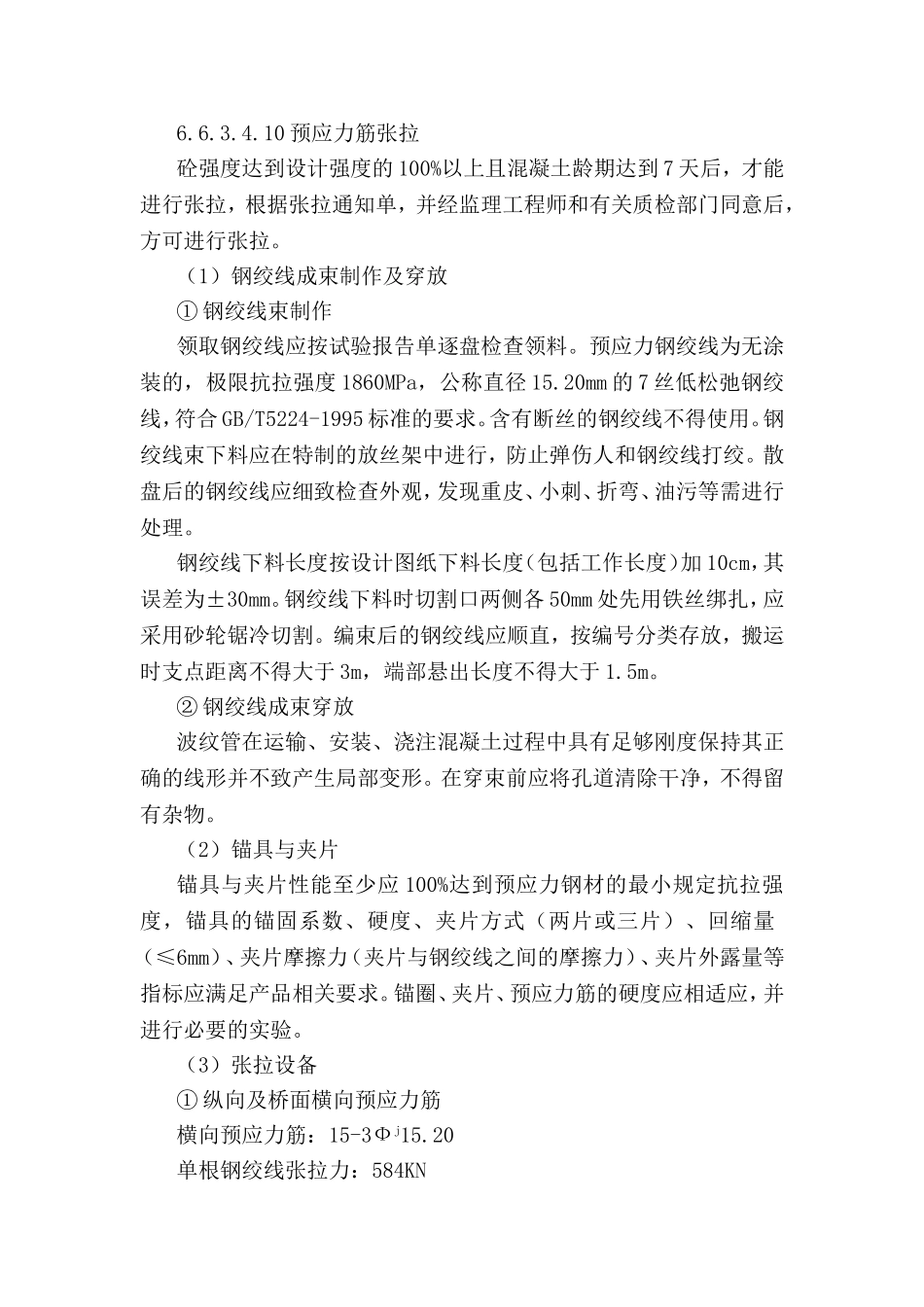

10预应力筋张拉砼强度达到设计强度的100%以上且混凝土龄期达到7天后,才能进行张拉,根据张拉通知单,并经监理工程师和有关质检部门同意后,方可进行张拉
(1)钢绞线成束制作及穿放①钢绞线束制作领取钢绞线应按试验报告单逐盘检查领料
预应力钢绞线为无涂装的,极限抗拉强度1860MPa,公称直径15
20mm的7丝低松弛钢绞线,符合GB/T5224-1995标准的要求
含有断丝的钢绞线不得使用
钢绞线束下料应在特制的放丝架中进行,防止弹伤人和钢绞线打绞
散盘后的钢绞线应细致检查外观,发现重皮、小刺、折弯、油污等需进行处理
钢绞线下料长度按设计图纸下料长度(包括工作长度)加10cm,其误差为±30mm
钢绞线下料时切割口两侧各50mm处先用铁丝绑扎,应采用砂轮锯冷切割
编束后的钢绞线应顺直,按编号分类存放,搬运时支点距离不得大于3m,端部悬出长度不得大于1
②钢绞线成束穿放波纹管在运输、安装、浇注混凝土过程中具有足够刚度保持其正确的线形并不致产生局部变形
在穿束前应将孔道清除干净,不得留有杂物
(2)锚具与夹片锚具与夹片性能至少应100%达到预应力钢材的最小规定抗拉强度,锚具的锚固系数、硬度、夹片方式(两片或三片)、回缩量(≤6mm)、夹片摩擦力(夹片与钢绞线之间的摩擦力)、夹片外露量等指标应满足产品相关要求
锚圈、夹片、预应力筋的硬度应相适应,并进行必要的实验
(3)张拉设备①纵向及桥面横向预应力筋横向预应力筋:15-3Фj15
20单根钢绞线张拉力:584KN张拉设备:YDC20Q型千斤顶竖向预应力筋:Фj32高强精轧螺纹钢筋单根钢筋张拉力:536KN张拉设备:YG-70型千斤顶纵向预应力筋:Ⅰ、15-12Фj15
20张拉控制力2335KN选用千斤顶:YCW250B型Ⅱ、15-9Фj15

20张拉控制力1750KN选用千斤顶:YCW250B型②千斤顶与油
