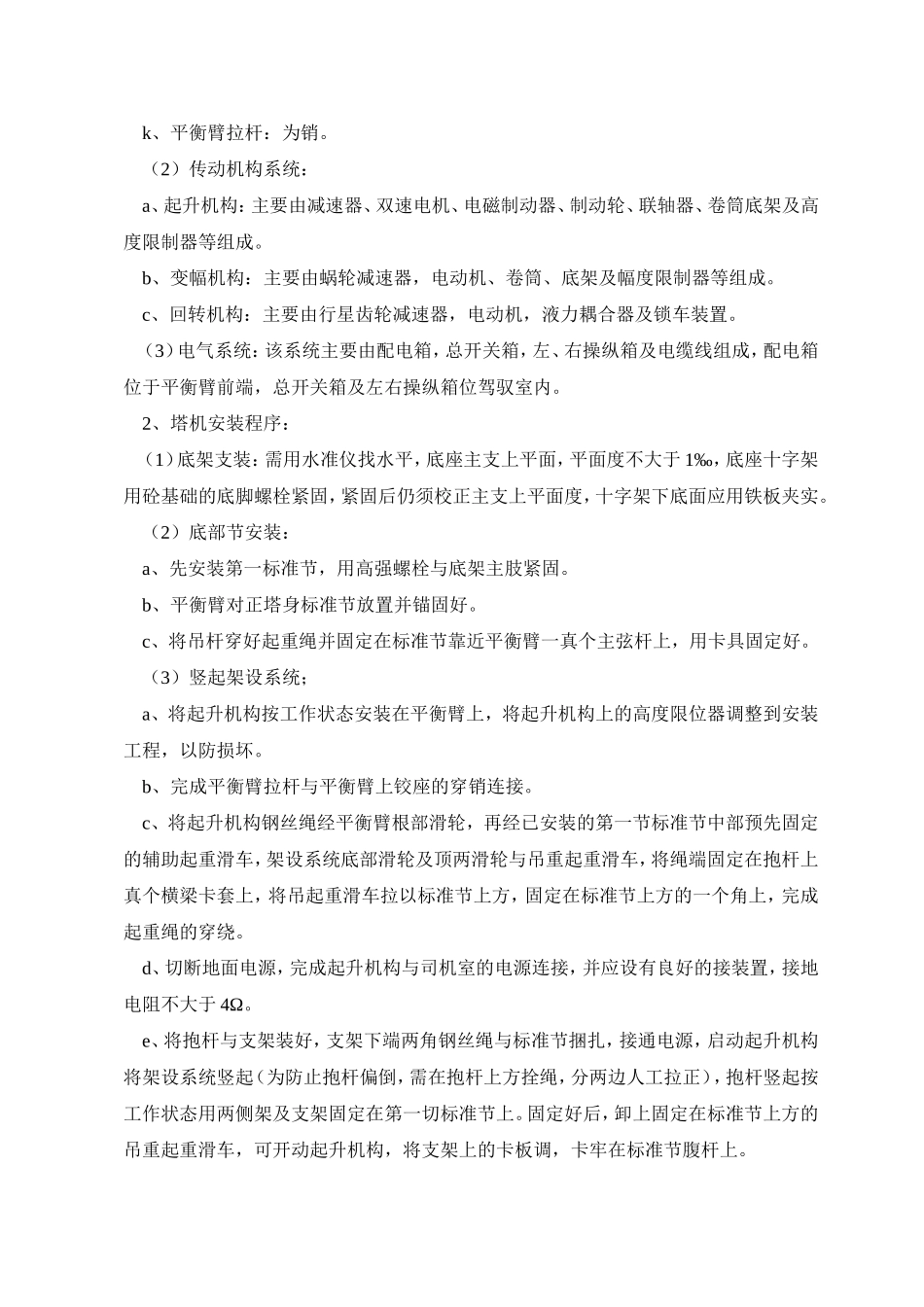

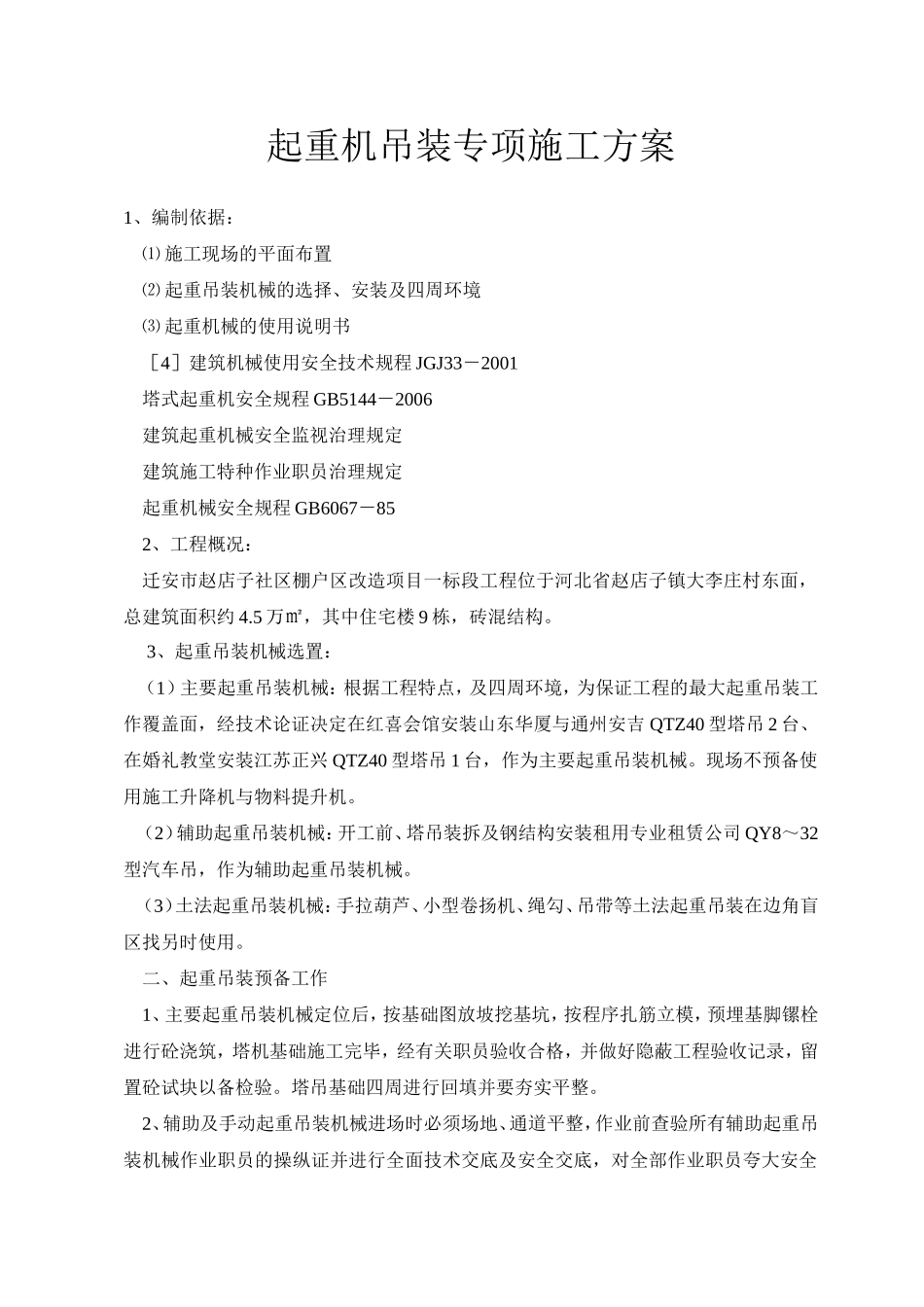

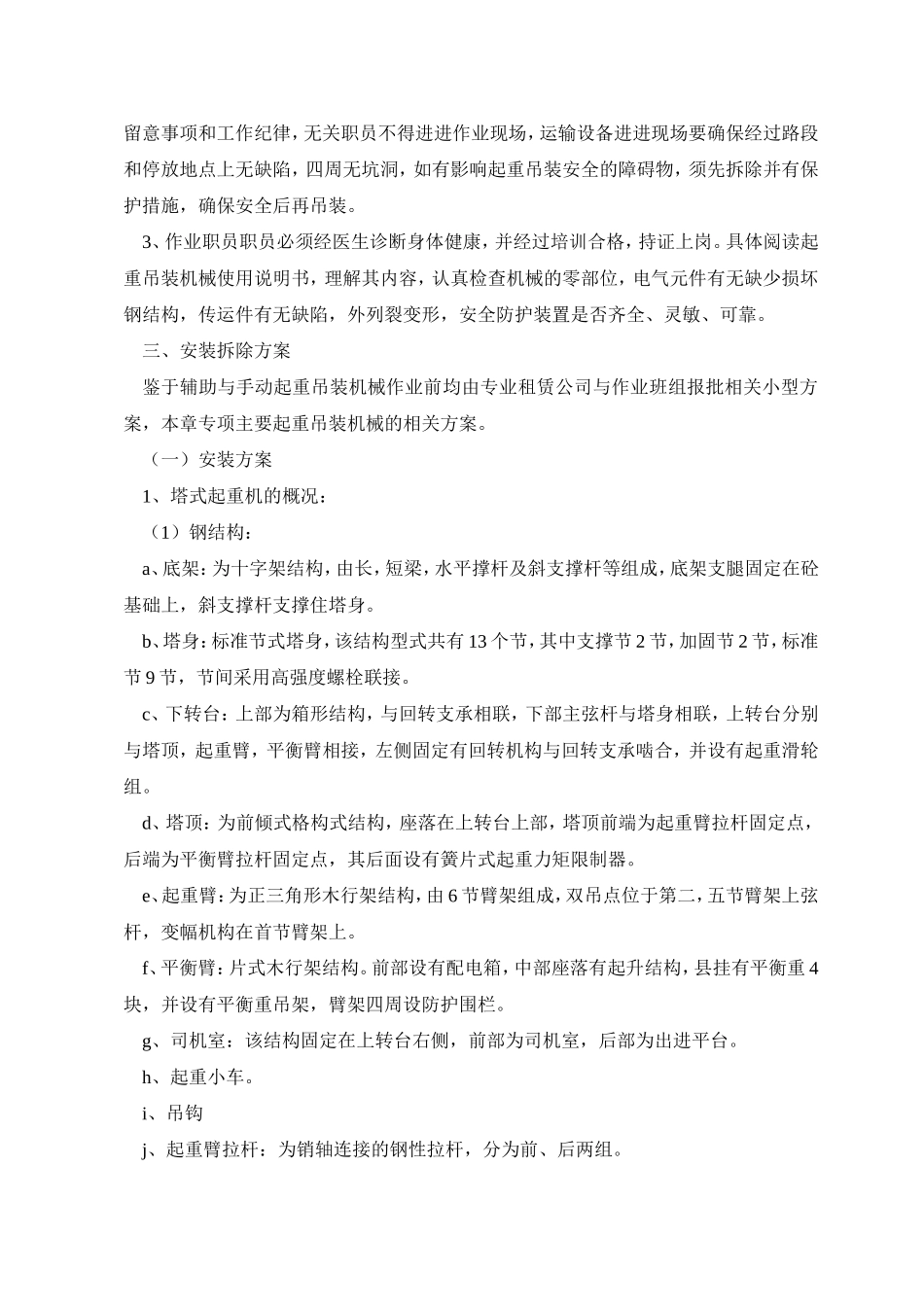

起重机吊装专项施工方案1、编制依据:⑴施工现场的平面布置⑵起重吊装机械的选择、安装及四周环境⑶起重机械的使用说明书[4]建筑机械使用安全技术规程JGJ33-2001塔式起重机安全规程GB5144-2006建筑起重机械安全监视治理规定建筑施工特种作业职员治理规定起重机械安全规程GB6067-852、工程概况:迁安市赵店子社区棚户区改造项目一标段工程位于河北省赵店子镇大李庄村东面,总建筑面积约4.5万㎡,其中住宅楼9栋,砖混结构。3、起重吊装机械选置:(1)主要起重吊装机械:根据工程特点,及四周环境,为保证工程的最大起重吊装工作覆盖面,经技术论证决定在红喜会馆安装山东华厦与通州安吉QTZ40型塔吊2台、在婚礼教堂安装江苏正兴QTZ40型塔吊1台,作为主要起重吊装机械。现场不预备使用施工升降机与物料提升机。(2)辅助起重吊装机械:开工前、塔吊装拆及钢结构安装租用专业租赁公司QY8~32型汽车吊,作为辅助起重吊装机械。(3)土法起重吊装机械:手拉葫芦、小型卷扬机、绳勾、吊带等土法起重吊装在边角盲区找另时使用。二、起重吊装预备工作1、主要起重吊装机械定位后,按基础图放坡挖基坑,按程序扎筋立模,预埋基脚镙栓进行砼浇筑,塔机基础施工完毕,经有关职员验收合格,并做好隐蔽工程验收记录,留置砼试块以备检验。塔吊基础四周进行回填并要夯实平整。2、辅助及手动起重吊装机械进场时必须场地、通道平整,作业前查验所有辅助起重吊装机械作业职员的操纵证并进行全面技术交底及安全交底,对全部作业职员夸大安全留意事项和工作纪律,无关职员不得进进作业现场,运输设备进进现场要确保经过路段和停放地点上无缺陷,四周无坑洞,如有影响起重吊装安全的障碍物,须先拆除并有保护措施,确保安全后再吊装。3、作业职员职员必须经医生诊断身体健康,并经过培训合格,持证上岗。具体阅读起重吊装机械使用说明书,理解其内容,认真检查机械的零部位,电气元件有无缺少损坏钢结构,传运件有无缺陷,外列裂变形,安全防护装置是否齐全、灵敏、可靠。三、安装拆除方案鉴于辅助与手动起重吊装机械作业前均由专业租赁公司与作业班组报批相关小型方案,本章专项主要起重吊装机械的相关方案。(一)安装方案1、塔式起重机的概况:(1)钢结构:a、底架:为十字架结构,由长,短梁,水平撑杆及斜支撑杆等组成,底架支腿固定在砼基础上,斜支撑杆支撑住塔身。b、塔身:标准节式塔身,该结构型式共有13个节,其中支撑节2节,加固节2节,标准节9节,节间采用高强度螺栓联接。c、下转台:上部为箱形结构,与回转支承相联,下部主弦杆与塔身相联,上转台分别与塔顶,起重臂,平衡臂相接,左侧固定有回转机构与回转支承啮合,并设有起重滑轮组。d、塔顶:为前倾式格构式结构,座落在上转台上部,塔顶前端为起重臂拉杆固定点,后端为平衡臂拉杆固定点,其后面设有簧片式起重力矩限制器。e、起重臂:为正三角形木行架结构,由6节臂架组成,双吊点位于第二,五节臂架上弦杆,变幅机构在首节臂架上。f、平衡臂:片式木行架结构。前部设有配电箱,中部座落有起升结构,县挂有平衡重4块,并设有平衡重吊架,臂架四周设防护围栏。g、司机室:该结构固定在上转台右侧,前部为司机室,后部为出进平台。h、起重小车。i、吊钩j、起重臂拉杆:为销轴连接的钢性拉杆,分为前、后两组。k、平衡臂拉杆:为销。(2)传动机构系统:a、起升机构:主要由减速器、双速电机、电磁制动器、制动轮、联轴器、卷筒底架及高度限制器等组成。b、变幅机构:主要由蜗轮减速器,电动机、卷筒、底架及幅度限制器等组成。c、回转机构:主要由行星齿轮减速器,电动机,液力耦合器及锁车装置。(3)电气系统:该系统主要由配电箱,总开关箱,左、右操纵箱及电缆线组成,配电箱位于平衡臂前端,总开关箱及左右操纵箱位驾驭室内。2、塔机安装程序:(1)底架支装:需用水准仪找水平,底座主支上平面,平面度不大于1‰,底座十字架用砼基础的底脚螺栓紧固,紧固后仍须校正主支上平面度,十字架下底面应用铁板夹实。(2)底部节安装:a、先安装第一标准节,用高强螺栓与底架主肢紧固。b、平衡臂对正塔身标准节放置并锚固好。c、将...
