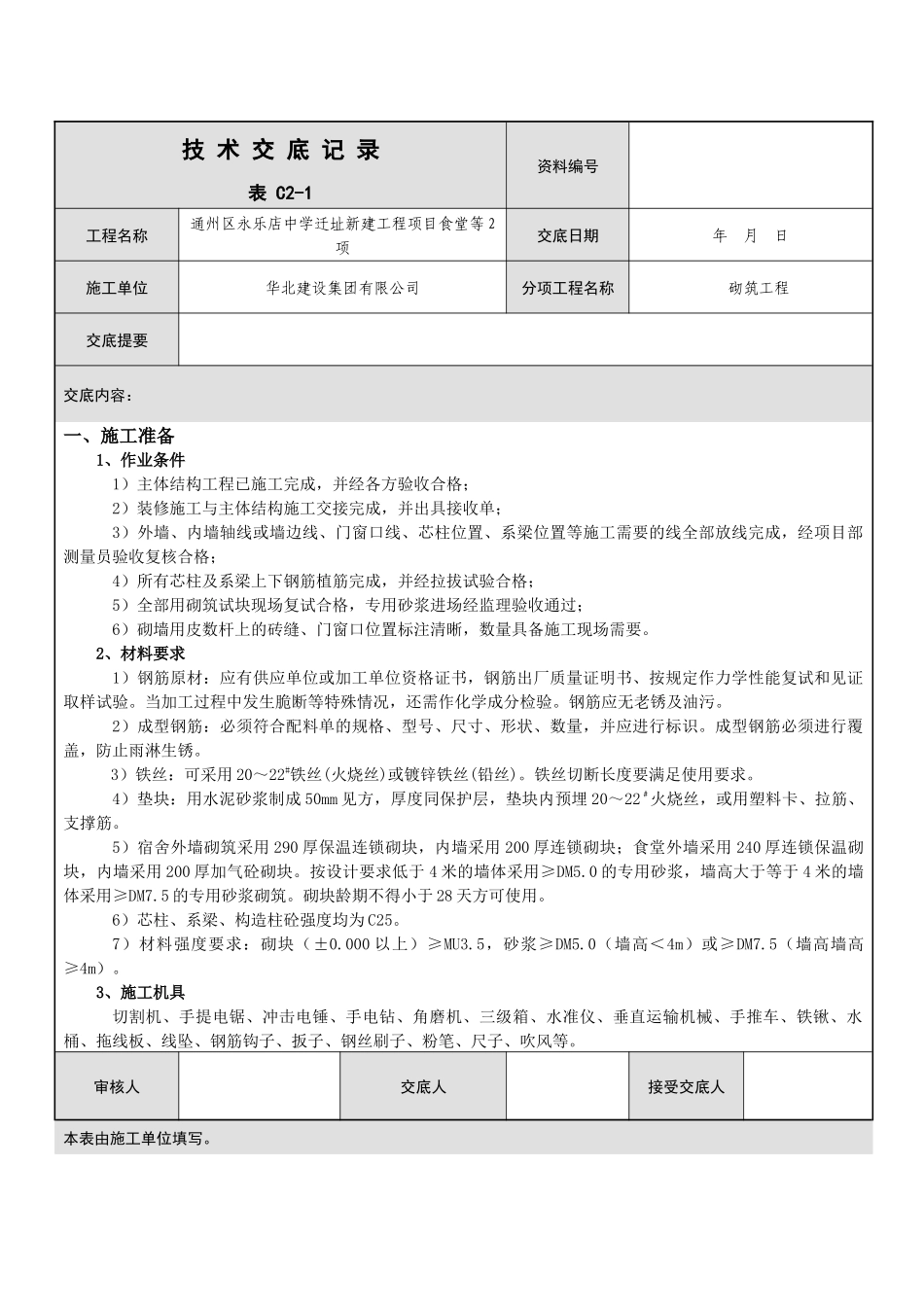

技术交底记录资料编号表C2-1工程名称通州区永乐店中学迁址新建工程项目食堂等2项交底日期年月日施工单位华北建设集团有限公司分项工程名称砌筑工程交底提要交底内容:一、施工准备1、作业条件1)主体结构工程已施工完成,并经各方验收合格;2)装修施工与主体结构施工交接完成,并出具接收单;3)外墙、内墙轴线或墙边线、门窗口线、芯柱位置、系梁位置等施工需要的线全部放线完成,经项目部测量员验收复核合格;4)所有芯柱及系梁上下钢筋植筋完成,并经拉拔试验合格;5)全部用砌筑试块现场复试合格,专用砂浆进场经监理验收通过;6)砌墙用皮数杆上的砖缝、门窗口位置标注清晰,数量具备施工现场需要
2、材料要求1)钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证取样试验
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
2)成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识
成型钢筋必须进行覆盖,防止雨淋生锈
3)铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
4)垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20~22﹟火烧丝,或用塑料卡、拉筋、支撑筋
5)宿舍外墙砌筑采用290厚保温连锁砌块,内墙采用200厚连锁砌块;食堂外墙采用240厚连锁保温砌块,内墙采用200厚加气砼砌块
按设计要求低于4米的墙体采用≥DM5
0的专用砂浆,墙高大于等于4米的墙体采用≥DM7
5的专用砂浆砌筑
砌块龄期不得小于28天方可使用
6)芯柱、系梁、构造柱砼强度均为C25
7)材料强度要求:砌块(±0
000以上)≥MU3
5,砂浆≥DM5
0(墙高<4m)或≥DM7
5(墙高墙高≥4m)
3、施工机具切割机、手提电锯、冲击电锤、手电钻、角磨机、三级箱、水准仪、垂直运输机械、手推车、铁锹、水桶
