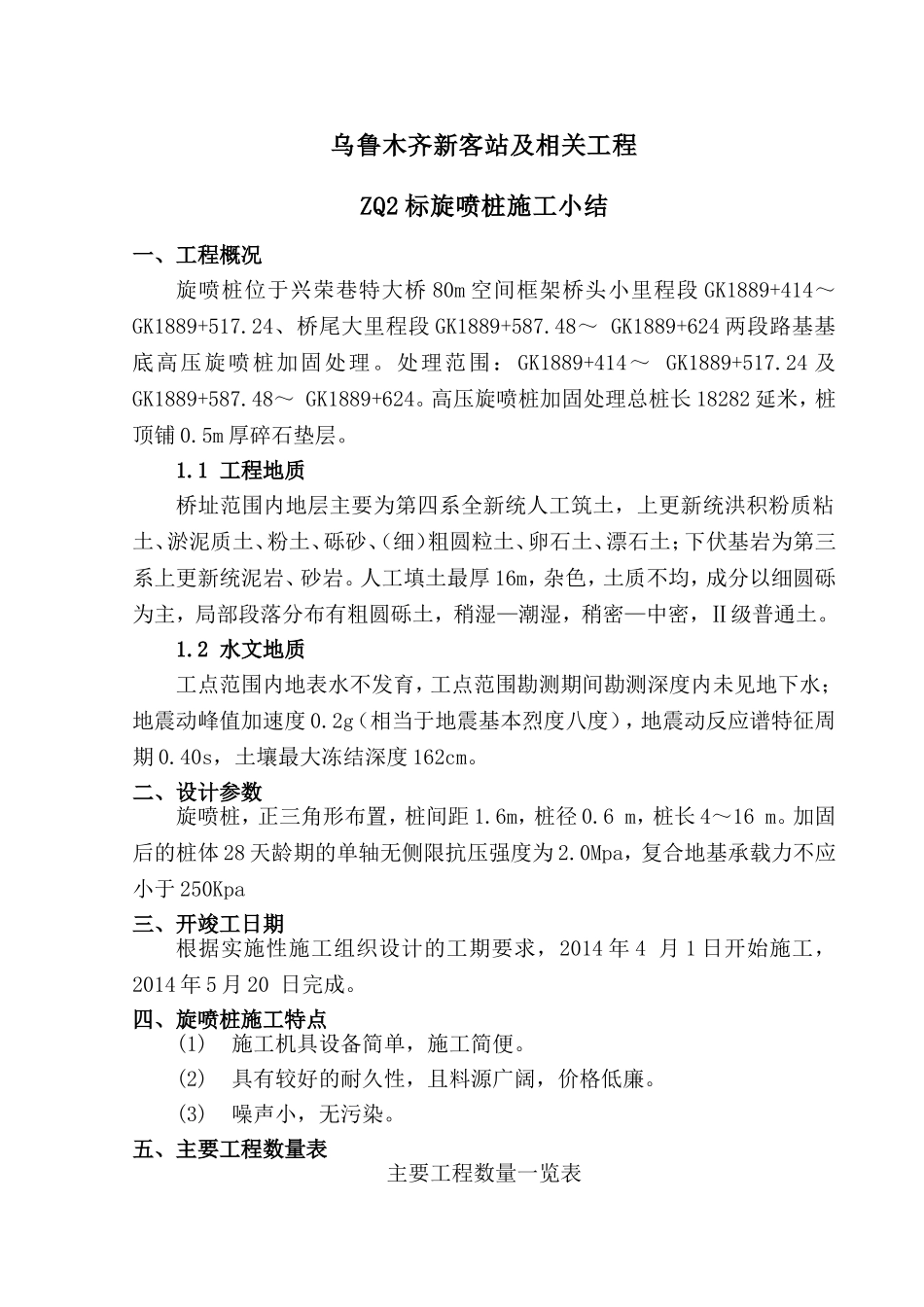

乌鲁木齐新客站及相关工程ZQ2标旋喷桩施工小结一、工程概况旋喷桩位于兴荣巷特大桥80m空间框架桥头小里程段GK1889+414~GK1889+517
24、桥尾大里程段GK1889+587
48~GK1889+624两段路基基底高压旋喷桩加固处理
处理范围:GK1889+414~GK1889+517
24及GK1889+587
48~GK1889+624
高压旋喷桩加固处理总桩长18282延米,桩顶铺0
5m厚碎石垫层
1工程地质桥址范围内地层主要为第四系全新统人工筑土,上更新统洪积粉质粘土、淤泥质土、粉土、砾砂、(细)粗圆粒土、卵石土、漂石土;下伏基岩为第三系上更新统泥岩、砂岩
人工填土最厚16m,杂色,土质不均,成分以细圆砾为主,局部段落分布有粗圆砾土,稍湿—潮湿,稍密—中密,Ⅱ级普通土
2水文地质工点范围内地表水不发育,工点范围勘测期间勘测深度内未见地下水;地震动峰值加速度0
2g(相当于地震基本烈度八度),地震动反应谱特征周期0
40s,土壤最大冻结深度162cm
二、设计参数旋喷桩,正三角形布置,桩间距1
6m,桩径0
6m,桩长4~16m
加固后的桩体28天龄期的单轴无侧限抗压强度为2
0Mpa,复合地基承载力不应小于250Kpa三、开竣工日期根据实施性施工组织设计的工期要求,2014年4月1日开始施工,2014年5月20日完成
四、旋喷桩施工特点(1)施工机具设备简单,施工简便
(2)具有较好的耐久性,且料源广阔,价格低廉
(3)噪声小,无污染

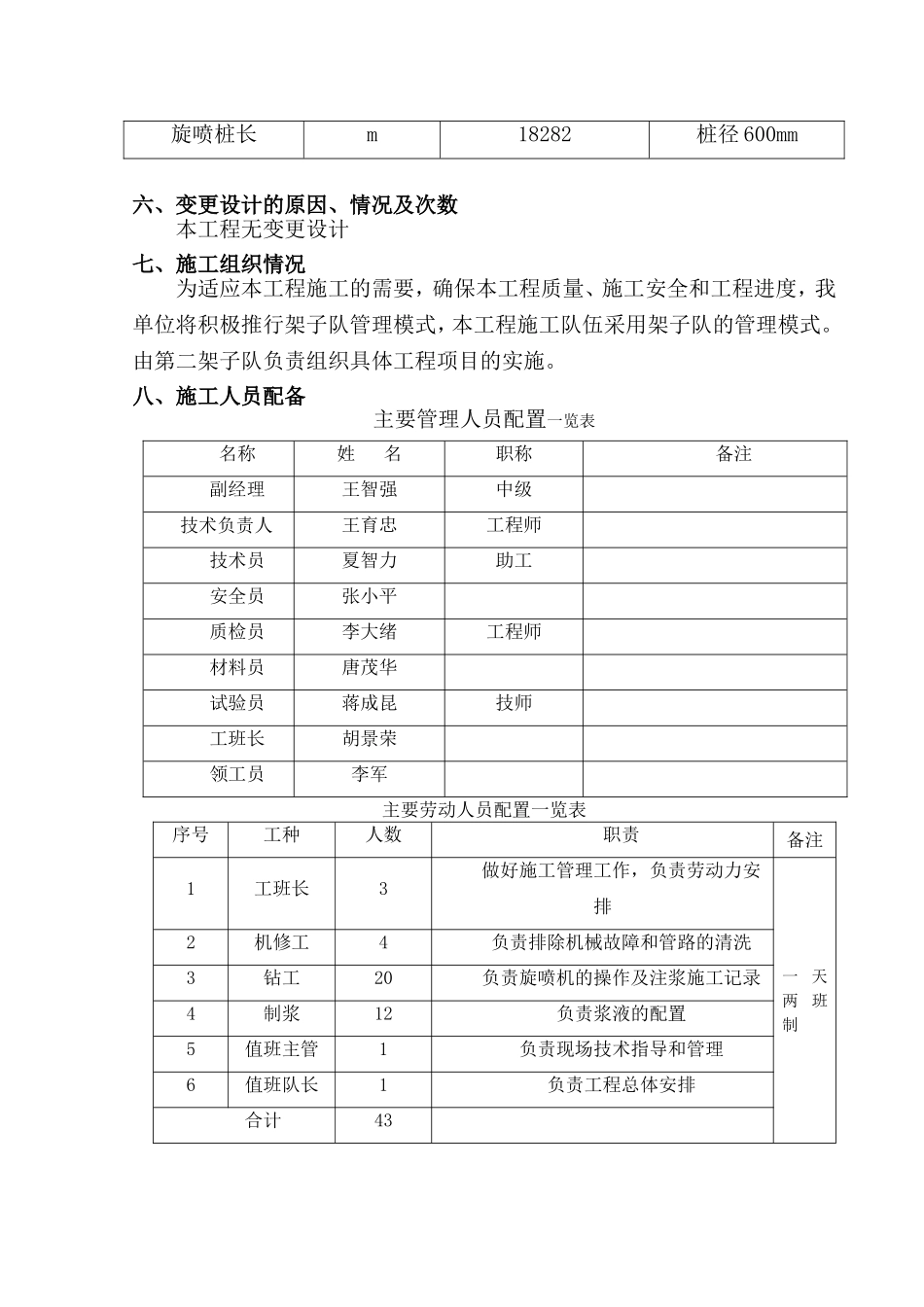

五、主要工程数量表主要工程数量一览表旋喷桩长m18282桩径600mm六、变更设计的原因、情况及次数本工程无变更设计七、施工组织情况为适应本工程施工的需要,确保本工程质量、施工安全和工程进度,我单位将积极推行架子队管理模式,本工程施工队伍采用架子队的管理模式
由第二架子队负责组织具体工程项目的实施

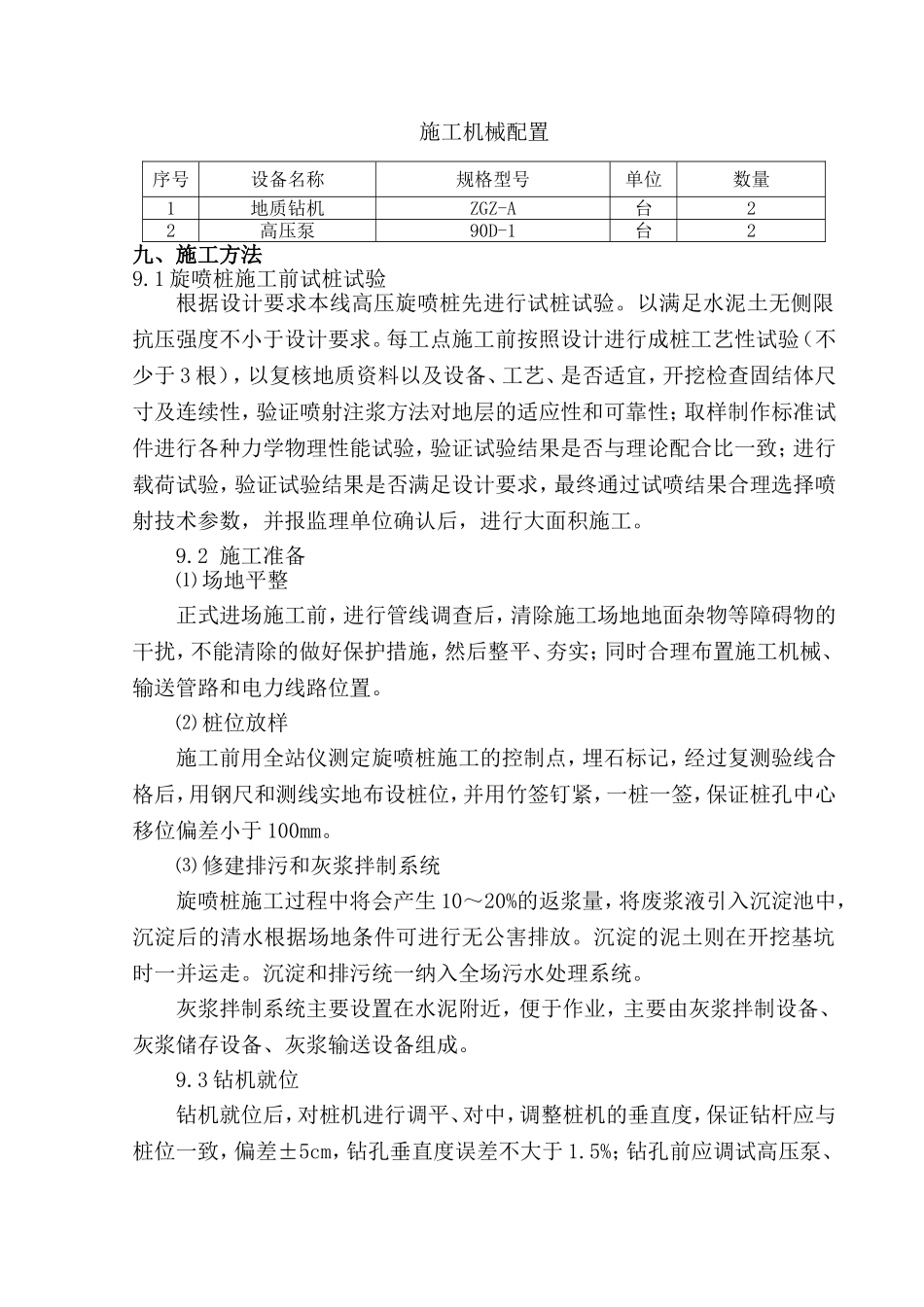

八、施工人员
