房心土回填土方案一、施工准备(一)施工材料准备1、土料宜优先利用基坑(槽)中挖出的原土,使用前过筛,并清除其中有机杂质和粒径大于50mm的颗粒,含水量应符合要求
(二)施工机械准备蛙式或柴油打夯机、小木夯、手推车、溜槽、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和盒尺等
(三)作业条件1、回填前应对基础进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
2、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
试验测得数据上报监理通过
在具体施工中通过环刀法取样测得的回填土的干密度达到最大干密度的93%,即认为合格,夯实系数要大于0

3、施工前,抄好水平标高,做好水平标志,以控制土回填的分层高度或厚度
4、回填前,把结构层的垃圾杂物清理干净,保证结构层清洁无杂物;且无积水

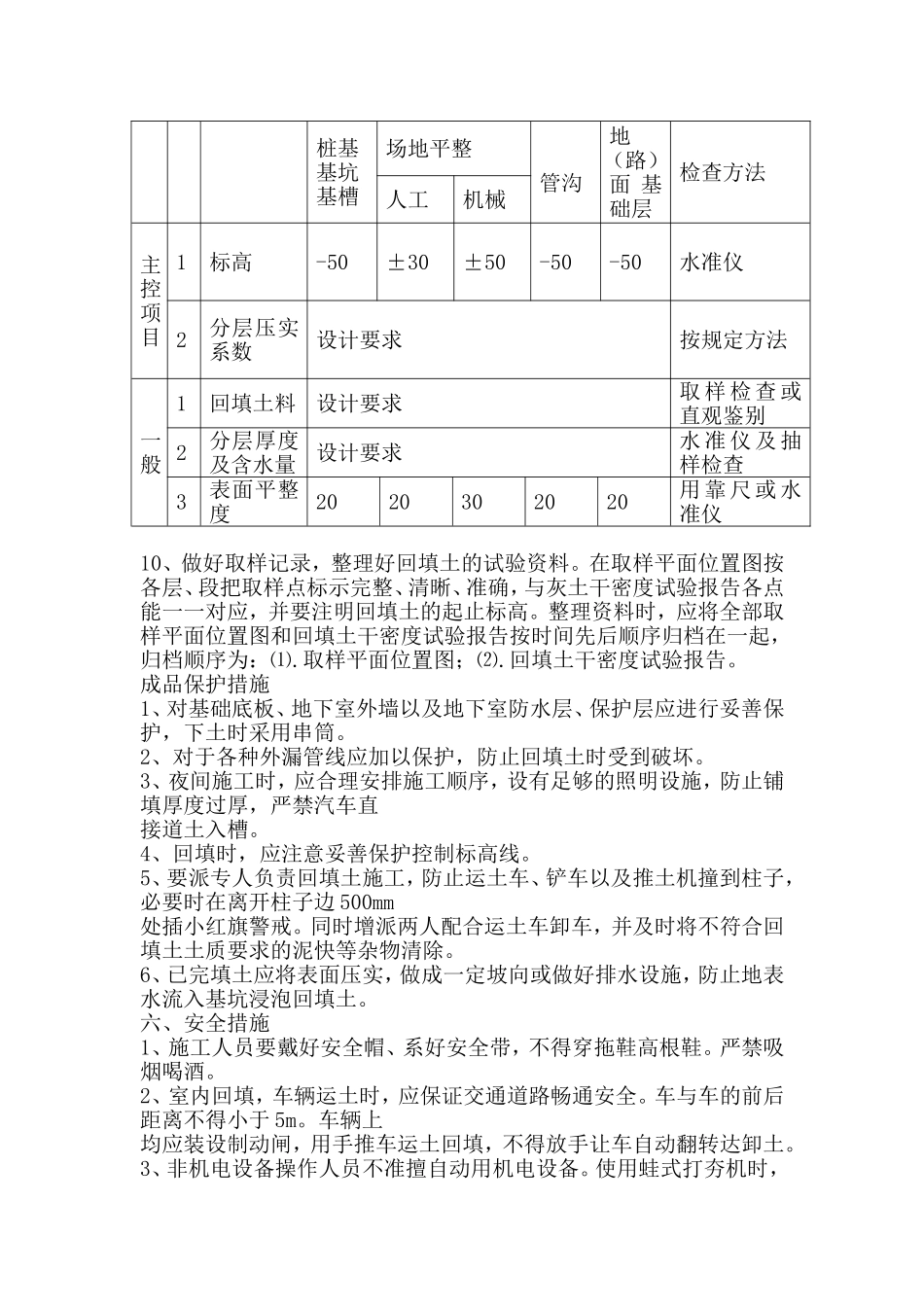

5、回填用的土应提前过筛
房心回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行
并将结构层上杂物清理干净
二、施工工艺(一)工艺流程基层清理→检验土质质量并过筛→分层回填铺土耙平→分层夯打密实→检验密实度→修整找平验收(二)工艺施工1、主楼房心土回填至-3
25处,车库房心土回填至-9
21处;用手推车及溜槽回填
2、填土前应将结构层上的垃圾等杂物清理干净,回填前,必须将结构层回落的松散垃圾、浮浆、散地灰等杂物清除干净
3、检验回填土有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施
4、回填土应分层铺摊平整
蛙式打夯机每层铺土厚度为200-250mm;人工打夯不大于200mm;每层铺摊后,随之耙平
