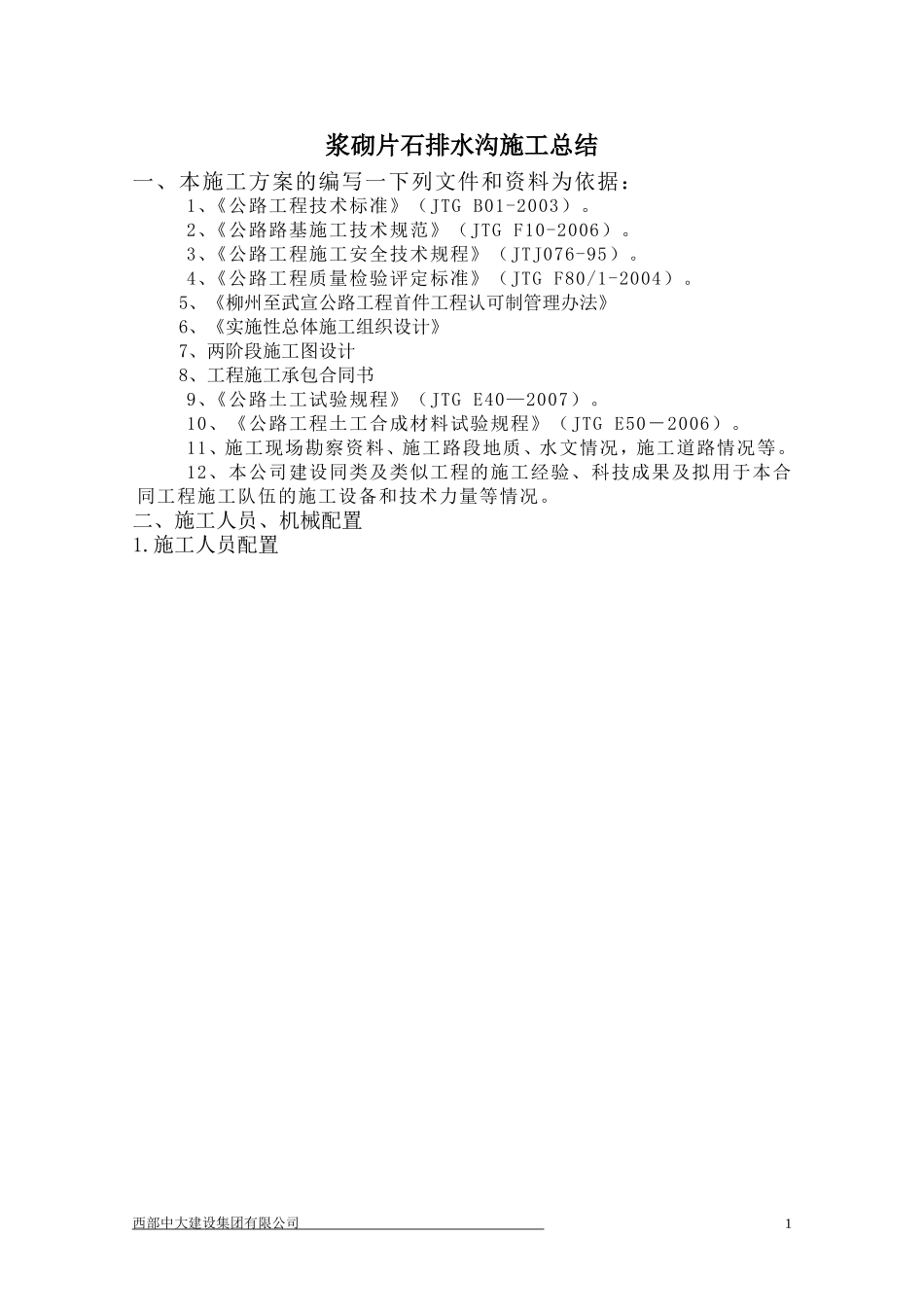

1浆砌片石排水沟施工总结一、本施工方案的编写一下列文件和资料为依据:1、《公路工程技术标准》(JTGB01-2003)
2、《公路路基施工技术规范》(JTGF10-2006)
3、《公路工程施工安全技术规程》(JTJ076-95)
4、《公路工程质量检验评定标准》(JTGF80/1-2004)
5、《柳州至武宣公路工程首件工程认可制管理办法》6、《实施性总体施工组织设计》7、两阶段施工图设计8、工程施工承包合同书9、《公路土工试验规程》(JTGE40—2007)
10、《公路工程土工合成材料试验规程》(JTGE50-2006)
11、施工现场勘察资料、施工路段地质、水文情况,施工道路情况等
12、本公司建设同类及类似工程的施工经验、科技成果及拟用于本合同工程施工队伍的施工设备和技术力量等情况
二、施工人员、机械配置1

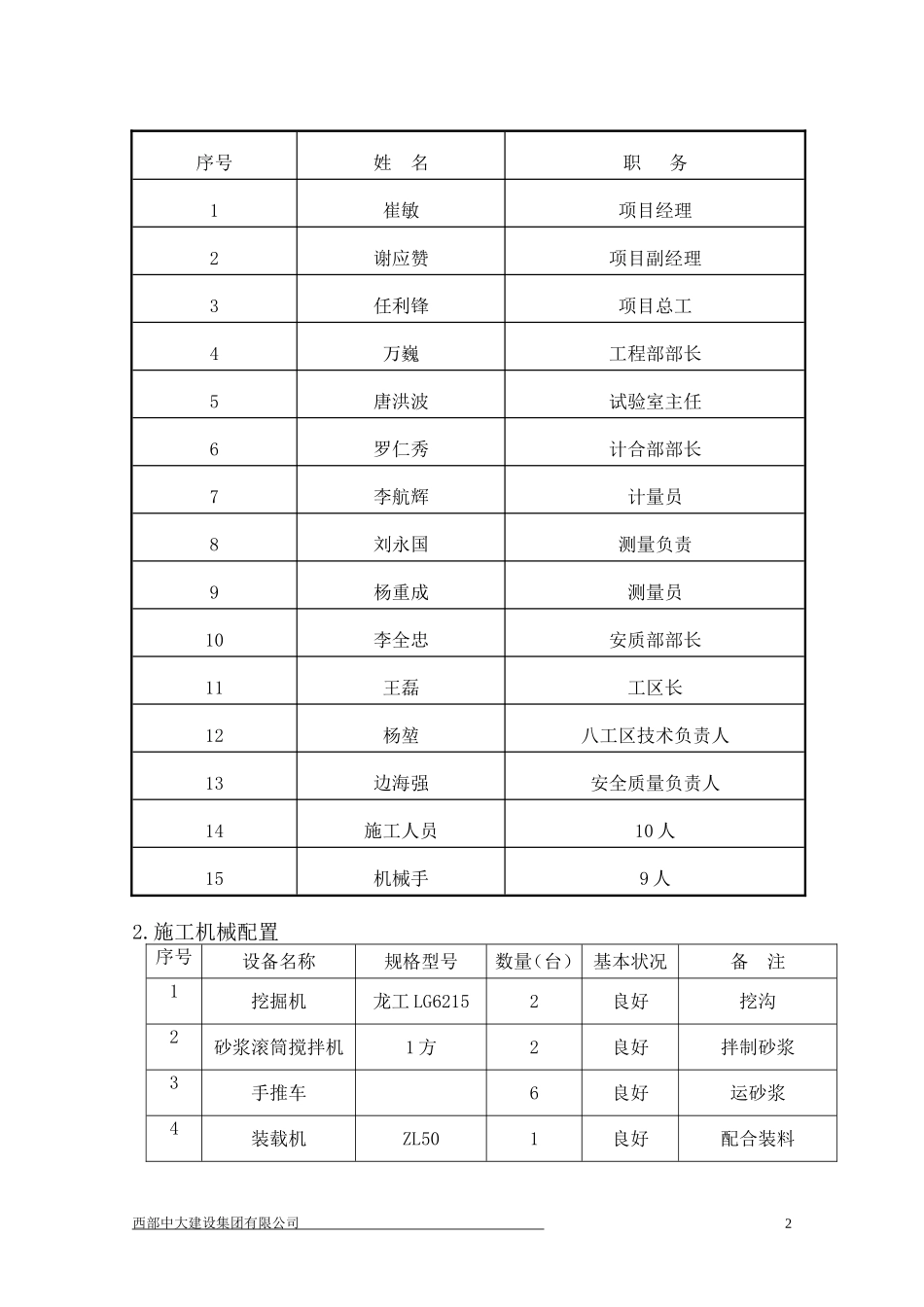

施工人员配置西部中大建设集团有限公司22

施工机械配置序号设备名称规格型号数量(台)基本状况备注1挖掘机龙工LG62152良好挖沟2砂浆滚筒搅拌机1方2良好拌制砂浆3手推车6良好运砂浆4装载机ZL501良好配合装料西部中大建设集团有限公司序号姓名职务1崔敏项目经理2谢应赞项目副经理3任利锋项目总工4万巍工程部部长5唐洪波试验室主任6罗仁秀计合部部长7李航辉计量员8刘永国测量负责9杨重成测量员10李全忠安质部部长11王磊工区长12杨堃八工区技术负责人13边海强安全质量负责人14施工人员10人15机械手9人35拖拉机2T2良好倒运石块、预制块6运输车辆重汽25T4良好拉弃土、石块三、施工工艺和方法排水沟施工与路基土方施工协调配合,水沟基坑采用人工或挖掘机配合开挖,砂浆机械拌和,砼预制块采用机制集中预制,蒸汽养生;每隔20m设置伸缩缝,缝隙宽2cm,用沥青麻絮填塞
(1)挖基1、基坑开挖采用人工配合挖掘机开挖,预留10cm人工清底,开挖过程严禁超挖2、基坑开挖后应检
