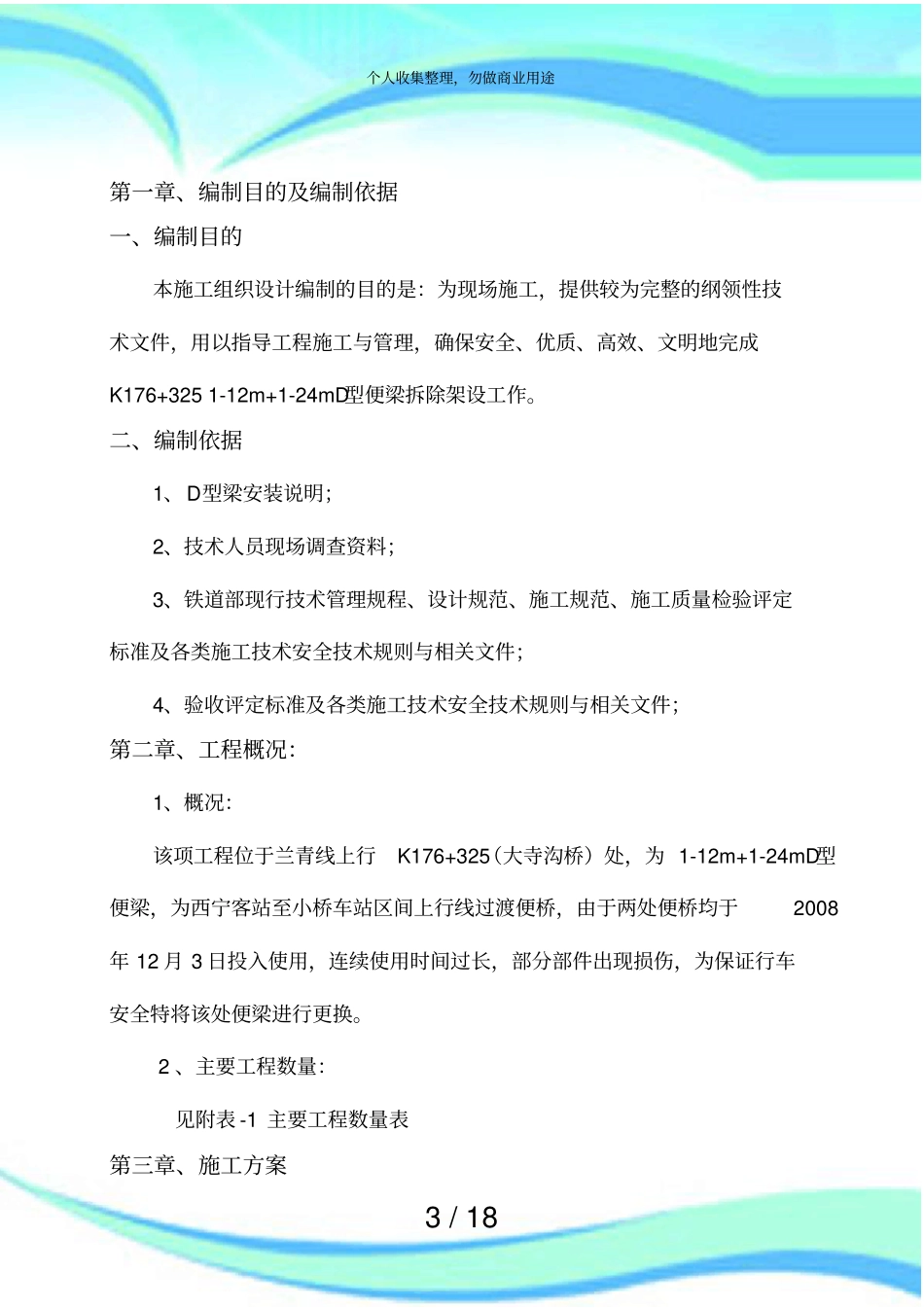

1/18便梁拆架实施方案2/18————————————————————————————————作者:————————————————————————————————日期:个人收集整理,勿做商业用途3/18第一章、编制目的及编制依据一、编制目的本施工组织设计编制的目的是:为现场施工,提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保安全、优质、高效、文明地完成K176+3251-12m+1-24mD型便梁拆除架设工作
二、编制依据1、D型梁安装说明;2、技术人员现场调查资料;3、铁道部现行技术管理规程、设计规范、施工规范、施工质量检验评定标准及各类施工技术安全技术规则与相关文件;4、验收评定标准及各类施工技术安全技术规则与相关文件;第二章、工程概况:1、概况:该项工程位于兰青线上行K176+325(大寺沟桥)处,为1-12m+1-24mD型便梁,为西宁客站至小桥车站区间上行线过渡便桥,由于两处便桥均于2008年12月3日投入使用,连续使用时间过长,部分部件出现损伤,为保证行车安全特将该处便梁进行更换
2、主要工程数量:见附表-1主要工程数量表第三章、施工方案个人收集整理,勿做商业用途4/18一、方案概述依据现场调查情况,综合考虑施工与运输关系,确保施工过程中的施工安全及行车安全,整体施工方案为:12月4日至5日封闭西宁客至小桥站区间上行线,进行两处便桥的拆除与更换作业;首先拆除桥上线路,进行横梁及横梁底拉杆,然后采取短时间封闭西宁客至小桥站下行线,利用天窗点拆除安装除既有纵梁,然后完成新便梁支座的安装工作,点外完成横梁及梁底拉杆安装,恢复线路,整个施工过程中梁体以下设备保持原状
二、施工人员计划为保证本次便梁拆除施工顺利完成,为满足本次施工要求拟投入以下主要管理人员及施工人员
具体见附表-2施工人员计划表三、工具、机具计划根据本工程的情况及特点,为保证施工需求及施工
