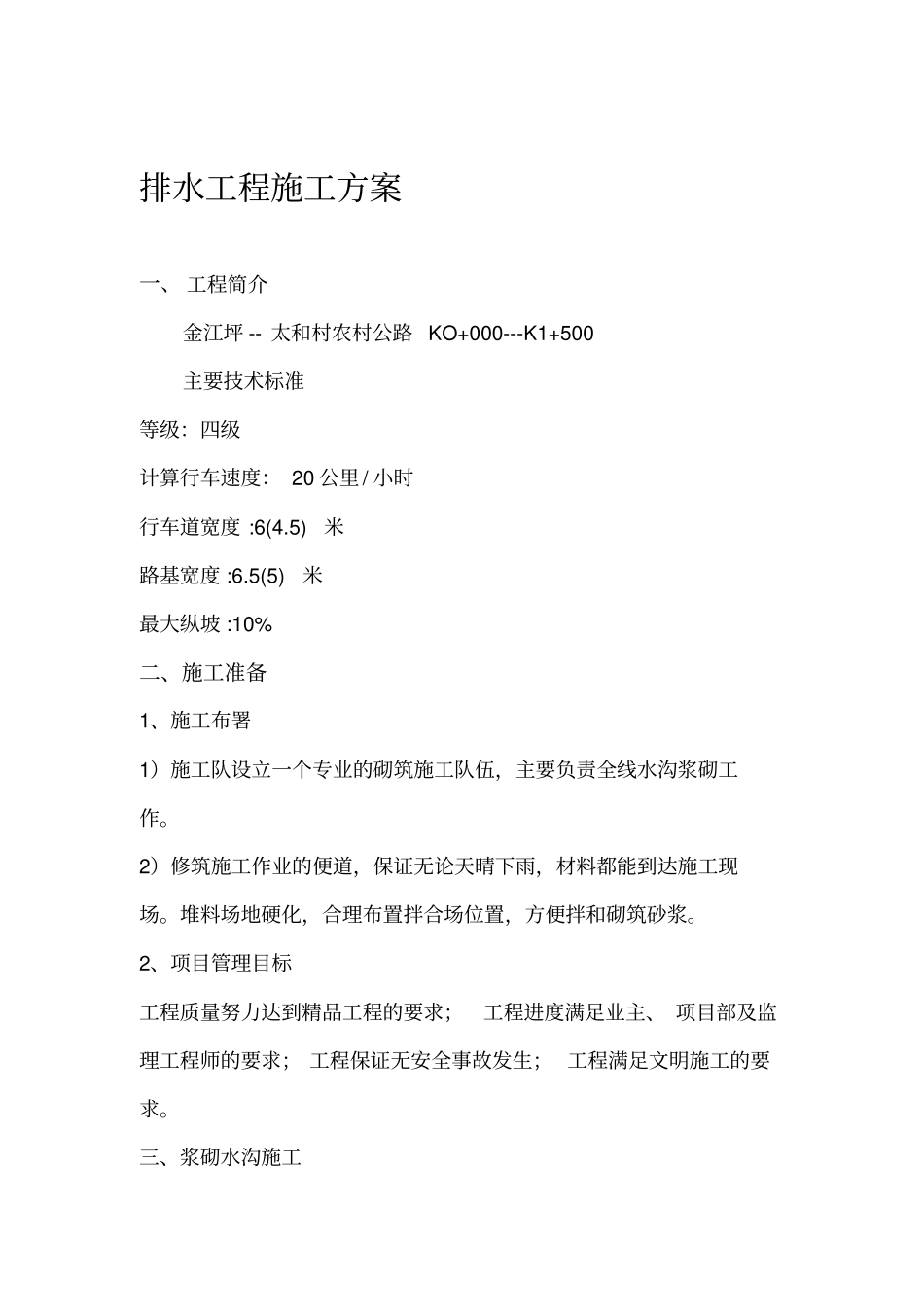

排水工程施工方案一、工程简介金江坪--太和村农村公路KO+000---K1+500主要技术标准等级:四级计算行车速度:20公里/小时行车道宽度:6(4
5)米路基宽度:6
5(5)米最大纵坡:10%二、施工准备1、施工布署1)施工队设立一个专业的砌筑施工队伍,主要负责全线水沟浆砌工作
2)修筑施工作业的便道,保证无论天晴下雨,材料都能到达施工现场
堆料场地硬化,合理布置拌合场位置,方便拌和砌筑砂浆
2、项目管理目标工程质量努力达到精品工程的要求;工程进度满足业主、项目部及监理工程师的要求;工程保证无安全事故发生;工程满足文明施工的要求

三、浆砌水沟施工(1)水沟施工流程图7/1水沟施工工艺流程图备准工施线放量测挖开底基测检底基材料准配合比选取勾养)施工准备2(材料来源:砂来自府河,片石自采,水泥采用京兰水泥
施工前按照设计施工图纸,准确放样水沟的路基中心线及基础主轴线、墙址轴线、水沟的起迄点和横断面、基坑开挖线,并应用石灰线示出,并用细铁丝或木桩加密固定
清理水沟范围内的场地,铲除有机质和树根草从,水沟两端清理范围适当延长,合理布置堆料场和施工现场,做好场地临时排水工作
、基坑开挖)3(基坑主要以人工开挖,各部分尺寸、形状以及深度,均按照设计要求施工,基坑开挖尺寸,应满足基础施工的要求,对于基坑内的个别不规则但稳定的岩石,根据设计要求,可以跳过不挖、不砌

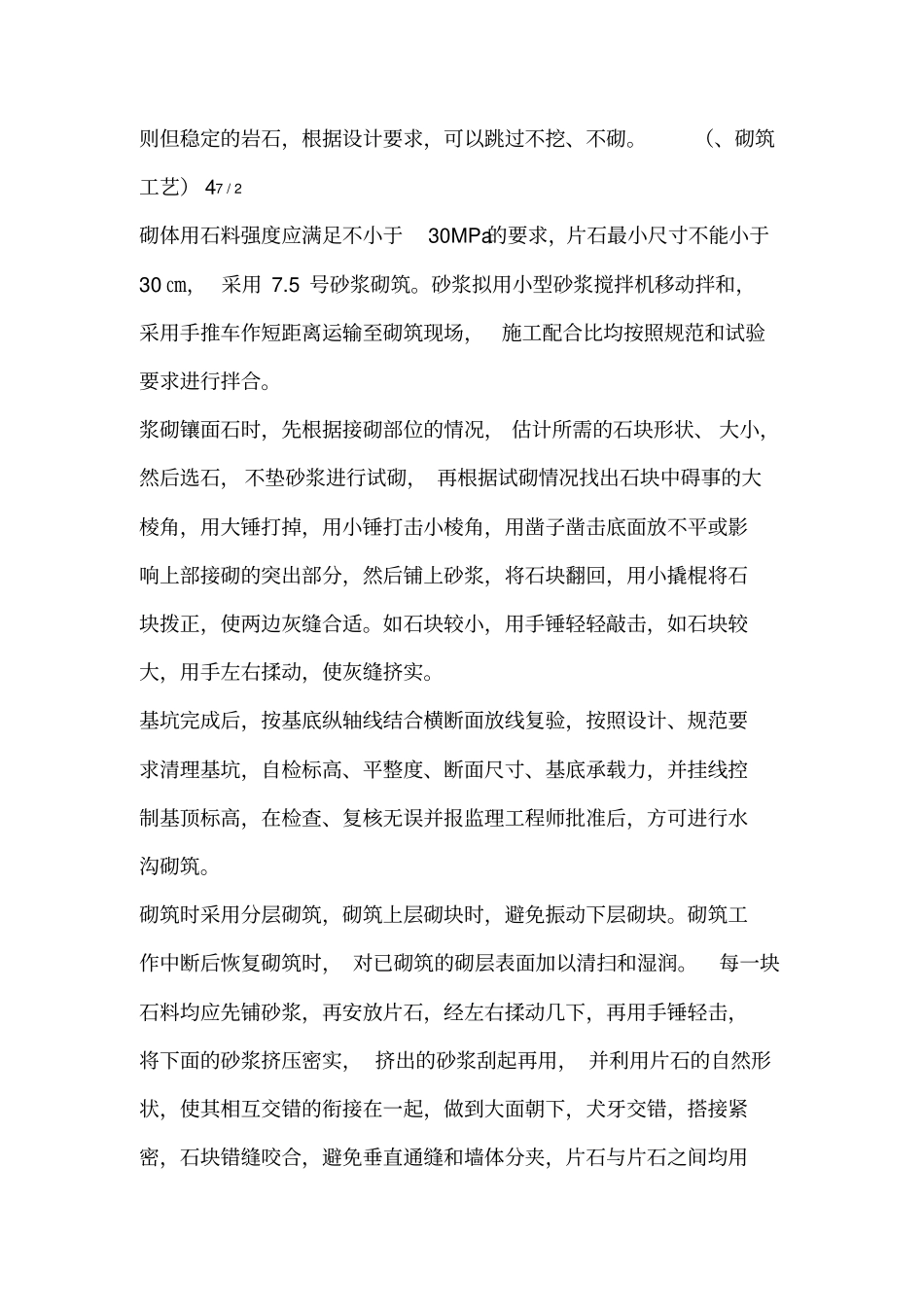

(、砌筑工艺)47/2砌体用石料强度应满足不小于30MPa的要求,片石最小尺寸不能小于30㎝,采用7
5号砂浆砌筑
砂浆拟用小型砂浆搅拌机移动拌和,采用手推车作短距离运输至砌筑现场,施工配合比均按照规范和试验要求进行拌合
浆砌镶面石时,先根据接砌部位的情况,估计所需的石块形状、大小,然后选石,不垫砂浆进行试砌,再根据试砌情况找出石块中碍事的大棱角,用大锤打掉,用小锤打击小棱角,用凿子凿击底面放不平或影响上部接砌的突出部分,
