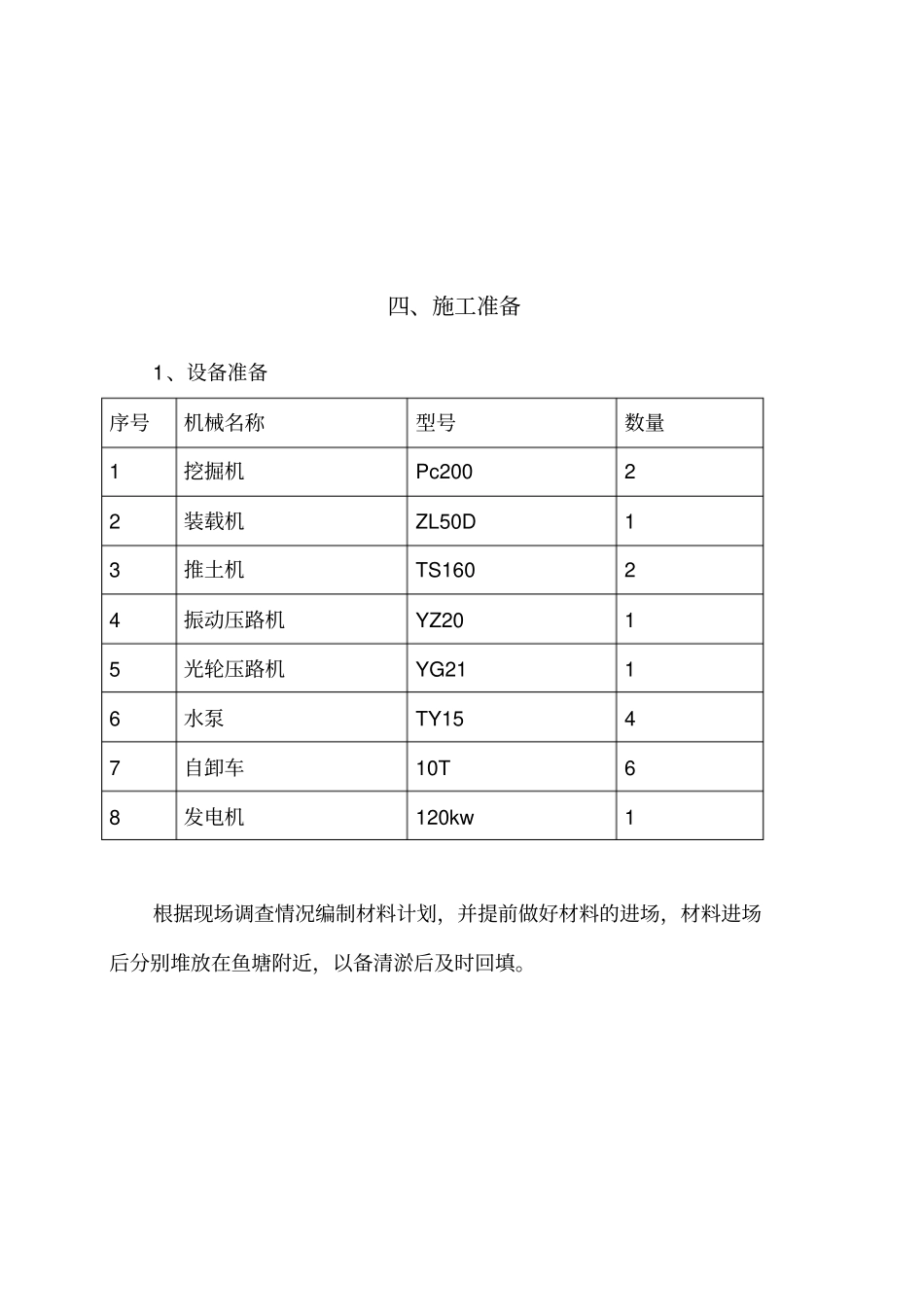

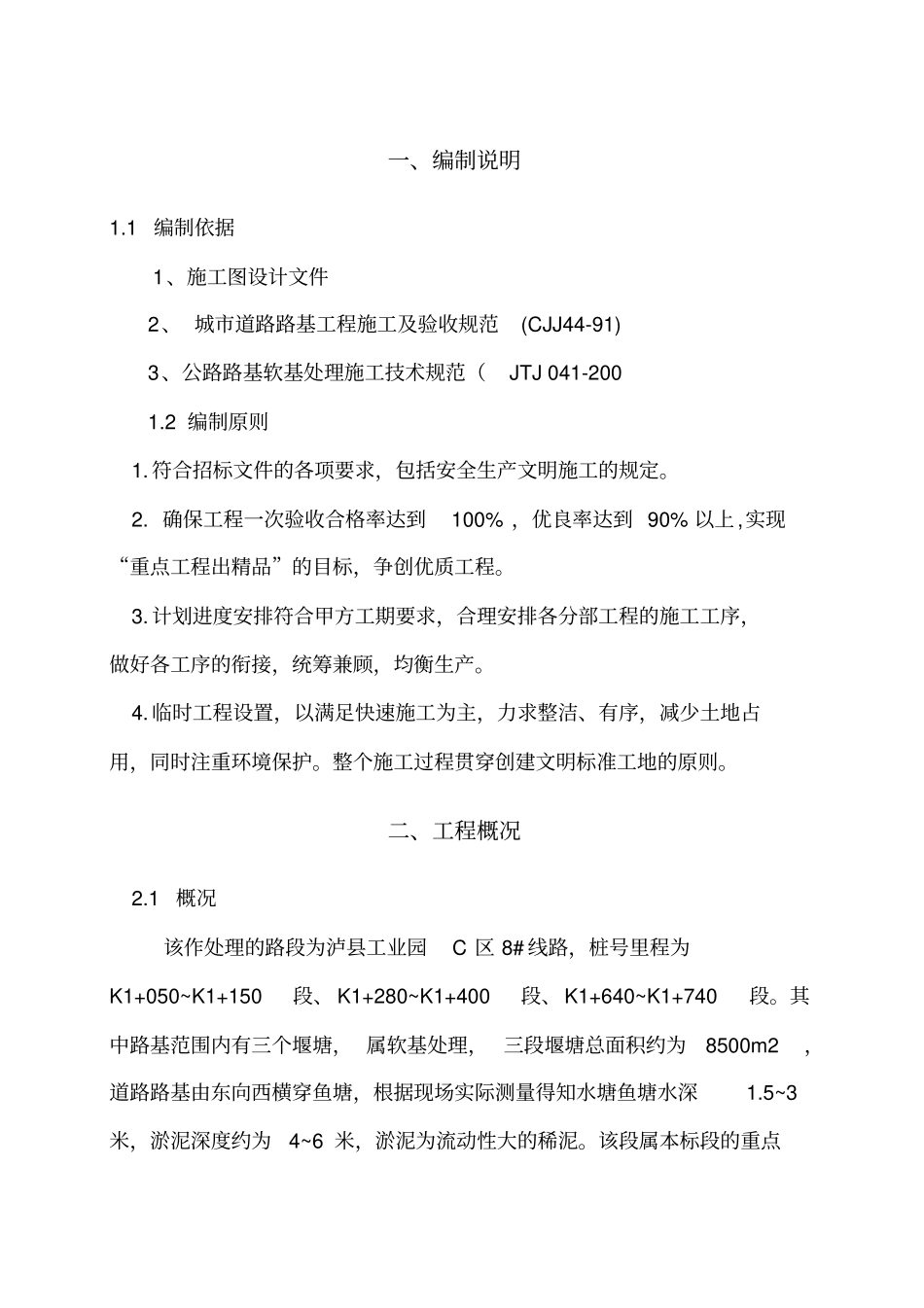

一、编制说明1
1编制依据1、施工图设计文件2、城市道路路基工程施工及验收规范(CJJ44-91)3、公路路基软基处理施工技术规范(JTJ041-2001
2编制原则1
符合招标文件的各项要求,包括安全生产文明施工的规定
确保工程一次验收合格率达到100%,优良率达到90%以上,实现“重点工程出精品”的目标,争创优质工程
计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产
临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注重环境保护
整个施工过程贯穿创建文明标准工地的原则

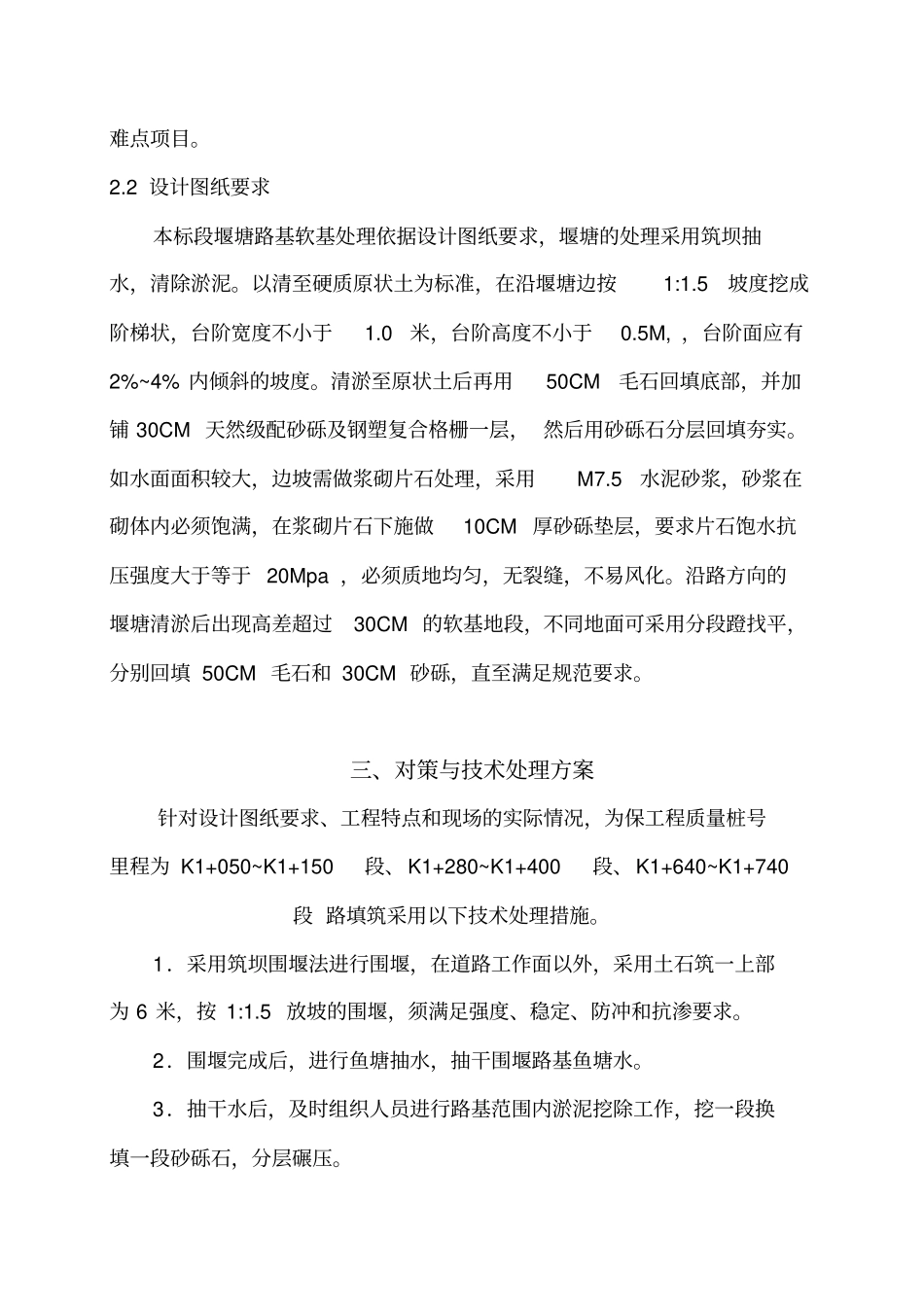

二、工程概况2
1概况该作处理的路段为泸县工业园C区8#线路,桩号里程为K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段
其中路基范围内有三个堰塘,属软基处理,三段堰塘总面积约为8500m2,道路路基由东向西横穿鱼塘,根据现场实际测量得知水塘鱼塘水深1
5~3米,淤泥深度约为4~6米,淤泥为流动性大的稀泥
该段属本标段的重点难点项目
2设计图纸要求本标段堰塘路基软基处理依据设计图纸要求,堰塘的处理采用筑坝抽水,清除淤泥
以清至硬质原状土为标准,在沿堰塘边按1:1
5坡度挖成阶梯状,台阶宽度不小于1
0米,台阶高度不小于0
5M,,台阶面应有2%~4%内倾斜的坡度
清淤至原状土后再用50CM毛石回填底部,并加铺30CM天然级配砂砾及钢塑复合格栅一层,然后用砂砾石分层回填夯实
如水面面积较大,边坡需做浆砌片石处理,采用M7
5水泥砂浆,砂浆在砌体内必须饱满,在浆砌片石下施做10CM厚砂砾垫层,要求片石饱水抗压强度大于等于20Mpa,必须质地均匀,无裂缝,不易风化
沿路方向的堰塘清淤后出现高差超过30CM的软基地段,不同地面可采用分段蹬找平,分别回填50CM毛石和30CM砂砾,直至满足规范要
