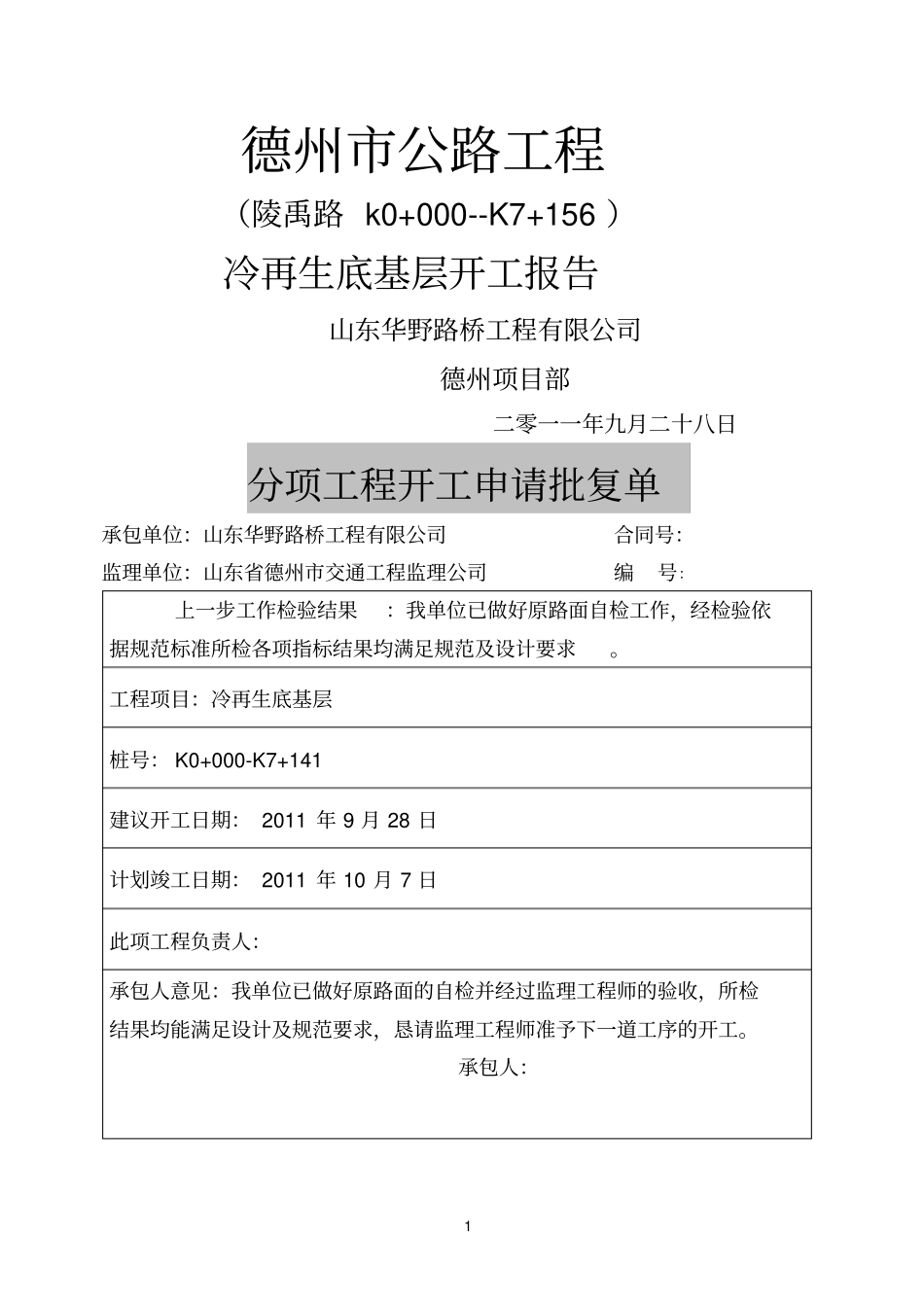

1德州市公路工程(陵禹路k0+000--K7+156)冷再生底基层开工报告山东华野路桥工程有限公司德州项目部二零一一年九月二十八日分项工程开工申请批复单承包单位:山东华野路桥工程有限公司合同号:监理单位:山东省德州市交通工程监理公司编号:上一步工作检验结果:我单位已做好原路面自检工作,经检验依据规范标准所检各项指标结果均满足规范及设计要求。工程项目:冷再生底基层桩号:K0+000-K7+141建议开工日期:2011年9月28日计划竣工日期:2011年10月7日此项工程负责人:承包人意见:我单位已做好原路面的自检并经过监理工程师的验收,所检结果均能满足设计及规范要求,恳请监理工程师准予下一道工序的开工。承包人:2驻地工程师:附件:1、现场及准备情况报告。2、施工技术方案。3、材料实验报告。进厂设备报验单承包单位:山东华野路桥工程有限公司合同号:监理单位:山东省德州市交通工程监理公司编号:3致(道路监理工程师):先生:下列施工设备已按合同规定进场,请查验签证。以下设备用于陵县道路改造工程中使用。承包人:2011年9月28日设备名称规格型号数量进场日期技术状况拟用何处备注路面冷再生机22011.9.11.良好铣刨路面振动压路机宝马32011.9.11.良好碾压胶轮压路机12011.9.11.良好碾压洒水车解放32011.9.11良好清扫刮平机PY18022011.9.11.良好整平装载机YZ5022011.9.11良好推土机D8512011.9.11良好整平稳压致(承包人)以上设备,均已到位且处于良好的工作状态,性能、数量能满足施工的要求。道路/结构监理工程师:2011年9月27日路线中桩放样图4(X.Y坐标)后视控制置仪器§转角·c路线中心一、道路概况:原路面已做过路况调查,自检完毕、技术交接完成,机械设备全部到位并调试完毕,材料充足。配合比已报批,具备冷再生底基层试验段开工条件。二、试验段位置:K0+000-K0+700三、试验段时间:2011年9月28日四、试验段目的:1.验证配合比组成设计的准确性(试验)。2.确定标准的施工方法(施工工艺)。3.检查水泥水泥剂量、含水量控制是否有效准确(试验)。4.验证冷再生料的摊铺方法和适用机械(施工工艺)。5.检查验证压实机械的组合、压实的顺序、速度和压实遍数(施工工艺、试验)。6.为控制水泥的延迟时间,确定每一作业段的合适长度(施工工艺)。7.搜集验证有关数据,便于指导以后大面积生产(综合计算)。五、人员配置情况:劳动力28人,其中:清扫5人、冷再生机6人、局部小修6人、冷再生机辅助工2人、覆盖养生8人、平整度1人、指挥车辆2人;施工负责人:王刚技术负责人:张强质检员:谢传秀测量员:刘玉博施工员:占茂鑫5材料员:谢新元前场试验员:谢传秀后场试验员:刘杰机械负责人:刘兴六、机械配备:路面冷再生机:2套LSS218A振动压路机:3台YZ18TJ振动压路机1台10T洒水车3台刮平机2台装载机2台推土机1台七、施工工艺7.1水泥稳定就地冷再生的工艺流程宜按图7.1的顺序进行7.2整个施工及养护过程中,应对再生路段(路幅)封闭交通,各路口设置警示牌,提醒司机及行人。图7.1水泥稳定就地冷再生工艺流程7.3施工放样7.3.1在再生施工之前,应在道路的两侧放置一系列的标桩(杆)作为基线,用来恢复道路的中心线。7.3.2标桩(杆)的间距,曲线距离不应超过20米,直线距离不应超过40米。7.4准备原道路7.4.1清除原道路表面(包括不需要再生的相临行车道和路肩)的石块、垃圾、封闭交通施工放样准备原道路准备新加料冷再生机组就位摆放和撒布水泥冷再生机铣刨与拌和碾压整形接缝和调头处的处理养生6杂草等杂物和积水,并清理边线。7.4.2清除再生路段上存在的井盖等类似结构物。7.4.3对原路的翻浆、车辙、沉陷、波浪、坑槽等病害进行处理,使原路基本平整。7.5准备新水泥7.5.1计算水泥用量:人工摆放和撒布水泥,应根据水泥剂量,计算每一平方米水泥稳定层需要的水泥用量,并确定水泥摆放的纵横间距。7.5.2将水泥均匀地撒布在旧路面上,并检查水泥撒布是否均匀。7.6冷再生机组就位7.6.1使用推杆连接再生机组,并连接所有与再生机相连的管道。7.6.2检查再生机操作人员是否已将所有与稳定剂添加量有关的数据输入计算机。7.6.3人工摆放和撒布水泥。。7.6.4排除...
