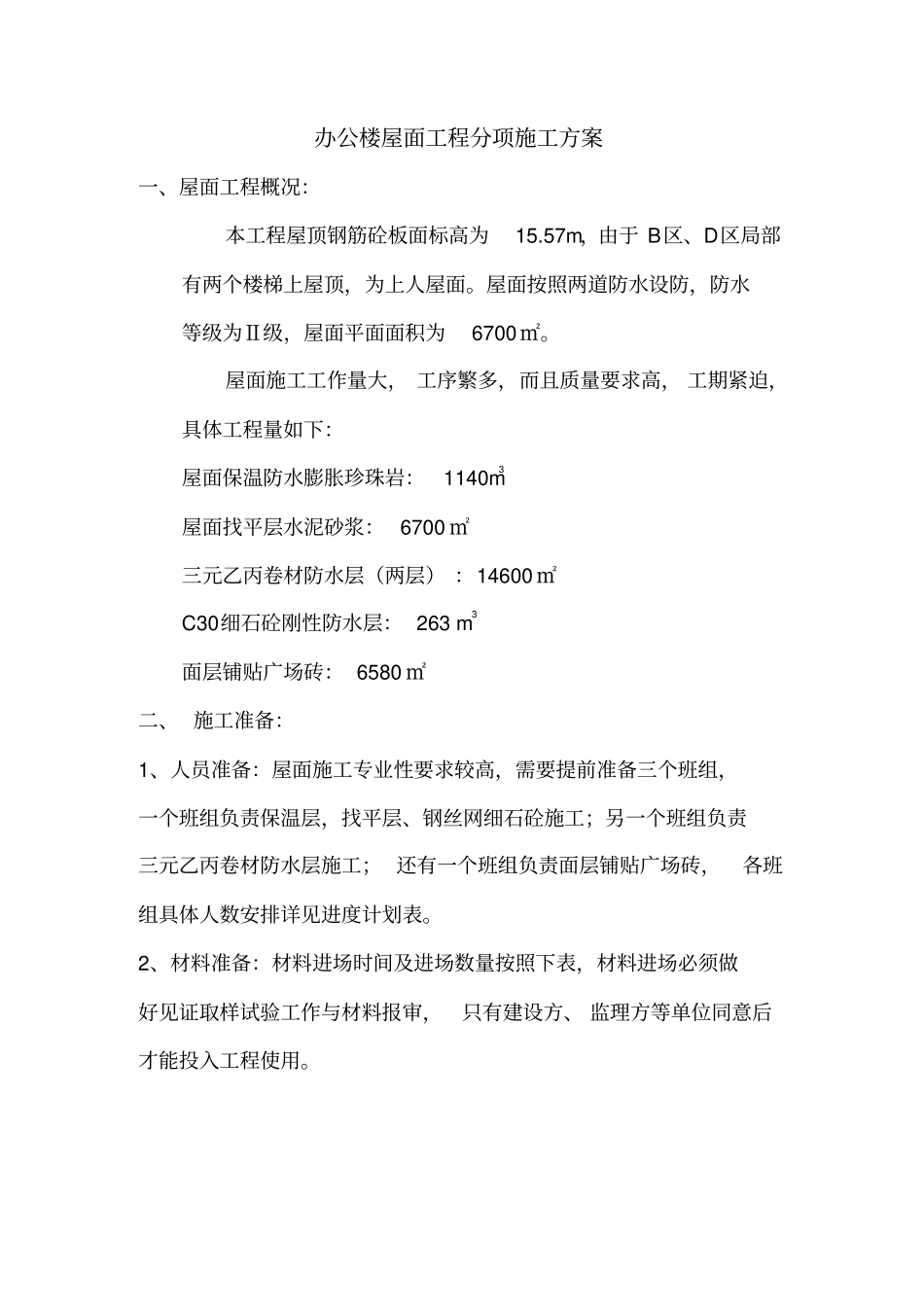

办公楼屋面工程分项施工方案一、屋面工程概况:本工程屋顶钢筋砼板面标高为15
57m,由于B区、D区局部有两个楼梯上屋顶,为上人屋面
屋面按照两道防水设防,防水等级为Ⅱ级,屋面平面面积为6700㎡
屋面施工工作量大,工序繁多,而且质量要求高,工期紧迫,具体工程量如下:屋面保温防水膨胀珍珠岩:1140m3屋面找平层水泥砂浆:6700㎡三元乙丙卷材防水层(两层):14600㎡C30细石砼刚性防水层:263m3面层铺贴广场砖:6580㎡二、施工准备:1、人员准备:屋面施工专业性要求较高,需要提前准备三个班组,一个班组负责保温层,找平层、钢丝网细石砼施工;另一个班组负责三元乙丙卷材防水层施工;还有一个班组负责面层铺贴广场砖,各班组具体人数安排详见进度计划表
2、材料准备:材料进场时间及进场数量按照下表,材料进场必须做好见证取样试验工作与材料报审,只有建设方、监理方等单位同意后才能投入工程使用
材料名称数量单位进场时间备注防水膨胀珍珠岩1185M36月8日导热系数∠0
08三元乙丙16060㎡6月15日1
5厚粘贴剂8030kg6月15日冷拔钢丝8700kg6月20日Ф4屋面广场砖6580㎡6月24日108×108普硅水泥320吨6月8—30日P
5中粗砂240M36月8—30日卵石230M36月25日分格杉木尺条500M6月12日50×20落水口26套6月10日DN100落水管442m6月10日DN100三、施工方案1、施工顺序主体四层封顶后,开始进入屋面工程施工阶段,施工顺序如下:女儿墙砌筑、构造柱预留女儿墙压顶及构造柱砼浇筑粉女儿墙清理干净屋面1:8水泥膨胀珍珠岩找坡2%20厚1;2

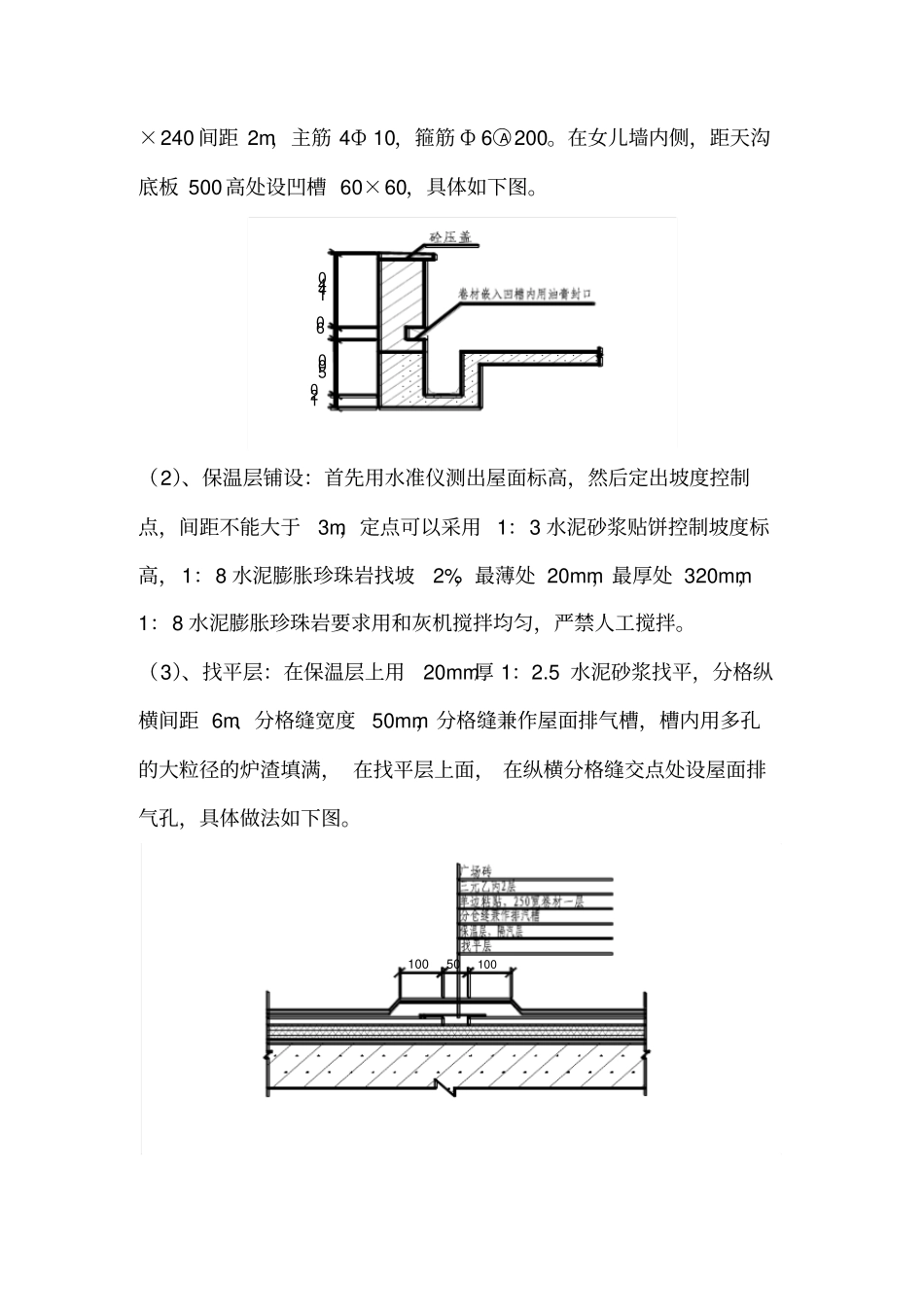

5水泥砂浆找平排汽槽与排汽孔预留三元乙丙两层防水10厚纸筋灰隔离层冷拔钢丝网绑扎C30细石砼浇筑贴广场砖2、施工方法(1)、女儿墙砌筑采用MU10红砖,M7
