1(一)带骨架幕墙安装施工工艺1、基本作业条件1
1应编制幕墙施工组织设计,并严格按施工组织设计的顺序进行施工
2幕墙应在主体结构施工完毕后开始施工
对于高层建筑的幕墙,如因工期需要,应在保证质量与安全的前提下,可按施工组织设计沿高分段施工
在与上部主体结构进行立体交叉施工幕墙时,结构施工层下方及幕墙施工的上方,必须采取可靠的防护措施
3幕墙施工时,原主体结构施工搭设的外脚手架宜保留,并根据幕墙施工的要求进行必要的拆改(脚手架内层距主体结构不小于300mm)
如采用吊篮安装幕墙时,吊篮必须安全可靠
4幕墙施工时,应配备必要的安全可靠的起重吊装工具和设备
5当装修分项工程会对幕墙造成污染或损伤时,应将该项工程安排在幕墙施工之前施工,或应对幕墙采取可靠的保护措施
6不应在大风大雨气候下进行幕墙的施工
当气温低于-5°C时不得进行玻璃安装,不应在雨天进行密封胶施工
7应在主体结构施工时控制和检查固定幕墙的各层楼(屋)面的标高、边线尺寸和预埋件位置的偏差,并在幕墙施工前应对其进行检查与测量
当结构边线尺寸偏差过大时,应先对结构进行必要的修正;当预埋件位置偏差过大时,应调整框料的伺距或修改连结件与主体结构的连接方式
2、幕墙安装2
1隐(明)框玻璃幕墙安装工艺幕墙安装施工顺序:测量放线f安装L型转接件一安装铝立柱一安装铝横梁一安装避雷、防火一玻镁板安装f安装玻璃f安装横(竖)向扣盖一注胶及外立面清洗2
1测量放线:依据结构复查时的放线标记,及预埋件的十字中心线,确定安装基准线,包括龙骨排布基准及各部分幕墙的水平标高线,为各个不同部位的幕墙确定三个方向的基准
2L型转接件的安装:根据预埋件的放线标记,将L型转接角钢码采用2M16的螺栓固定在预埋件上,转接角钢码中心线上下偏差应小于2mm,左右偏差应小于2mm

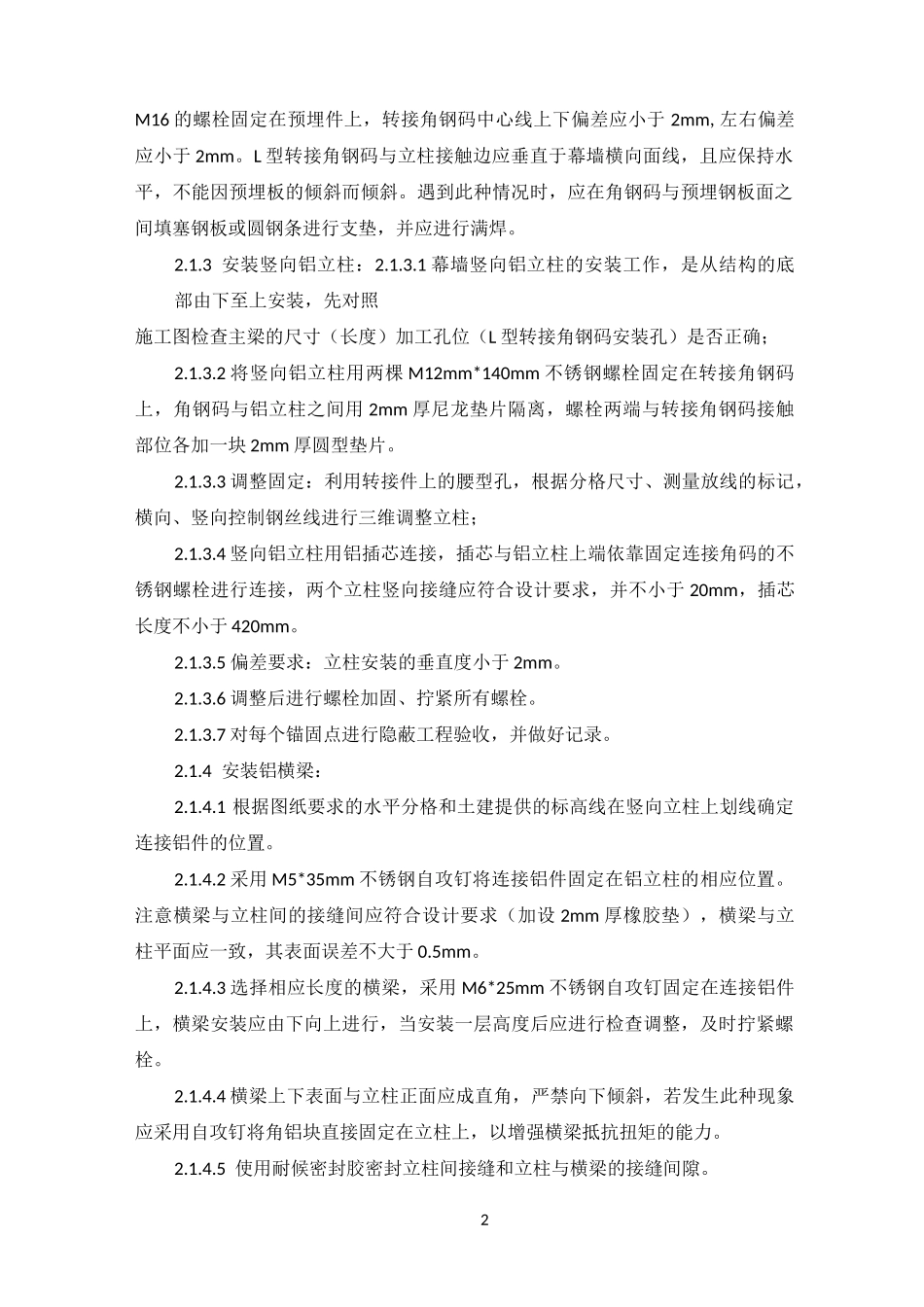

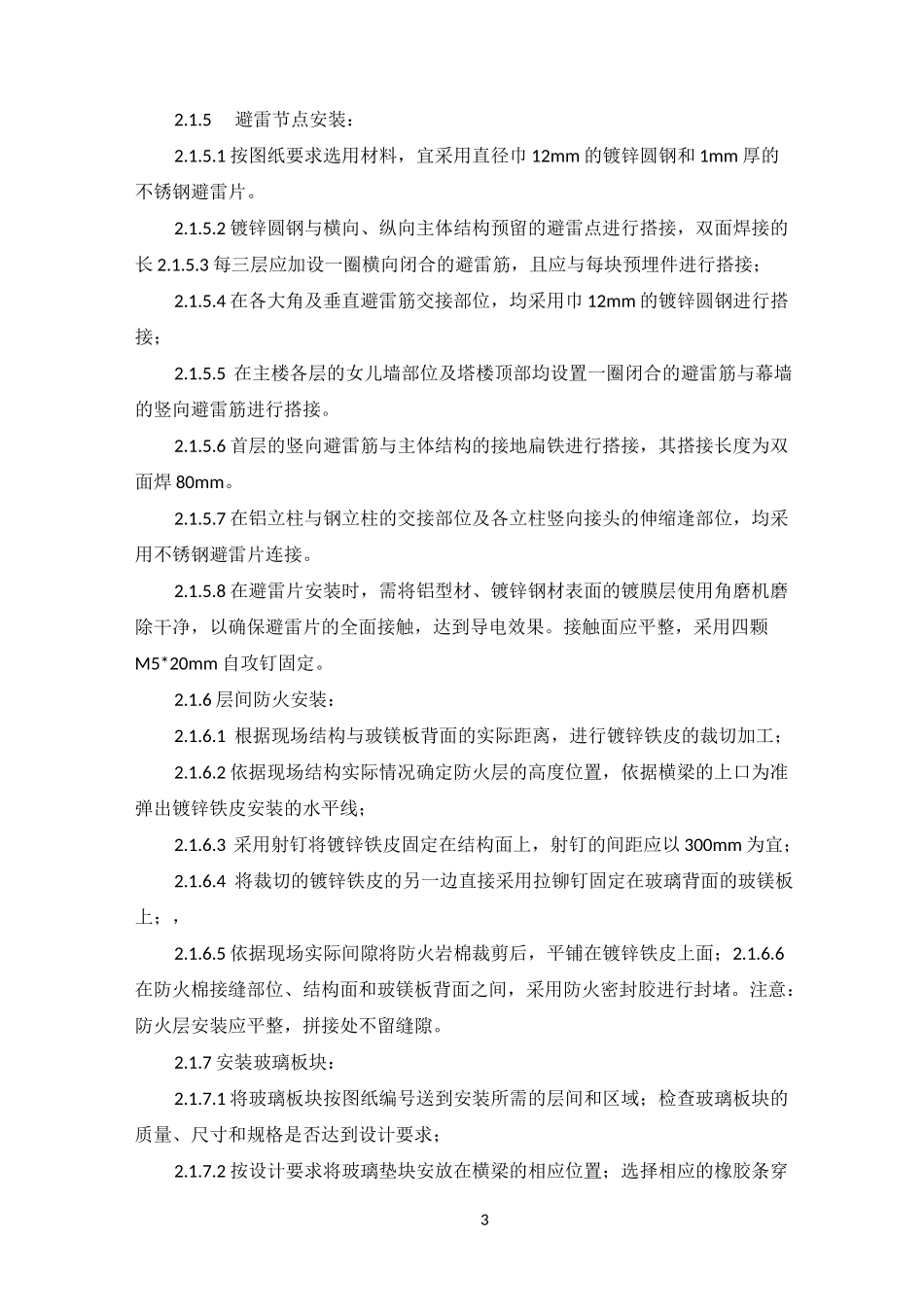

L型转接角钢码与立柱接触边应垂直于幕墙横向
