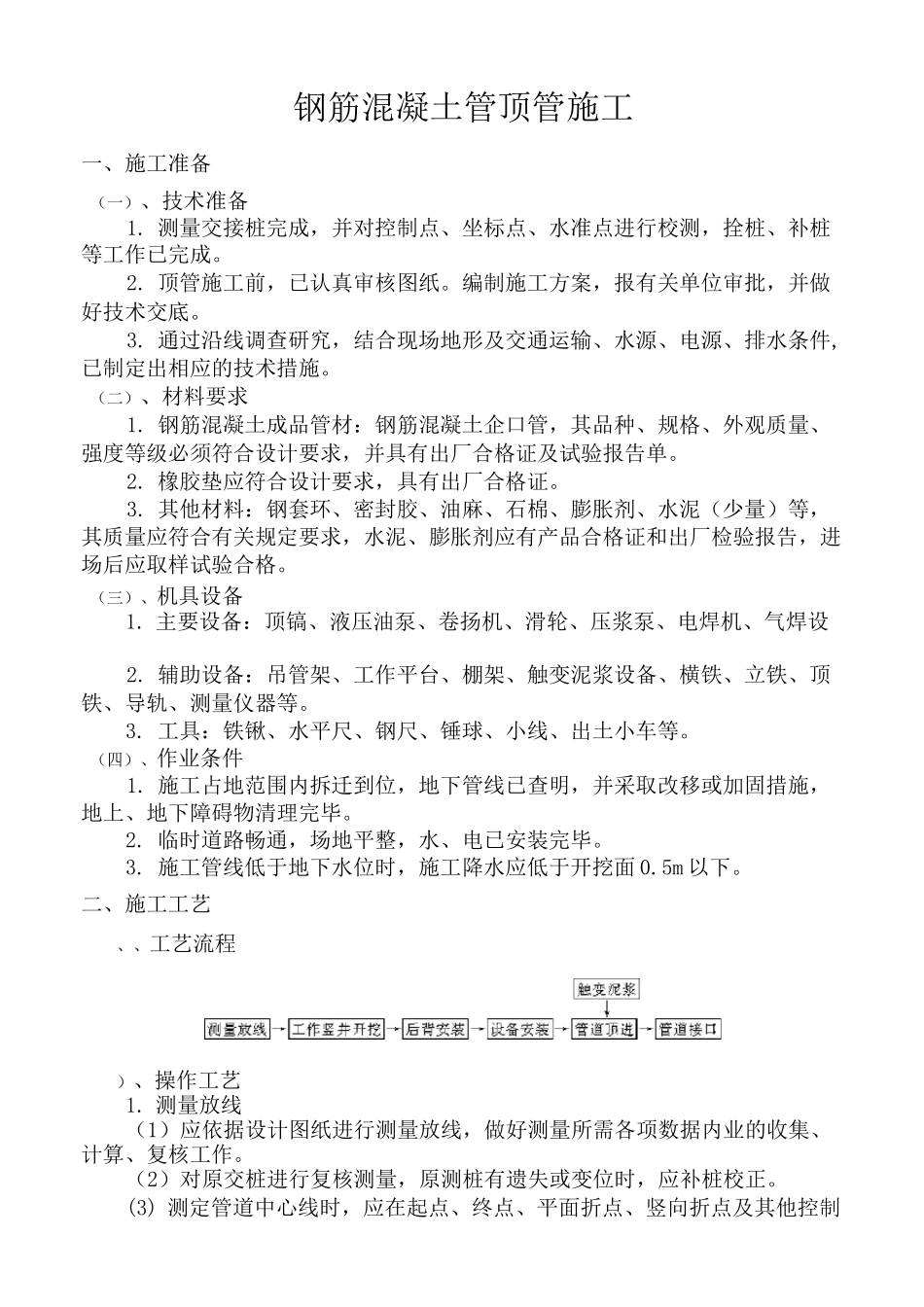

钢筋混凝土管顶管施工一、施工准备(一)、技术准备1
测量交接桩完成,并对控制点、坐标点、水准点进行校测,拴桩、补桩等工作已完成
顶管施工前,已认真审核图纸
编制施工方案,报有关单位审批,并做好技术交底
通过沿线调查研究,结合现场地形及交通运输、水源、电源、排水条件,已制定出相应的技术措施
(二)、材料要求1
钢筋混凝土成品管材:钢筋混凝土企口管,其品种、规格、外观质量、强度等级必须符合设计要求,并具有出厂合格证及试验报告单
橡胶垫应符合设计要求,具有出厂合格证
其他材料:钢套环、密封胶、油麻、石棉、膨胀剂、水泥(少量)等,其质量应符合有关规定要求,水泥、膨胀剂应有产品合格证和出厂检验报告,进场后应取样试验合格
(三)、机具设备1
主要设备:顶镐、液压油泵、卷扬机、滑轮、压浆泵、电焊机、气焊设2
辅助设备:吊管架、工作平台、棚架、触变泥浆设备、横铁、立铁、顶铁、导轨、测量仪器等
工具:铁锹、水平尺、钢尺、锤球、小线、出土小车等
(四)、作业条件1
施工占地范围内拆迁到位,地下管线已查明,并采取改移或加固措施,地上、地下障碍物清理完毕
临时道路畅通,场地平整,水、电已安装完毕
施工管线低于地下水位时,施工降水应低于开挖面0
二、施工工艺、、工艺流程)、操作工艺1

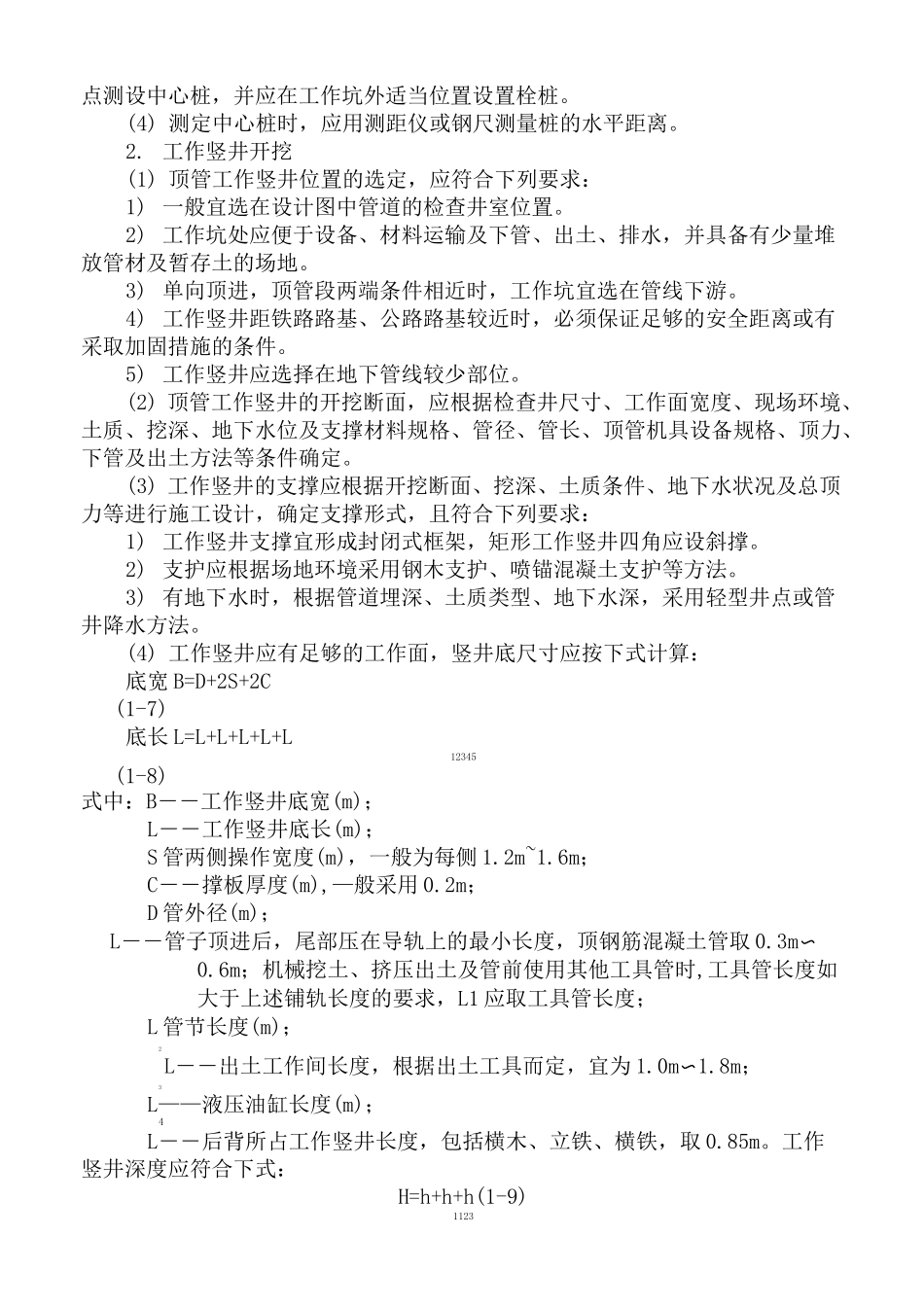

测量放线(1)应依据设计图纸进行测量放线,做好测量所需各项数据内业的收集、计算、复核工作
(2)对原交桩进行复核测量,原测桩有遗失或变位时,应补桩校正
(3)测定管道中心线时,应在起点、终点、平面折点、竖向折点及其他控制点测设中心桩,并应在工作坑外适当位置设置栓桩
(4)测定中心桩时,应用测距仪或钢尺测量桩的水平距离

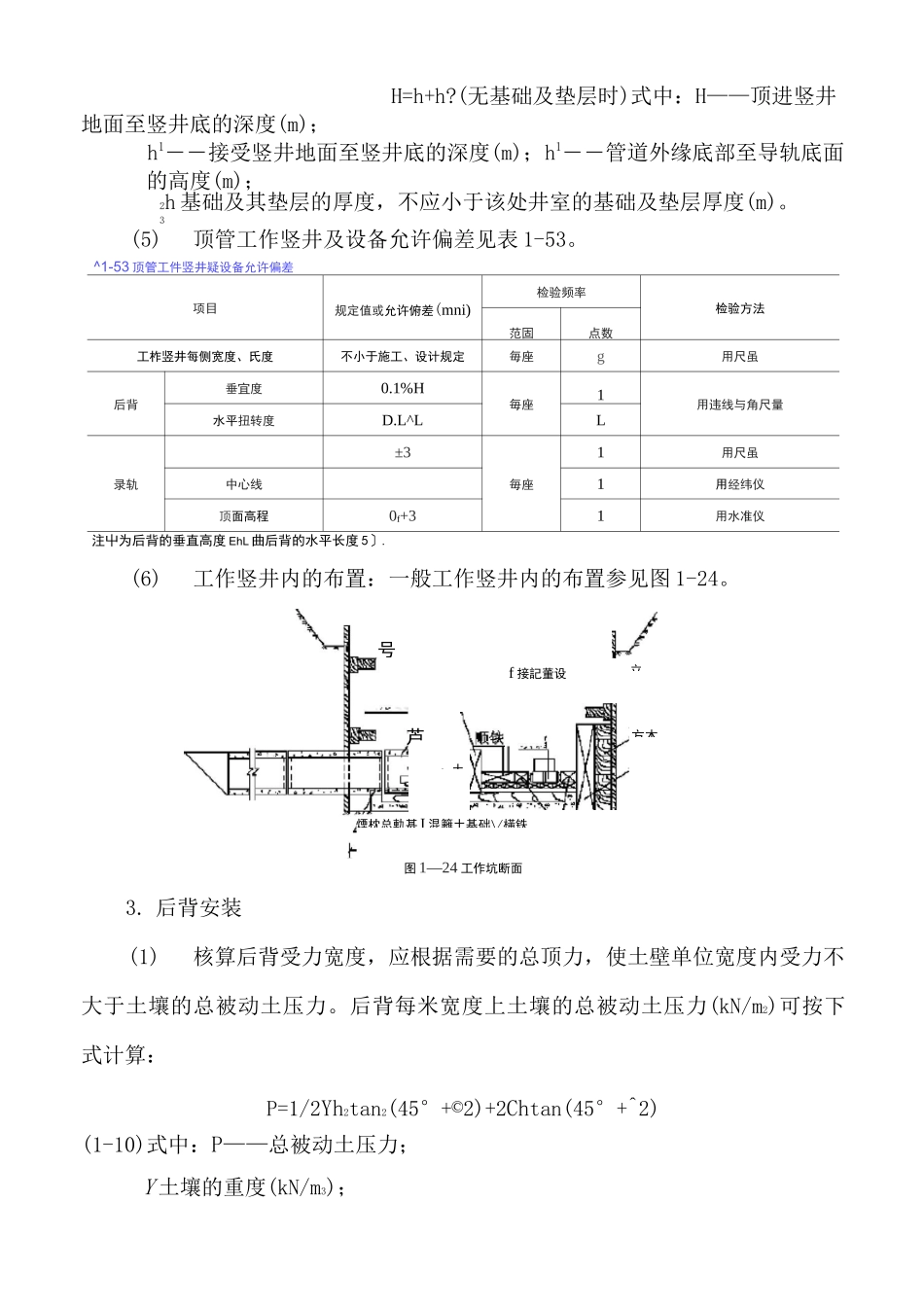

工作竖井开挖(1)顶管工作竖井位置的选定,应符合下列要求:1)一般宜选在设计图中管道的检查井室位置
2)工作坑处应便于设备、材料运输及下管、出土、排水,并具备有少
