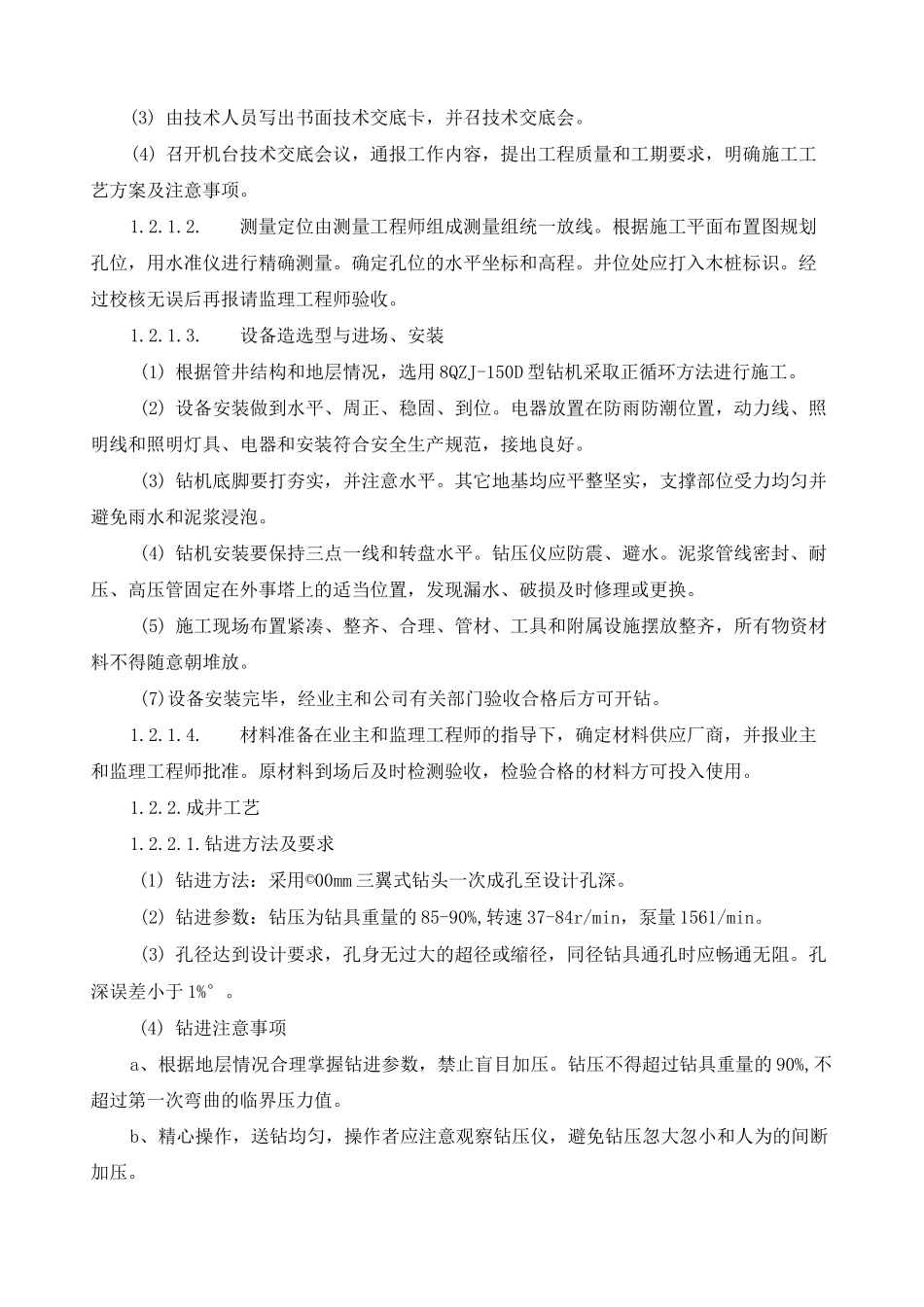

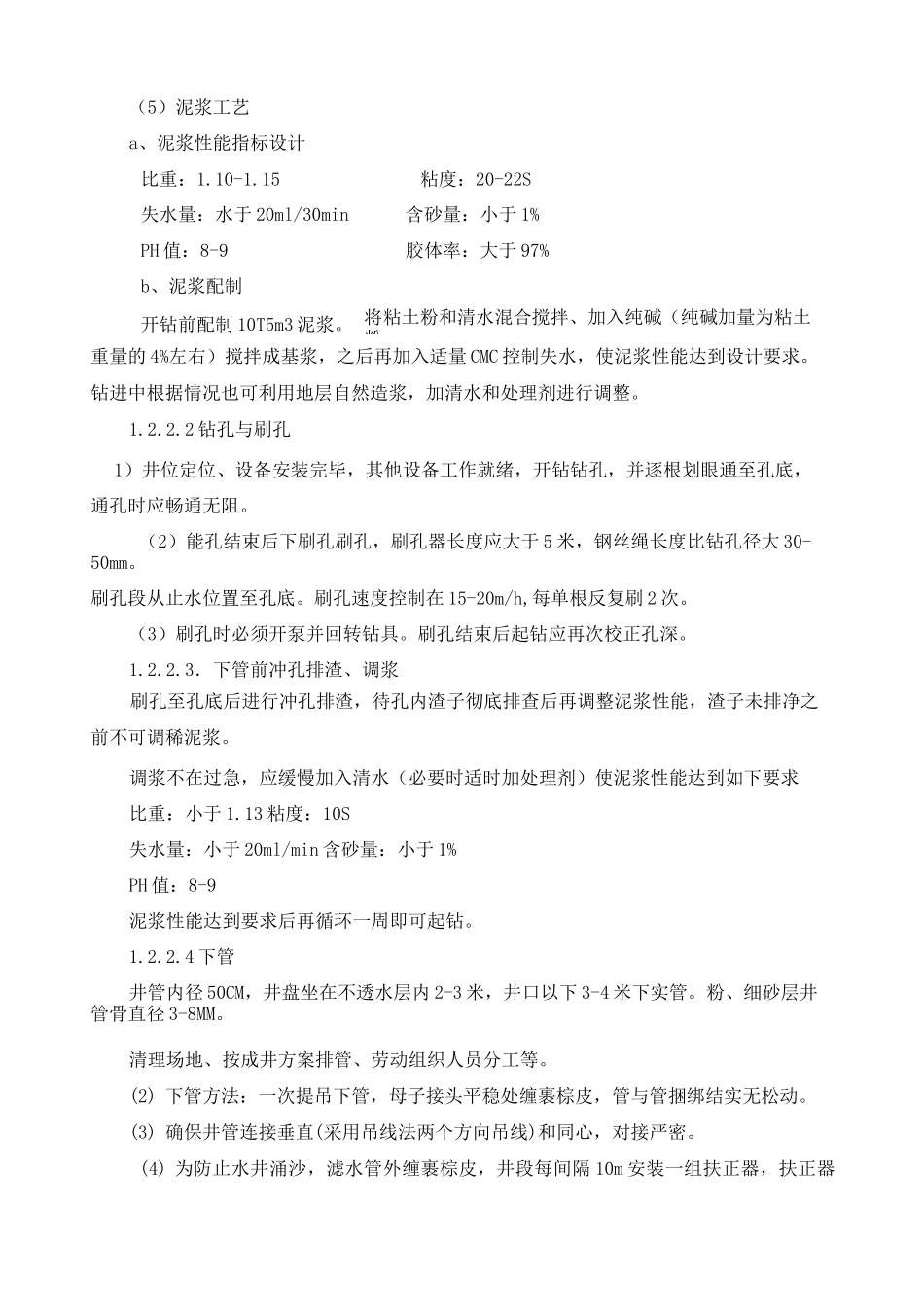

水井钻井施工工艺方法1
1施工工艺流程做好下管前的一切准备工作:成井材料检查、设备仪表专用具的检查、水井施工工艺流程图
测量定位f平整场地f设备安装调试f©900mf口径成孔f通孔f换浆f下管f换浆f投砾f固井f洗井f抽水试验f交工验收f退场
2施工方法1
1水井施工准备1
1技术准备(1)组织技术人员熟悉设计图纸及有关资料,进行第一次技术复核,发现问题作好记录,并及时向有关部门反馈
2)编制单井成井方案,明确工程水文地质技术工作方案及钻探技术工作方案,确定成井工艺
(3)由技术人员写出书面技术交底卡,并召技术交底会
(4)召开机台技术交底会议,通报工作内容,提出工程质量和工期要求,明确施工工艺方案及注意事项
测量定位由测量工程师组成测量组统一放线
根据施工平面布置图规划孔位,用水准仪进行精确测量
确定孔位的水平坐标和高程
井位处应打入木桩标识
经过校核无误后再报请监理工程师验收
设备造选型与进场、安装(1)根据管井结构和地层情况,选用8QZJ-150D型钻机采取正循环方法进行施工
(2)设备安装做到水平、周正、稳固、到位
电器放置在防雨防潮位置,动力线、照明线和照明灯具、电器和安装符合安全生产规范,接地良好
(3)钻机底脚要打夯实,并注意水平
其它地基均应平整坚实,支撑部位受力均匀并避免雨水和泥浆浸泡
(4)钻机安装要保持三点一线和转盘水平
钻压仪应防震、避水
泥浆管线密封、耐压、高压管固定在外事塔上的适当位置,发现漏水、破损及时修理或更换
(5)施工现场布置紧凑、整齐、合理、管材、工具和附属设施摆放整齐,所有物资材料不得随意朝堆放
(7)设备安装完毕,经业主和公司有关部门验收合格后方可开钻
材料准备在业主和监理工程师的指导下,确定材料供应厂商,并报业主和监理工程师批准
原材料到场后及时检测验收,检验合格的材
