钢管桩施工工艺与施工要点1、打桩机械的选择打桩机械的选择要根据工程地貌、地质、配套锤的型号、外型尺寸、重量,桩的材质、规格及埋入深度、工程量大小、工期长短等而定
打桩机的型式很多,有桅杆式(履带行走)、柱脚式、塔式、龙门式等多种,其中以三点支撑桅杆式(履带行走)柴油打桩机(图1)使用较普遍
具有桩架移动机动灵活,可作全向转动,导杆垂直度可全方位调节,锤、导杆可自由上下移动,可作各种角度微调,打桩精度较高,整机稳定性好,操作方便、安全,工效较高等优点
但对场地要求较高,要铺填10~30cm碎石并碾压密实
主要型号有日KH100、KH180型、IPD80、IPD90型和D308、D408型等
柴油桩锤主要有日MH72B、K25、K35、H45、K60及IDH35、IDH45型等
表1可供选用参考

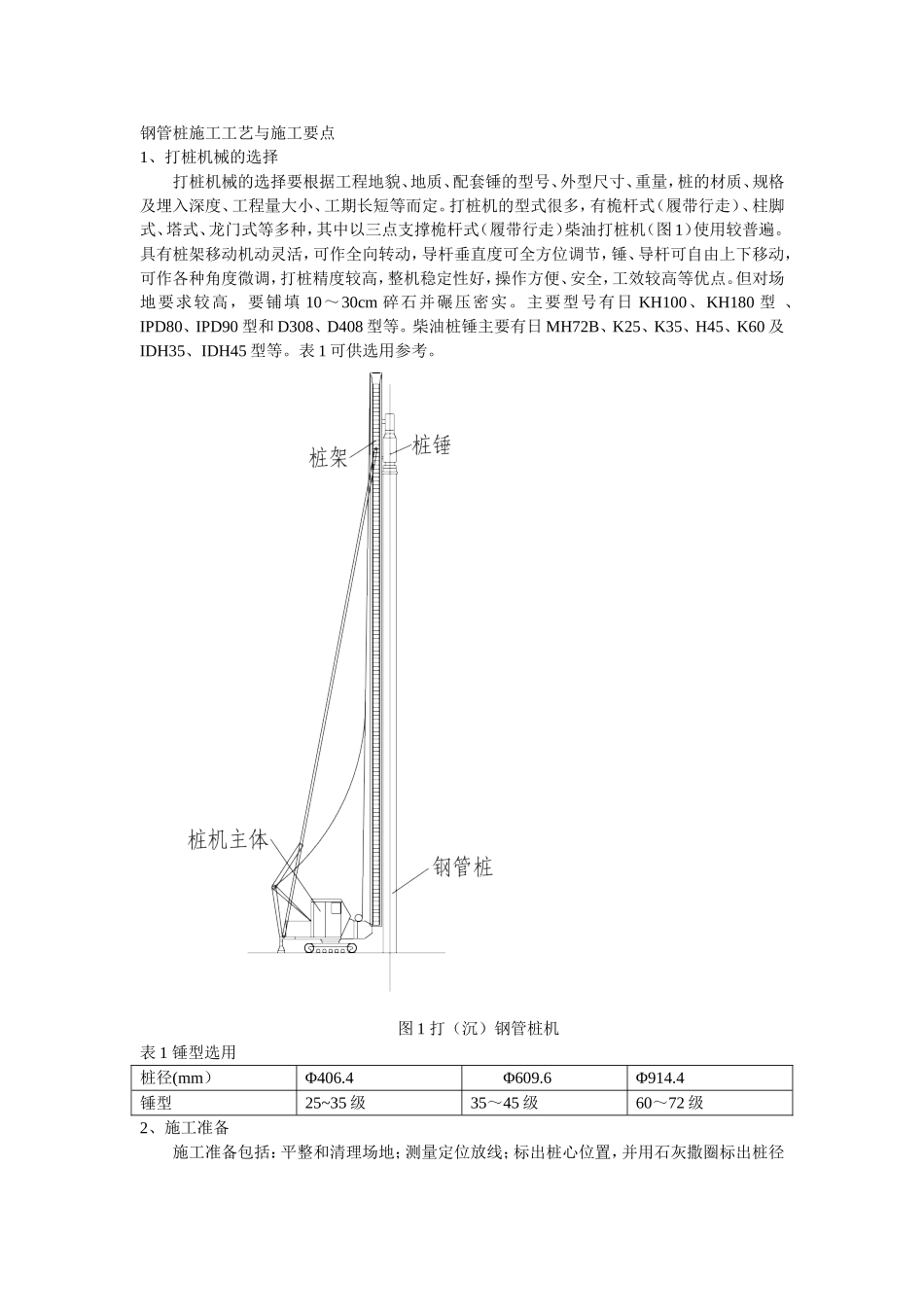

图1打(沉)钢管桩机表1锤型选用桩径(mm)Φ406
4锤型25~35级35~45级60~72级2、施工准备施工准备包括:平整和清理场地;测量定位放线;标出桩心位置,并用石灰撒圈标出桩径大小和位置;标出打桩顺序和桩机开行路线,并在桩机开行部位上铺垫碎石
3、打桩顺序钢管桩施工,有先挖土后打桩和先打桩后挖土两种方法
在软土地区,一般表层土承载力尚可,深部地基承载力则往往很差,且地下水位较高,较难以排干
为避免基坑较长时间大面积暴露被扰动和便于施工作业,一般采取先打桩后挖土施工法
它的施工顺序是:现场三通一平――打桩――切桩――安混凝土圆盖――堵住桩头――填沙将坑口填平――设井点降低地下水位――进行基坑机械化挖土施工――清理基坑,修整边坡――焊桩盖,浇筑垫层混凝土――帮钢筋,支模板,浇筑混凝土基础承台
钢管桩的施工顺序是:桩机安装――桩机移动就位――吊桩――插桩――锤击下沉,接桩――锤击至设计深度――内切钢管桩――精割、戴帽
为防止打桩过程中和相邻建(构)筑物造成较
