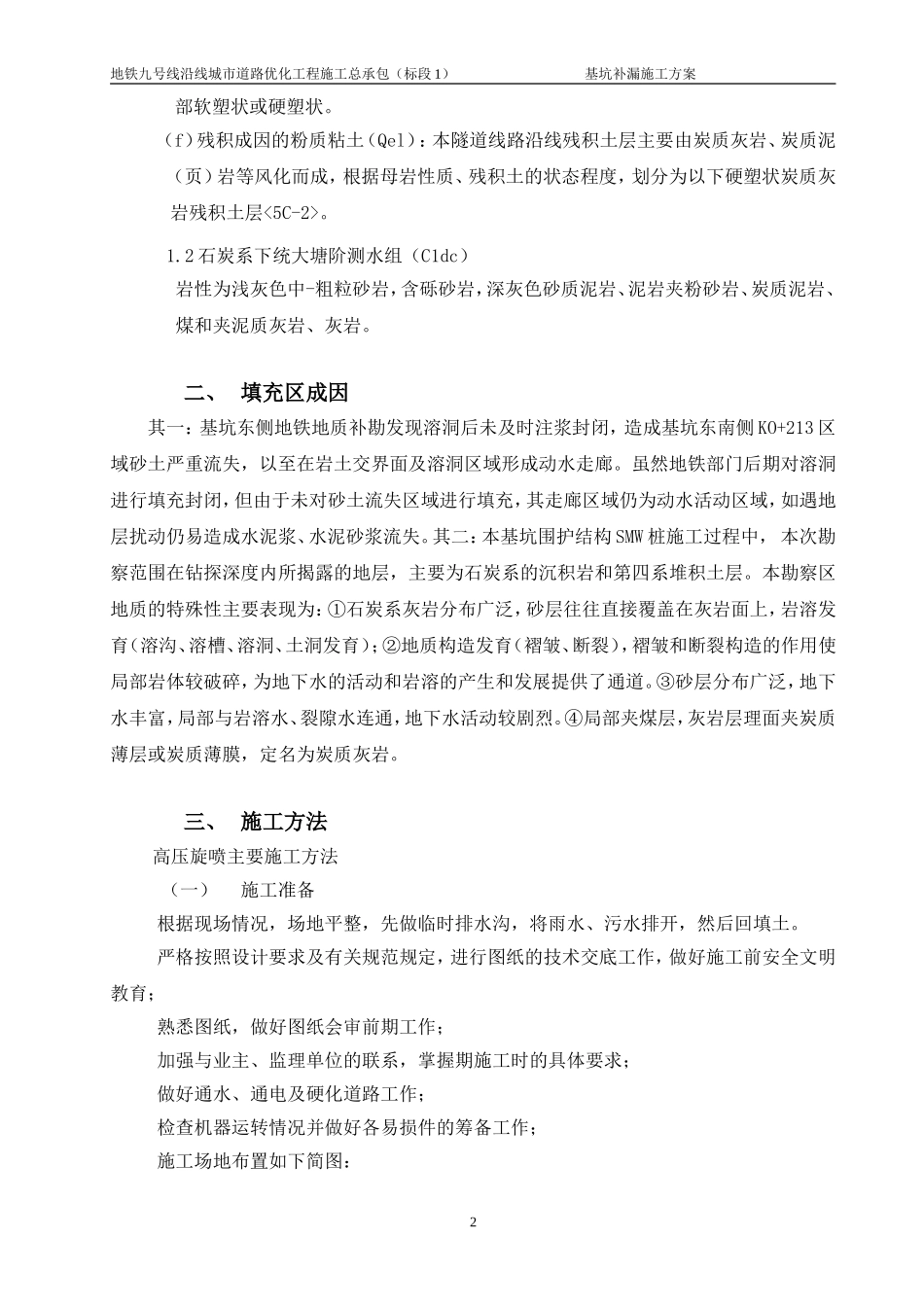

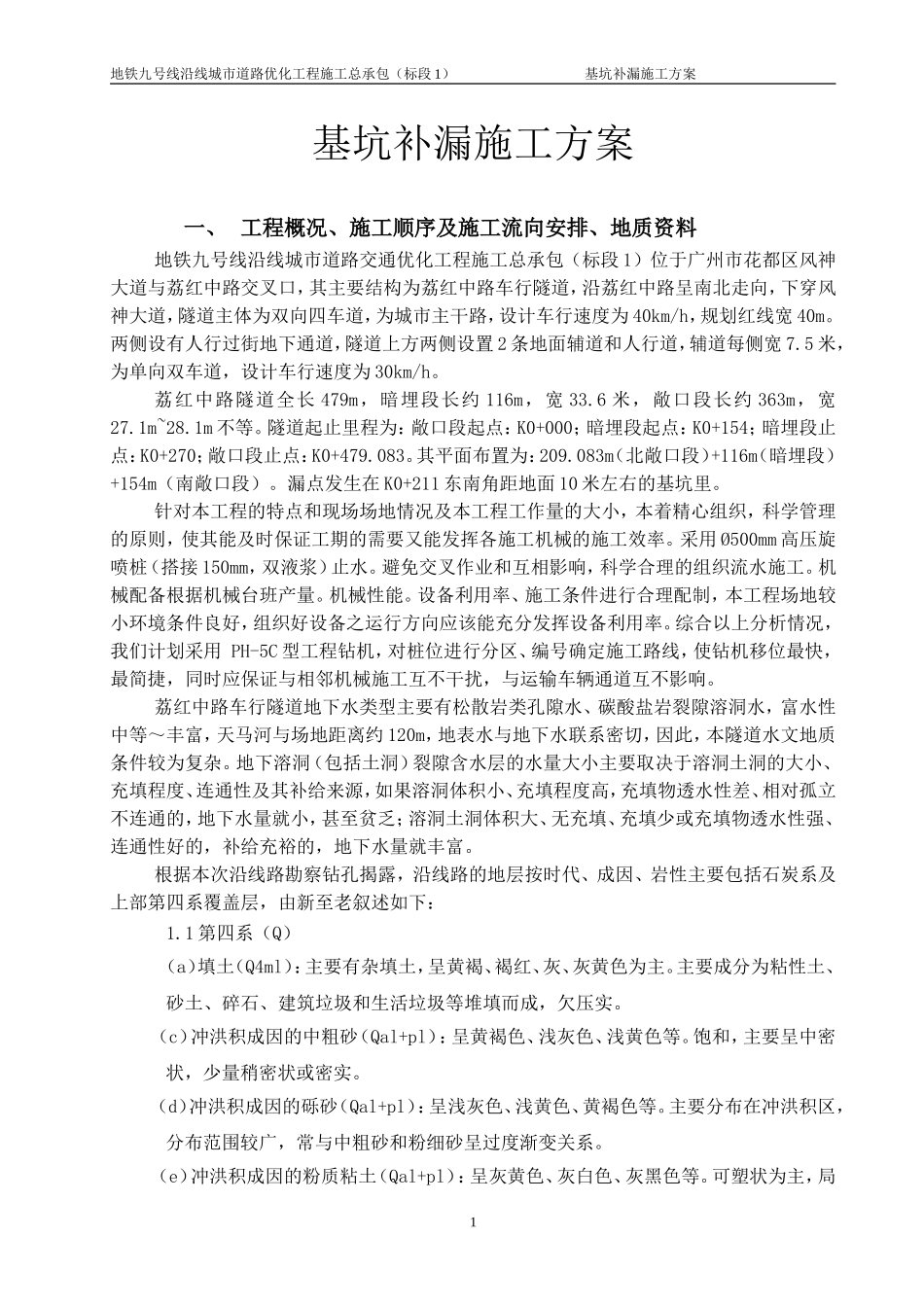

地铁九号线沿线城市道路优化工程施工总承包(标段1)基坑补漏施工方案基坑补漏施工方案一、工程概况、施工顺序及施工流向安排、地质资料地铁九号线沿线城市道路交通优化工程施工总承包(标段1)位于广州市花都区风神大道与荔红中路交叉口,其主要结构为荔红中路车行隧道,沿荔红中路呈南北走向,下穿风神大道,隧道主体为双向四车道,为城市主干路,设计车行速度为40km/h,规划红线宽40m
两侧设有人行过街地下通道,隧道上方两侧设置2条地面辅道和人行道,辅道每侧宽7
5米,为单向双车道,设计车行速度为30km/h
荔红中路隧道全长479m,暗埋段长约116m,宽33
6米,敞口段长约363m,宽27
隧道起止里程为:敞口段起点:K0+000;暗埋段起点:K0+154;暗埋段止点:K0+270;敞口段止点:K0+479
其平面布置为:209
083m(北敞口段)+116m(暗埋段)+154m(南敞口段)
漏点发生在K0+211东南角距地面10米左右的基坑里
针对本工程的特点和现场场地情况及本工程工作量的大小,本着精心组织,科学管理的原则,使其能及时保证工期的需要又能发挥各施工机械的施工效率

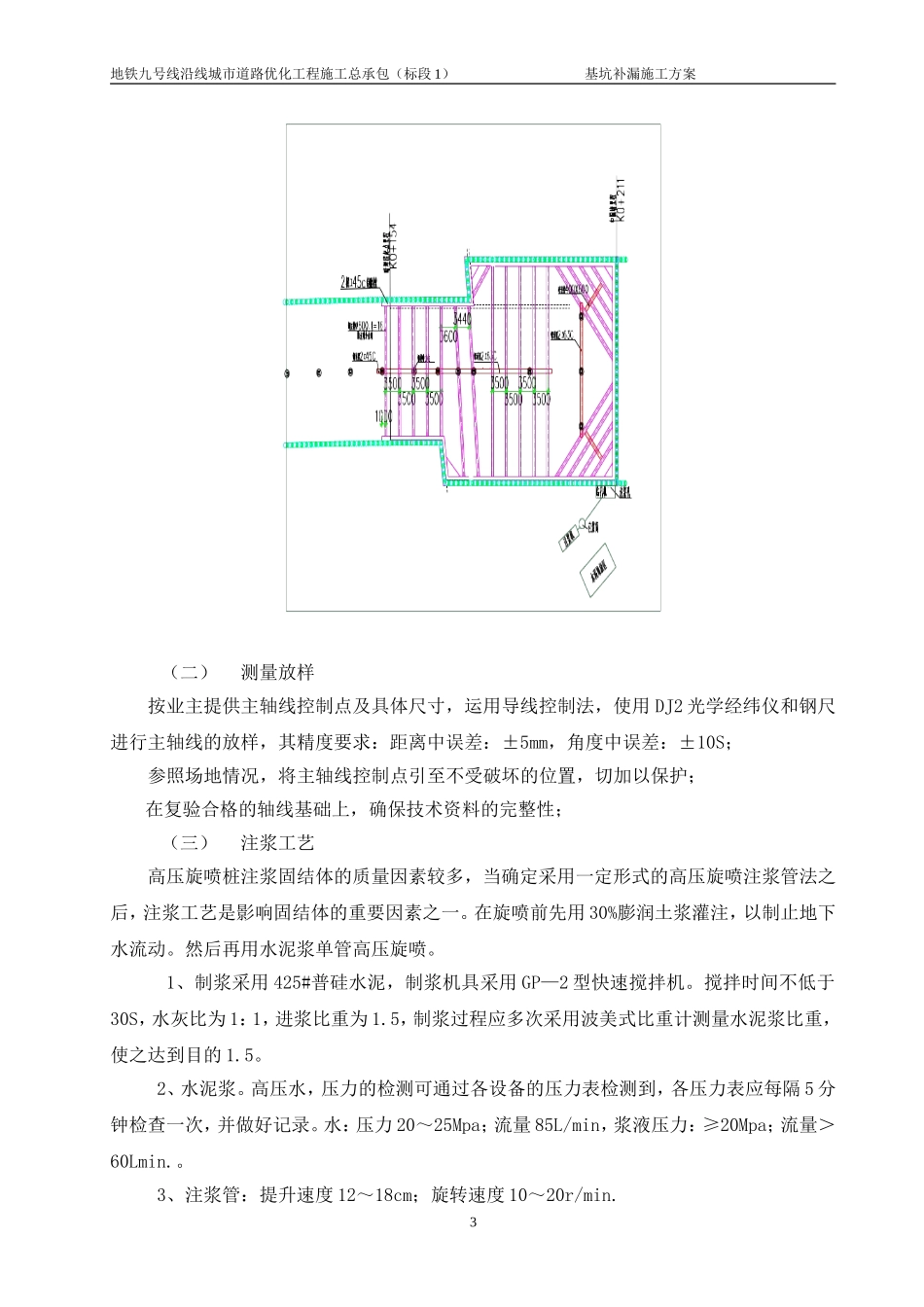

采用Ø500mm高压旋喷桩(搭接150mm,双液浆)止水
避免交叉作业和互相影响,科学合理的组织流水施工
机械配备根据机械台班产量
设备利用率、施工条件进行合理配制,本工程场地较小环境条件良好,组织好设备之运行方向应该能充分发挥设备利用率
综合以上分析情况,我们计划采用PH-5C型工程钻机,对桩位进行分区、编号确定施工路线,使钻机移位最快,最简捷,同时应保证与相邻机械施工互不干扰,与运输车辆通道互不影响
荔红中路车行隧道地下水类型主要有松散岩类孔隙水、碳酸盐岩裂隙溶洞水,富水性中等~丰富,天马河与场地距离约120m,地表水与地下水联系密切,因此,本隧道水文地质条件较为复杂
