现浇清水混凝土渠道有着特定的施工工艺流程与技术,应将其划分为两个施工阶段:渠道土方开挖、整形施工阶段和渠道混凝土浇筑施工阶段

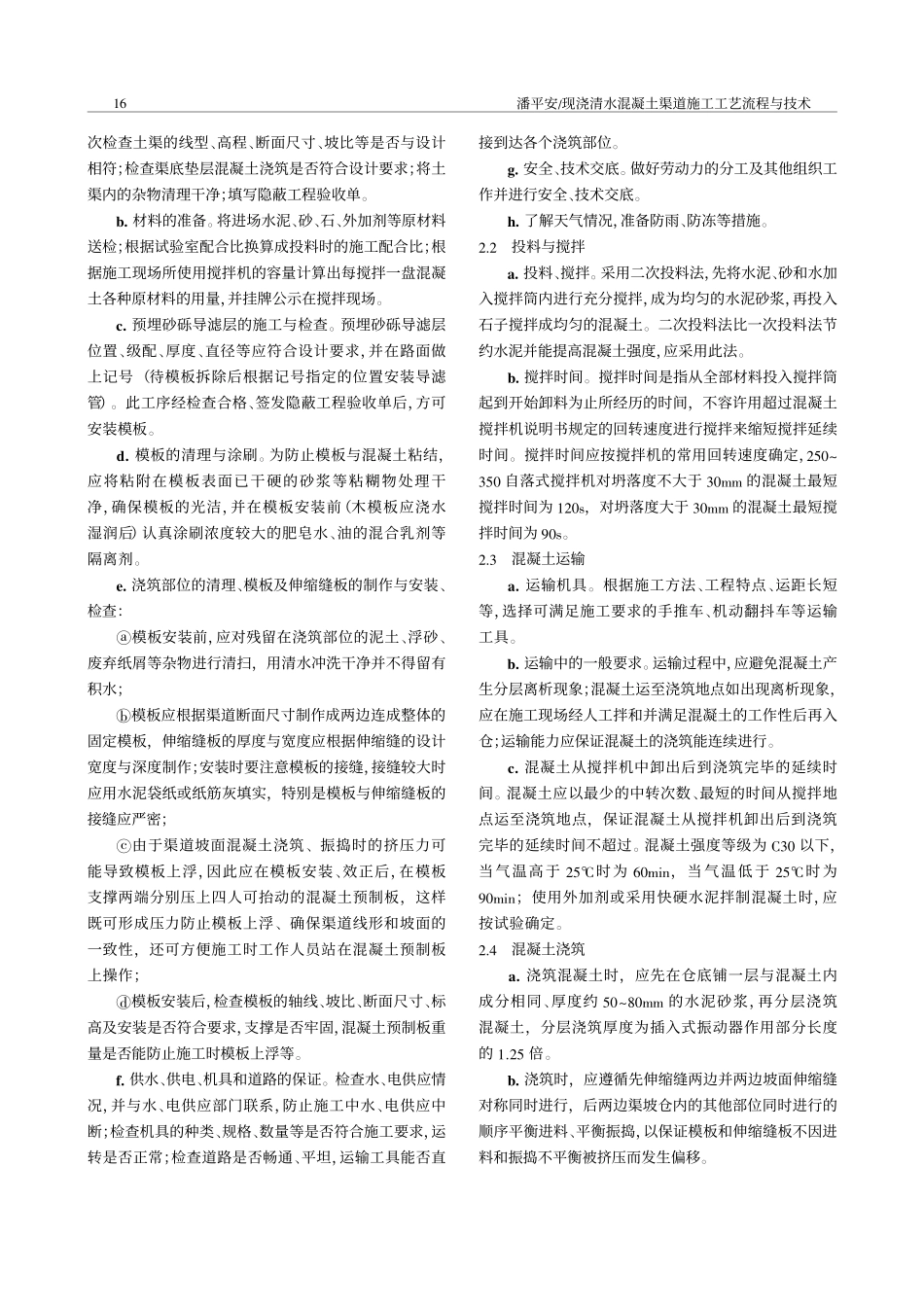

1渠道土方开挖、整形施工阶段渠道土方开挖、整形施工是现浇清水混凝土渠道工程的重要基础工作,其施工工艺流程为:土方开挖前的准备→土方开挖、整形→弃土处理→开挖、整形后的检验→渠底垫层的施工

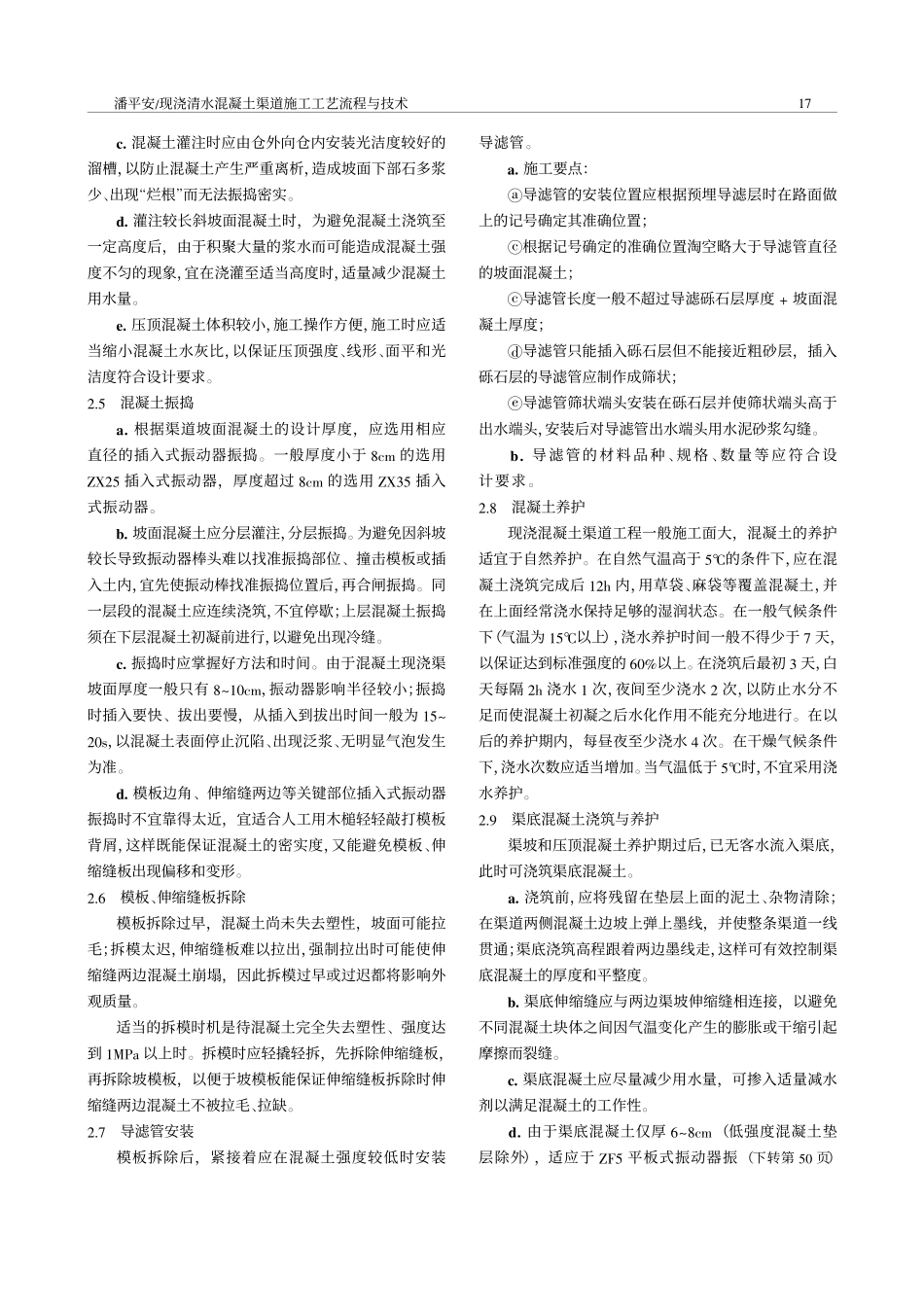

1土方开挖前的准备a
现场清理工作
首先应对施工现场范围内影响工程施工的障碍物进行拆除、清扫;再对影响工程质量的腐殖土、软土用含水量符合设计要求的素土代换并进行碾压;同时做好施工现场的排水工作,降低地下水位,保证施工现场干爽
土方开挖前,应根据龙门板桩上的轴线,放出开挖的灰线,经在场的质量检查人员检查认可后,方可进行开挖施工
2土方开挖、整形根据土方开挖的工程量大小,可选择人工开挖、机械开挖、机械开挖辅以人工开挖等多种开挖方案,开挖中要满足以下要求:a
人工开挖需预留10~30mm保护土层,如为松软土需预留40~50mm保护土层;机械开挖需预留100~200mm保护土层
对预留保护土层要用人工方法进行精确的修整,以保证基础土层不受到扰动和基础底、面标高的准确性
3弃土处理开挖、整形挖出的土方应首先满足渠道混凝土浇筑施工完成后所需的回填土方量,并将回填土方有组织地堆放在施工现场;余土应及时运到场外的指定地点以免影响工程施工
4开挖、整形后的检验土方开挖、整形完成后,在混凝土浇筑施工前,施工单位应会同建设、监理、设计等单位共同进行验收,主要检查高程、线型是否与基准点、基准线相符,地基强度是否符合设计要求等
检验是通过测量、观察等方法作出判断,验收合格后,填写隐蔽工程验收单
5渠底垫层的施工为了给主要工序施工创造良好的工作面,应在渠底合格地基上浇筑5~7cm厚的低强度混凝土垫层:a
施工要点:訩由于渠底混凝土垫层较长且狭窄,应每隔5~10
