xxxx铁路施工技术交底项目名称:xxxxxx段合同号:xxxx施工单位xxxx公司监理单位xxxxx监理公司工程名称xxxx隧道编号技术交底名称二次衬砌拱顶回填注浆施工技术交底技术交底内容:一、交底里程部位本技术交底适用于xxxxx段二次衬砌拱顶回填注浆施工
二、交底日期xxxx年x月x日三、交底项目xxxxx段二次衬砌拱顶回填注浆,注浆材料采用单液水泥类浆液,水泥采用PO
四、施工工艺图一衬砌注浆施工工艺流程图五、施工方法1.检查预留注浆孔用钢筋往返插入预留的钢管内,若插入顺利不受阻挡,证明注浆管未堵塞,否则堵塞,将堵塞的注浆管做好标识
2.钻孔、安装注浆管沿纵向注浆管方向在距堵塞的注浆孔50cm处钻孔,安装带丝扣的φ20镀锌钢管
钻孔时注意不要穿透防水板
安装镀锌钢管时,在钢管表面包裹一层棉花,砼孔口缝用胶密封,待胶凝结后方能注浆

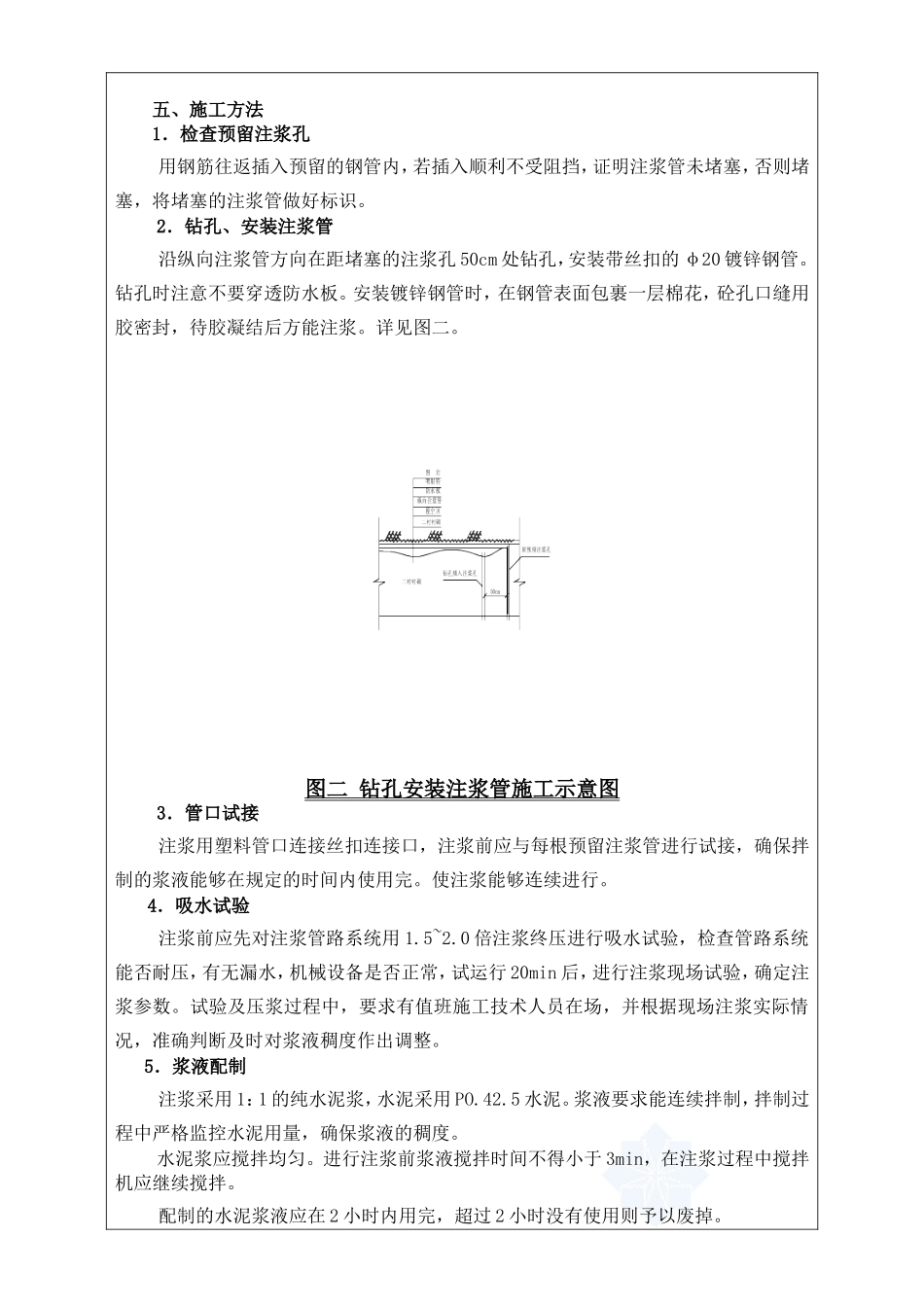

图二钻孔安装注浆管施工示意图3.管口试接注浆用塑料管口连接丝扣连接口,注浆前应与每根预留注浆管进行试接,确保拌制的浆液能够在规定的时间内使用完
使注浆能够连续进行
4.吸水试验注浆前应先对注浆管路系统用1
0倍注浆终压进行吸水试验,检查管路系统能否耐压,有无漏水,机械设备是否正常,试运行20min后,进行注浆现场试验,确定注浆参数
试验及压浆过程中,要求有值班施工技术人员在场,并根据现场注浆实际情况,准确判断及时对浆液稠度作出调整
5.浆液配制注浆采用1:1的纯水泥浆,水泥采用PO
浆液要求能连续拌制,拌制过程中严格监控水泥用量,确保浆液的稠度
水泥浆应搅拌均匀
进行注浆前浆液搅拌时间不得小于3min,在注浆过程中搅拌机应继续搅拌
配制的水泥浆液应在2小时内用完,超过2小时没有使用则予以废掉
6.注浆二次衬砌砼强度达到设计的100%后才能进行注浆,注浆采用逐渐加压式注浆,注浆压力一般控制为不大于
