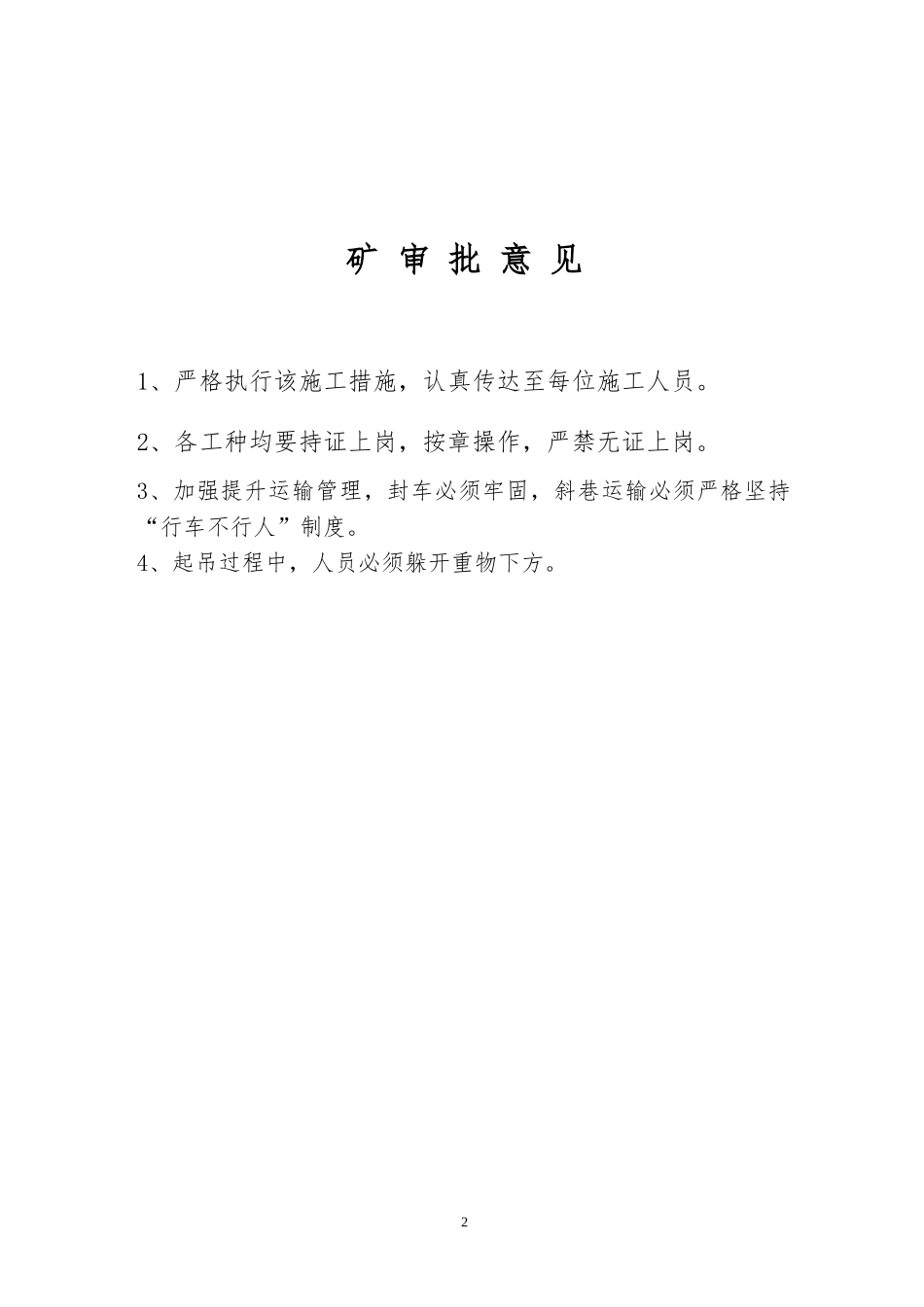

编号:JKYK-2009-01济矿集团阳城煤矿掘进工作面安全技术措施措施名称:1306轨顺安装无极绳绞车安全技术措施编制人:区队长:施工区队:开拓工区编制日期:2009年1月10日批准人:执行日期:1矿审批意见1、严格执行该施工措施,认真传达至每位施工人员
2、各工种均要持证上岗,按章操作,严禁无证上岗
3、加强提升运输管理,封车必须牢固,斜巷运输必须严格坚持“行车不行人”制度
4、起吊过程中,人员必须躲开重物下方
2安全技术措施学习和考试记录单位会审意见签字时间工程科机电科调度室安全科总工程师3负责人:传达人:班次:贯彻时间听传达人贯彻时间听传达人年月日姓名成绩签字年月日姓名成绩签字安全技术措施学习和考试记录4负责人:传达人:班次:贯彻时间听传达人贯彻时间听传达人年月日姓名成绩签字年月日姓名成绩签字1306轨顺安装无极绳绞车安全技术措施5一、编制说明:为了确保1306综采工作面的安全、顺利安装,保证该工作面设备、材料的提升运输安全,需在1306轨道顺槽安装无极绳绞车,依照《煤矿安全规程》和《煤矿安全技术操作规程》编制以下安全技术措施
二、设备型号、数量1、绞车型号:型号:KWGP-90/600;2、电机型号:KBYD-550-110/55-4/8;3、制动装置型号:YWZB-500/125三、运输准备及注意事项1、井下运输路线:副井→井底车场→轨道暗斜井→1306轨道顺槽2、对设备的装车要按照井下安装要求进行装车,同时避免超高、超宽、超长、超重物件运输
3、运输的注意事项(1)、无极绳绞车的辅助设施,必须按施工安装要求,提前安装好;其基础必须牢固可靠,固定螺丝齐全、紧固;绞车用的开关、按钮、闸、绳、护绳板必须达到完好标准,“一坡三挡”安全设施齐全可靠
(2)、运输工作是协作性较强的工作,需要讯信完善,声光齐全,灵敏可靠、清晰,以利于统一指挥,安全、快速地完成组装工作,不得
