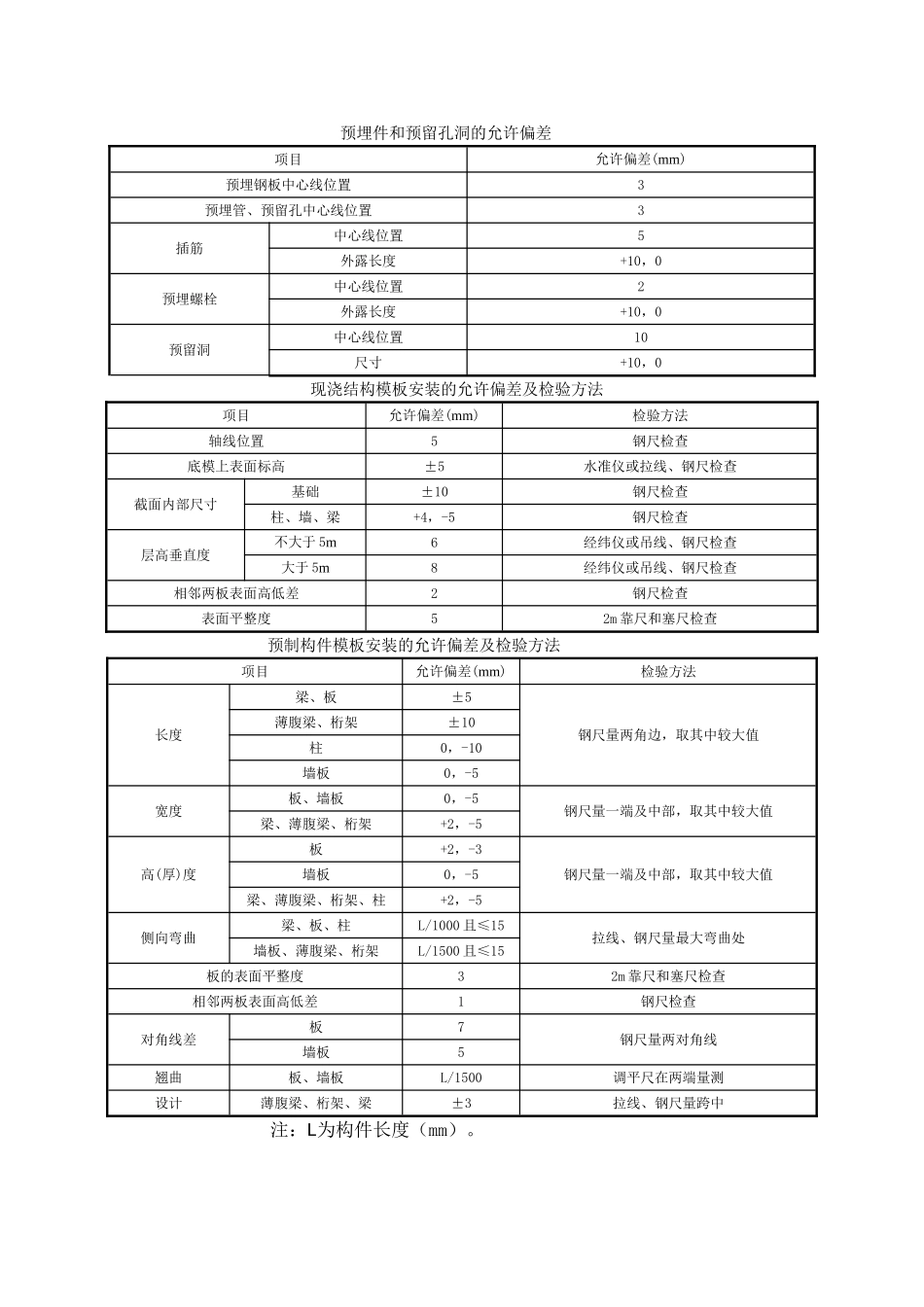

预埋件和预留孔洞的允许偏差项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺寸+10,0现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查预制构件模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法长度梁、板±5钢尺量两角边,取其中较大值薄腹梁、桁架±10柱0,-10墙板0,-5宽度板、墙板0,-5钢尺量一端及中部,取其中较大值梁、薄腹梁、桁架+2,-5高(厚)度板+2,-3钢尺量一端及中部,取其中较大值墙板0,-5梁、薄腹梁、桁架、柱+2,-5侧向弯曲梁、板、柱L/1000且≤15拉线、钢尺量最大弯曲处墙板、薄腹梁、桁架L/1500且≤15板的表面平整度32m靠尺和塞尺检查相邻两板表面高低差1钢尺检查对角线差板7钢尺量两对角线墙板5翘曲板、墙板L/1500调平尺在两端量测设计薄腹梁、桁架、梁±3拉线、钢尺量跨中注:L为构件长度(mm)

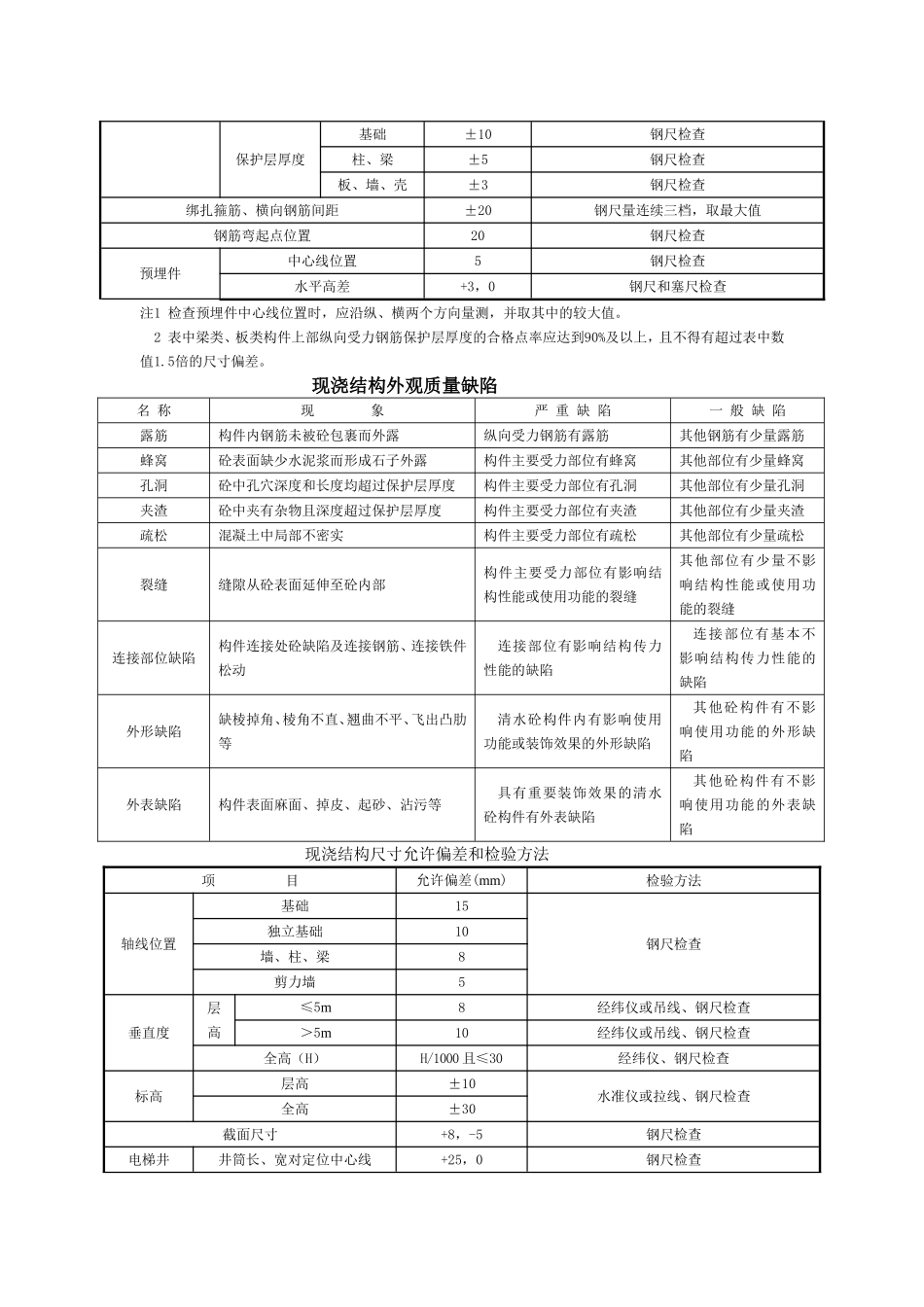

拆除模板时的混凝土强度及时间参考表构件类别构件跨度达到设计的混凝土立方体抗压强度标准的百分率(%)参考天数夏季冬季板≤2≥505-6天7-8天>2,≤8≥7511-12天19-20天>8≥10028天28天梁、拱、壳≤8≥7511-12天19-20天>8≥10028天28天悬臂构件—≥10028天28天后浇带………………………………………………完工前不能拆除注:当夏天气温≥35°C,连续三天以上时,拆模时间可提前1-2天

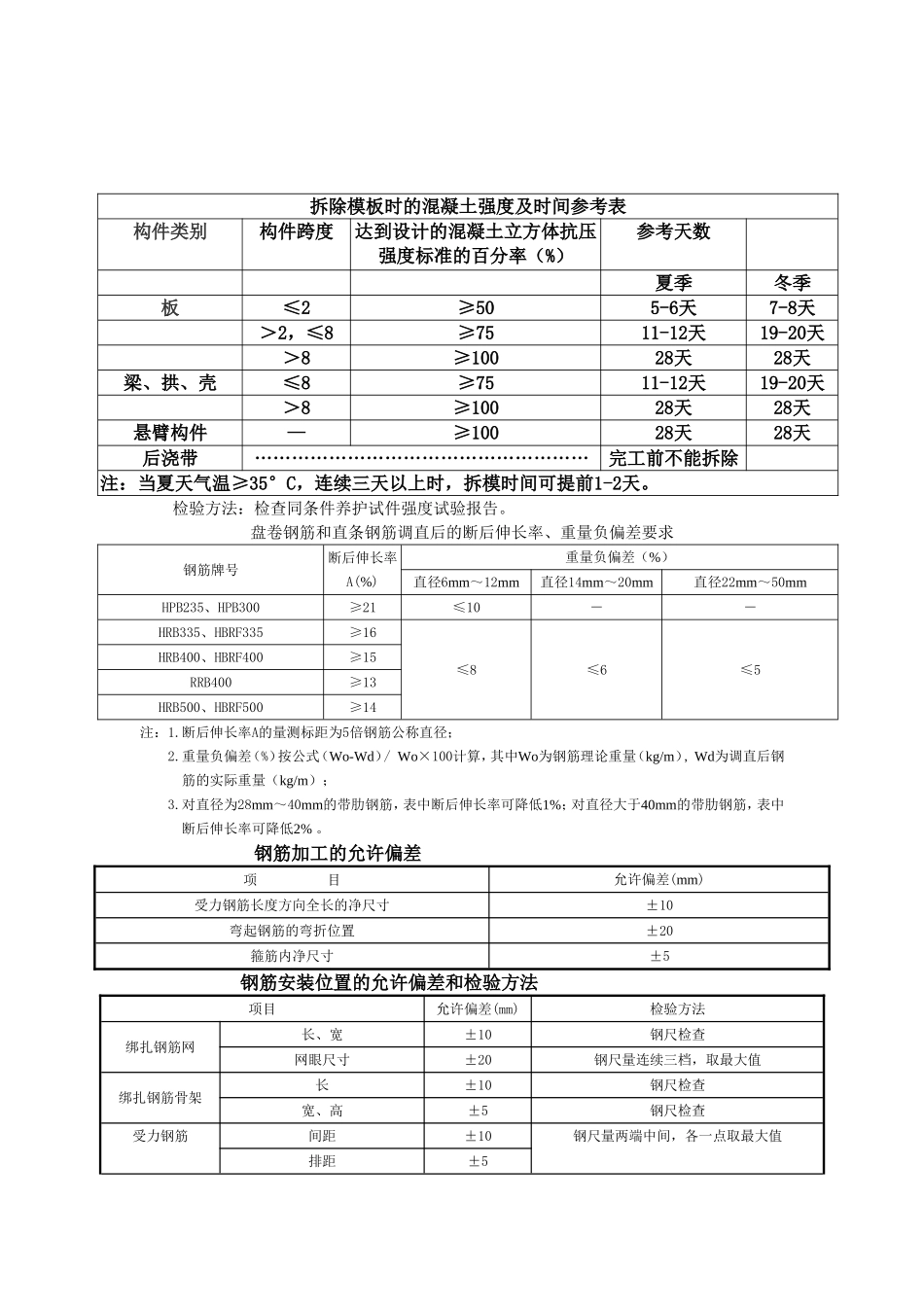

检验方法:检查同条件养护试件强度试验报告
