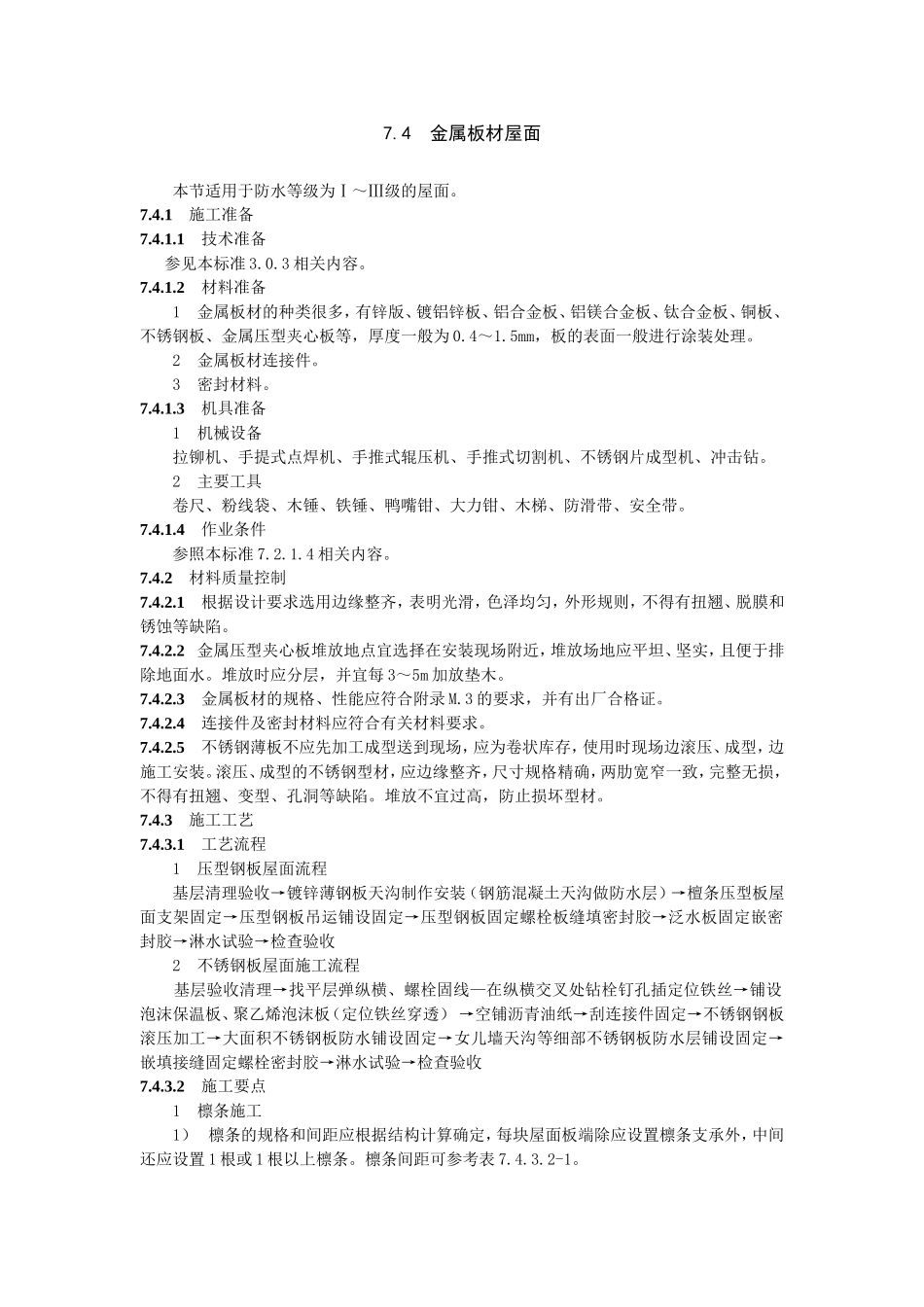

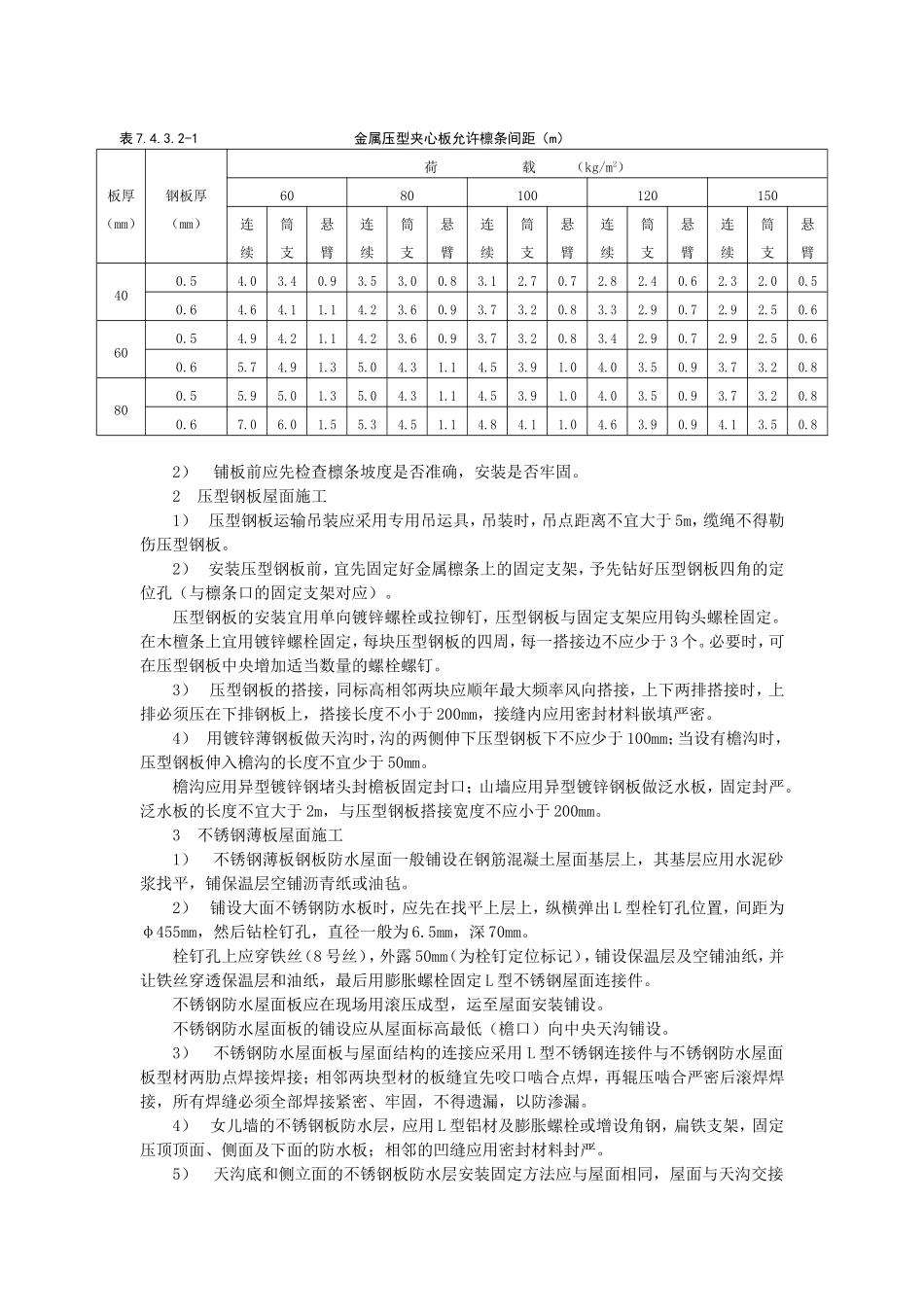

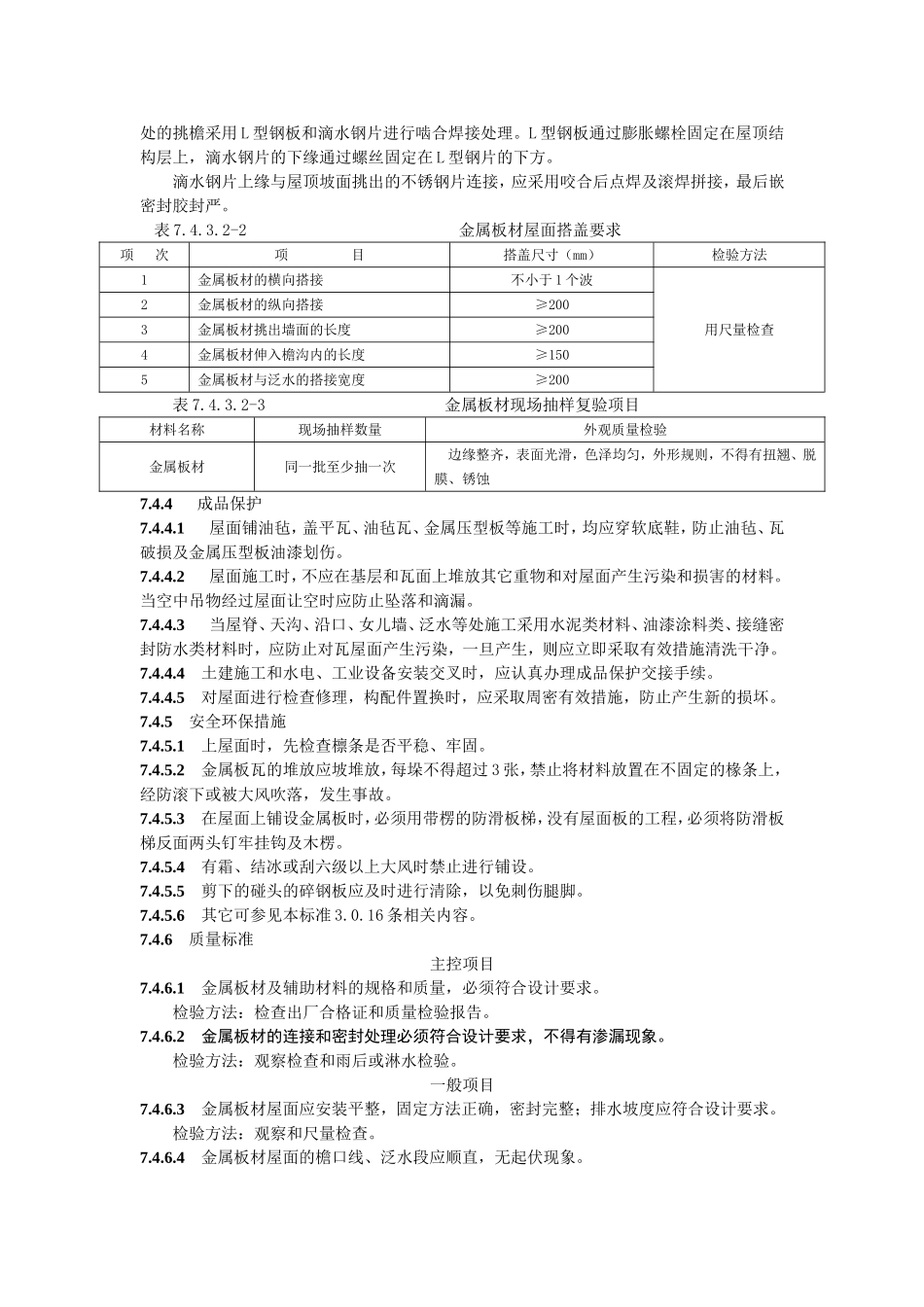

4金属板材屋面本节适用于防水等级为Ⅰ~Ⅲ级的屋面
1施工准备7
1技术准备参见本标准3
2材料准备1金属板材的种类很多,有锌版、镀铝锌板、铝合金板、铝镁合金板、钛合金板、铜板、不锈钢板、金属压型夹心板等,厚度一般为0
5mm,板的表面一般进行涂装处理
2金属板材连接件
3机具准备1机械设备拉铆机、手提式点焊机、手推式辊压机、手推式切割机、不锈钢片成型机、冲击钻
2主要工具卷尺、粉线袋、木锤、铁锤、鸭嘴钳、大力钳、木梯、防滑带、安全带
4作业条件参照本标准7
2材料质量控制7
1根据设计要求选用边缘整齐,表明光滑,色泽均匀,外形规则,不得有扭翘、脱膜和锈蚀等缺陷
2金属压型夹心板堆放地点宜选择在安装现场附近,堆放场地应平坦、坚实,且便于排除地面水
堆放时应分层,并宜每3~5m加放垫木
3金属板材的规格、性能应符合附录M
3的要求,并有出厂合格证
4连接件及密封材料应符合有关材料要求
5不锈钢薄板不应先加工成型送到现场,应为卷状库存,使用时现场边滚压、成型,边施工安装
滚压、成型的不锈钢型材,应边缘整齐,尺寸规格精确,两肋宽窄一致,完整无损,不得有扭翘、变型、孔洞等缺陷
堆放不宜过高,防止损坏型材
3施工工艺7
1工艺流程1压型钢板屋面流程基层清理验收→镀锌薄钢板天沟制作安装(钢筋混凝土天沟做防水层)→檀条压型板屋面支架固定→压型钢板吊运铺设固定→压型钢板固定螺栓板缝填密封胶→泛水板固定嵌密封胶→淋水试验→检查验收2不锈钢板屋面施工流程基层验收清理→找平层弹纵横、螺栓固线—在纵横交叉处钻栓钉孔插定位铁丝→铺设泡沫保温板、聚乙烯泡沫板(定位铁丝穿透)→空铺沥青油纸→刮连接件固定→不锈钢钢板滚
