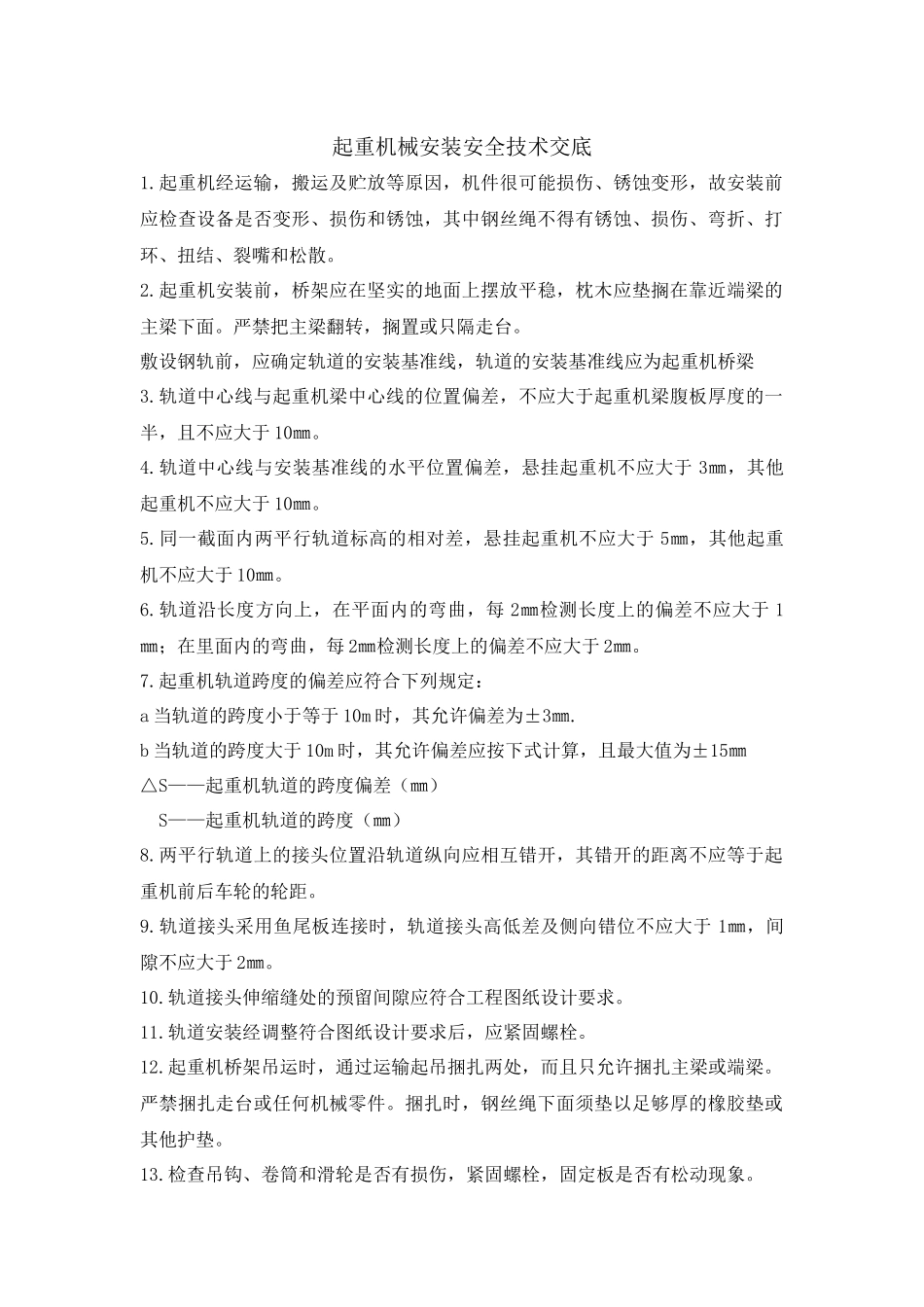

起重机械安装安全技术交底1
起重机经运输,搬运及贮放等原因,机件很可能损伤、锈蚀变形,故安装前应检查设备是否变形、损伤和锈蚀,其中钢丝绳不得有锈蚀、损伤、弯折、打环、扭结、裂嘴和松散
起重机安装前,桥架应在坚实的地面上摆放平稳,枕木应垫搁在靠近端梁的主梁下面
严禁把主梁翻转,搁置或只隔走台
敷设钢轨前,应确定轨道的安装基准线,轨道的安装基准线应为起重机桥梁3
轨道中心线与起重机梁中心线的位置偏差,不应大于起重机梁腹板厚度的一半,且不应大于10㎜
轨道中心线与安装基准线的水平位置偏差,悬挂起重机不应大于3㎜,其他起重机不应大于10㎜
同一截面内两平行轨道标高的相对差,悬挂起重机不应大于5㎜,其他起重机不应大于10㎜
轨道沿长度方向上,在平面内的弯曲,每2㎜检测长度上的偏差不应大于1㎜;在里面内的弯曲,每2㎜检测长度上的偏差不应大于2㎜
起重机轨道跨度的偏差应符合下列规定:a当轨道的跨度小于等于10m时,其允许偏差为±3㎜
b当轨道的跨度大于10m时,其允许偏差应按下式计算,且最大值为±15㎜△S——起重机轨道的跨度偏差(㎜)S——起重机轨道的跨度(㎜)8
两平行轨道上的接头位置沿轨道纵向应相互错开,其错开的距离不应等于起重机前后车轮的轮距
轨道接头采用鱼尾板连接时,轨道接头高低差及侧向错位不应大于1㎜,间隙不应大于2㎜

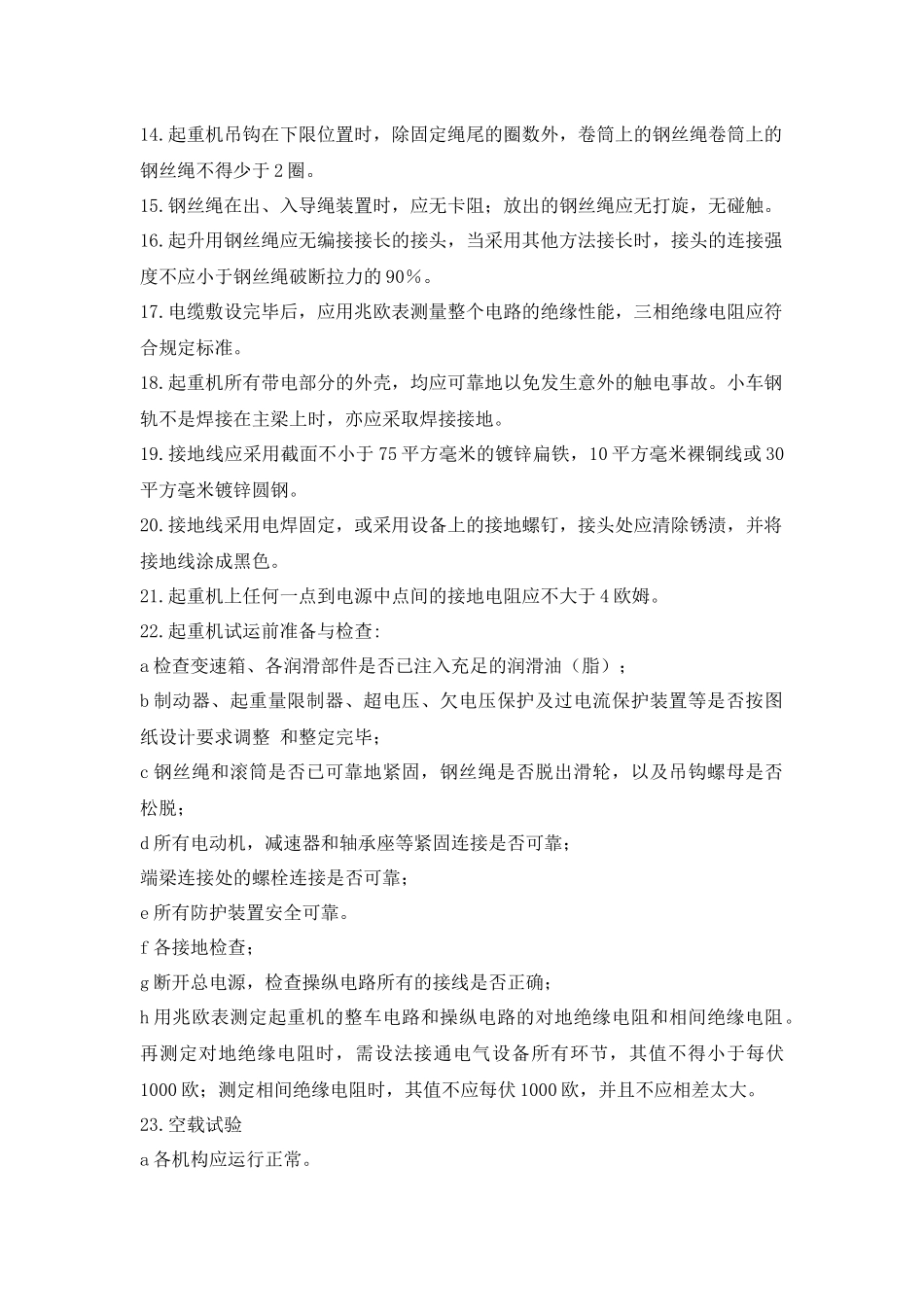

轨道接头伸缩缝处的预留间隙应符合工程图纸设计要求
轨道安装经调整符合图纸设计要求后,应紧固螺栓
起重机桥架吊运时,通过运输起吊捆扎两处,而且只允许捆扎主梁或端梁
严禁捆扎走台或任何机械零件
捆扎时,钢丝绳下面须垫以足够厚的橡胶垫或其他护垫
检查吊钩、卷筒和滑轮是否有损伤,紧固螺栓,固定板是否有松动现象
起重机吊钩在下限位置时,除固定绳尾的圈数外,卷筒上的钢丝绳卷筒上的钢丝绳不得少于2圈
钢丝绳在出、入
