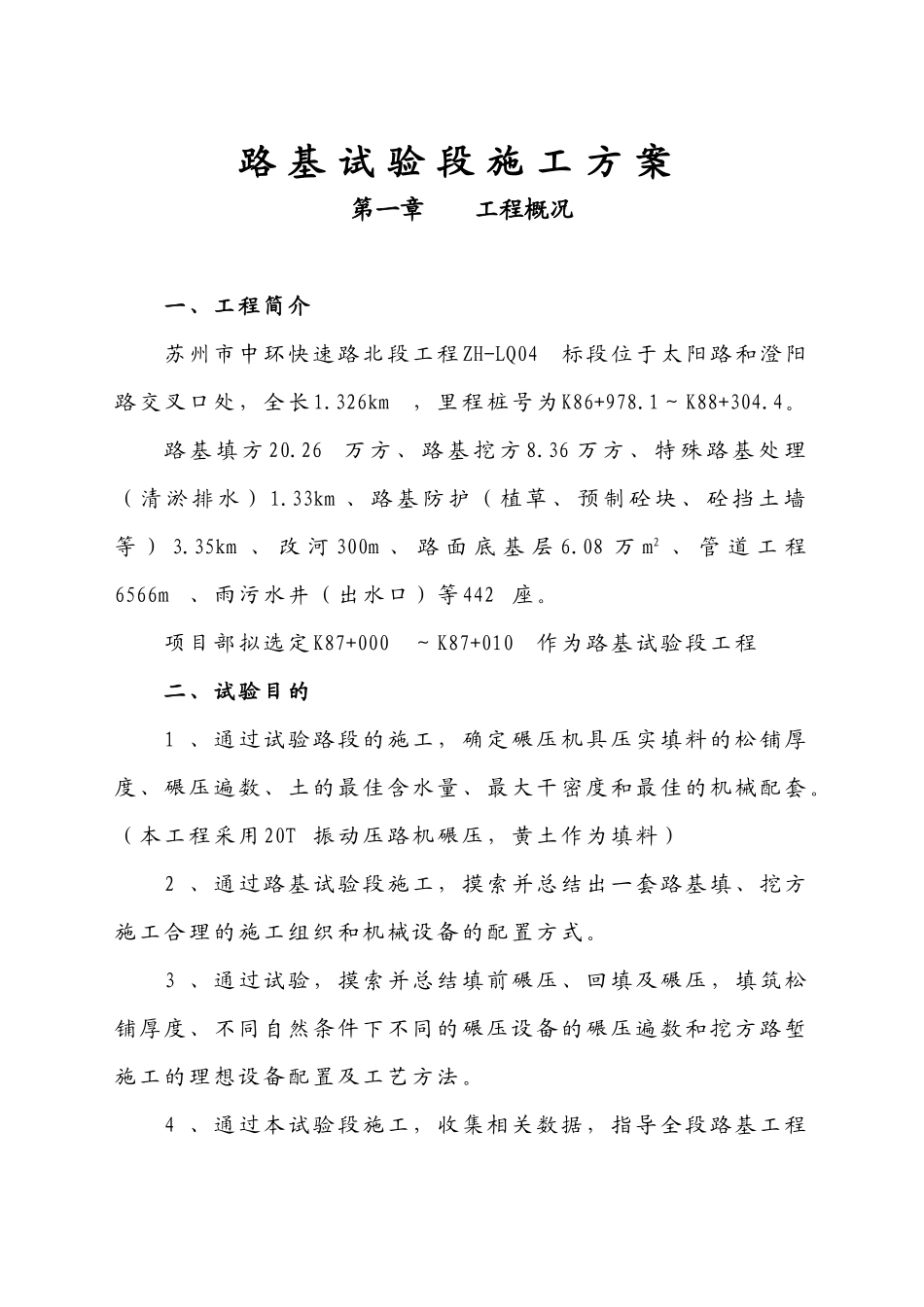

路基试验段施工方案第一章工程概况一、工程简介苏州市中环快速路北段工程ZH-LQ04标段位于太阳路和澄阳路交叉口处,全长1
326km,里程桩号为K86+978
1~K88+304
路基填方20
26万方、路基挖方8
36万方、特殊路基处理(清淤排水)1
33km、路基防护(植草、预制砼块、砼挡土墙等)3
35km、改河300m、路面底基层6
08万m2、管道工程6566m、雨污水井(出水口)等442座
项目部拟选定K87+000~K87+010作为路基试验段工程二、试验目的1、通过试验路段的施工,确定碾压机具压实填料的松铺厚度、碾压遍数、土的最佳含水量、最大干密度和最佳的机械配套
(本工程采用20T振动压路机碾压,黄土作为填料)2、通过路基试验段施工,摸索并总结出一套路基填、挖方施工合理的施工组织和机械设备的配置方式
3、通过试验,摸索并总结填前碾压、回填及碾压,填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法

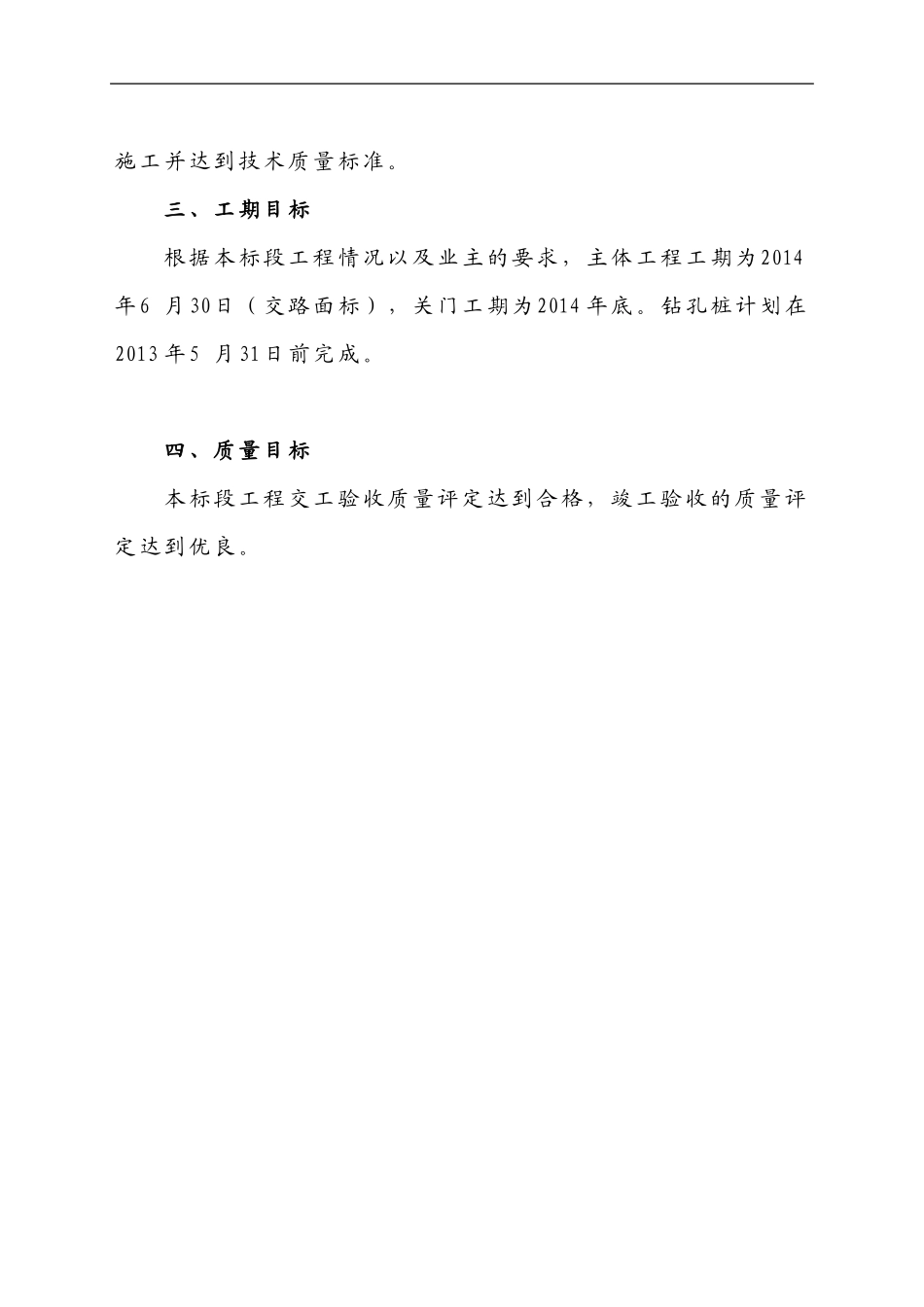

4、通过本试验段施工,收集相关数据,指导全段路基工程施工并达到技术质量标准
三、工期目标根据本标段工程情况以及业主的要求,主体工程工期为2014年6月30日(交路面标),关门工期为2014年底
钻孔桩计划在2013年5月31日前完成
四、质量目标本标段工程交工验收质量评定达到合格,竣工验收的质量评定达到优良

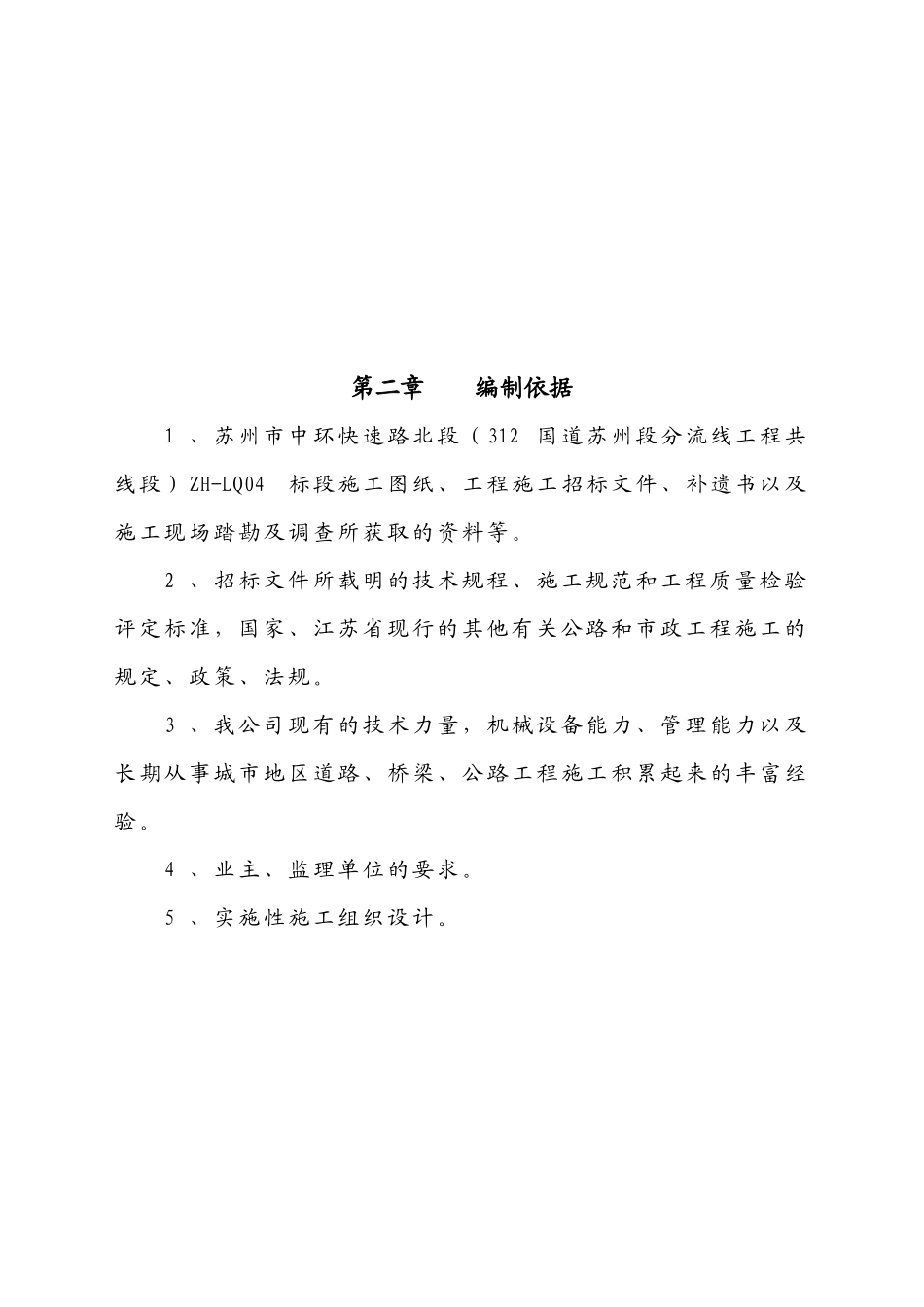

第二章编制依据1、苏州市中环快速路北段(312国道苏州段分流线工程共线段)ZH-LQ04标段施工图纸、工程施工招标文件、补遗书以及施工现场踏勘及调查所获取的资料等
2、招标文件所载明的技术规程、施工规范和工程质量检验评定标准,国家、江苏省现行的其他有关公路和市政工程施工的规定、政策、法规
3、我公司现有的技术力量,机械设备能力、管理能力以及长期从事城市地区道路、桥梁、公路工程施工积累起来的丰富经验
4、业主、监理单位
