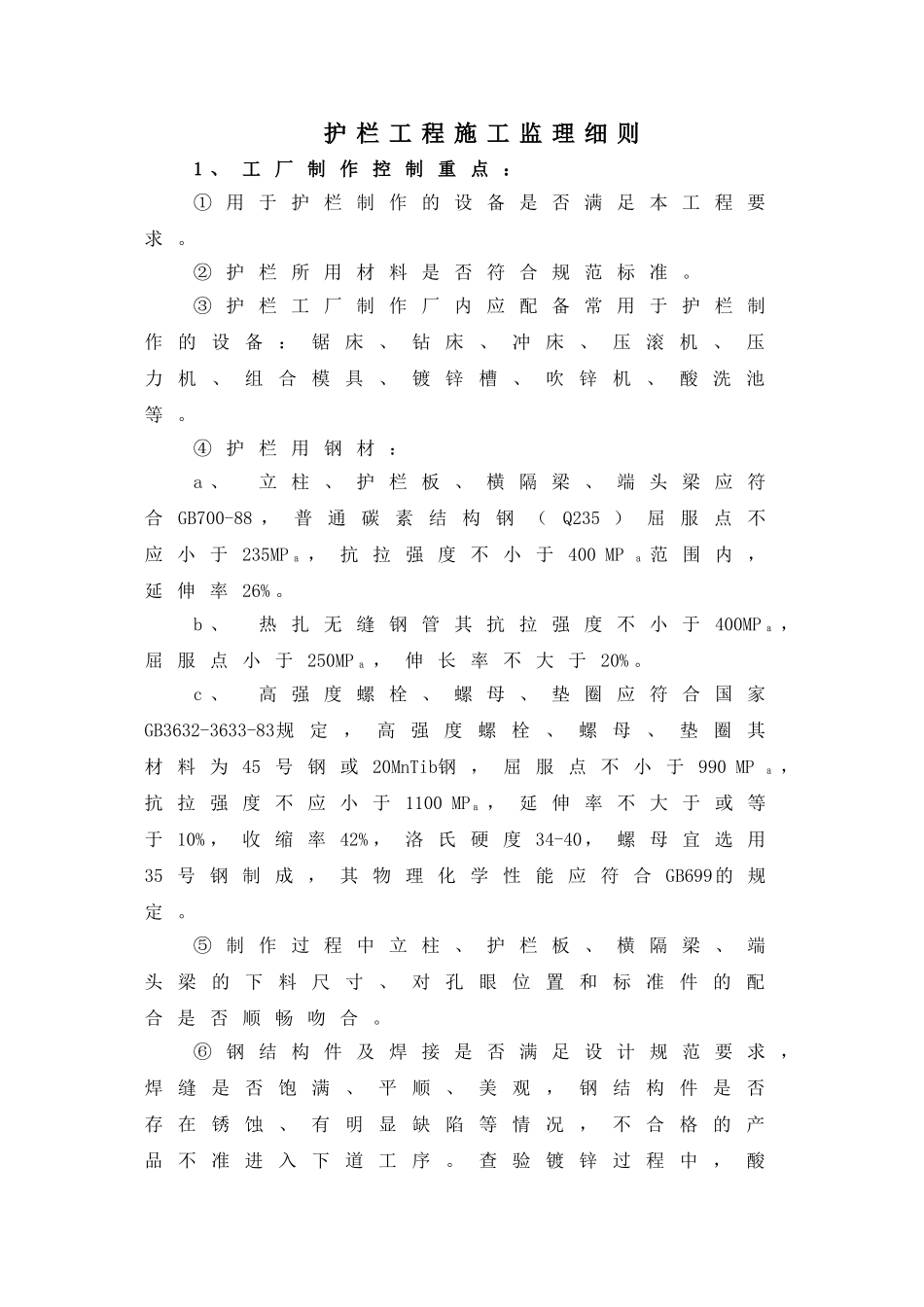

护栏工程施工监理细则1、工厂制作控制重点:①用于护栏制作的设备是否满足本工程要求
②护栏所用材料是否符合规范标准
③护栏工厂制作厂内应配备常用于护栏制作的设备:锯床、钻床、冲床、压滚机、压力机、组合模具、镀锌槽、吹锌机、酸洗池等
④护栏用钢材:a、立柱、护栏板、横隔梁、端头梁应符合GB700-88,普通碳素结构钢(Q235)屈服点不应小于235MPa,抗拉强度不小于400MPa范围内,延伸率26%
b、热扎无缝钢管其抗拉强度不小于400MPa,屈服点小于250MPa,伸长率不大于20%
c、高强度螺栓、螺母、垫圈应符合国家GB3632-3633-83规定,高强度螺栓、螺母、垫圈其材料为45号钢或20MnTib钢,屈服点不小于990MPa,抗拉强度不应小于1100MPa,延伸率不大于或等于10%,收缩率42%,洛氏硬度34-40,螺母宜选用35号钢制成,其物理化学性能应符合GB699的规定
⑤制作过程中立柱、护栏板、横隔梁、端头梁的下料尺寸、对孔眼位置和标准件的配合是否顺畅吻合
⑥钢结构件及焊接是否满足设计规范要求,焊缝是否饱满、平顺、美观,钢结构件是否存在锈蚀、有明显缺陷等情况,不合格的产品不准进入下道工序

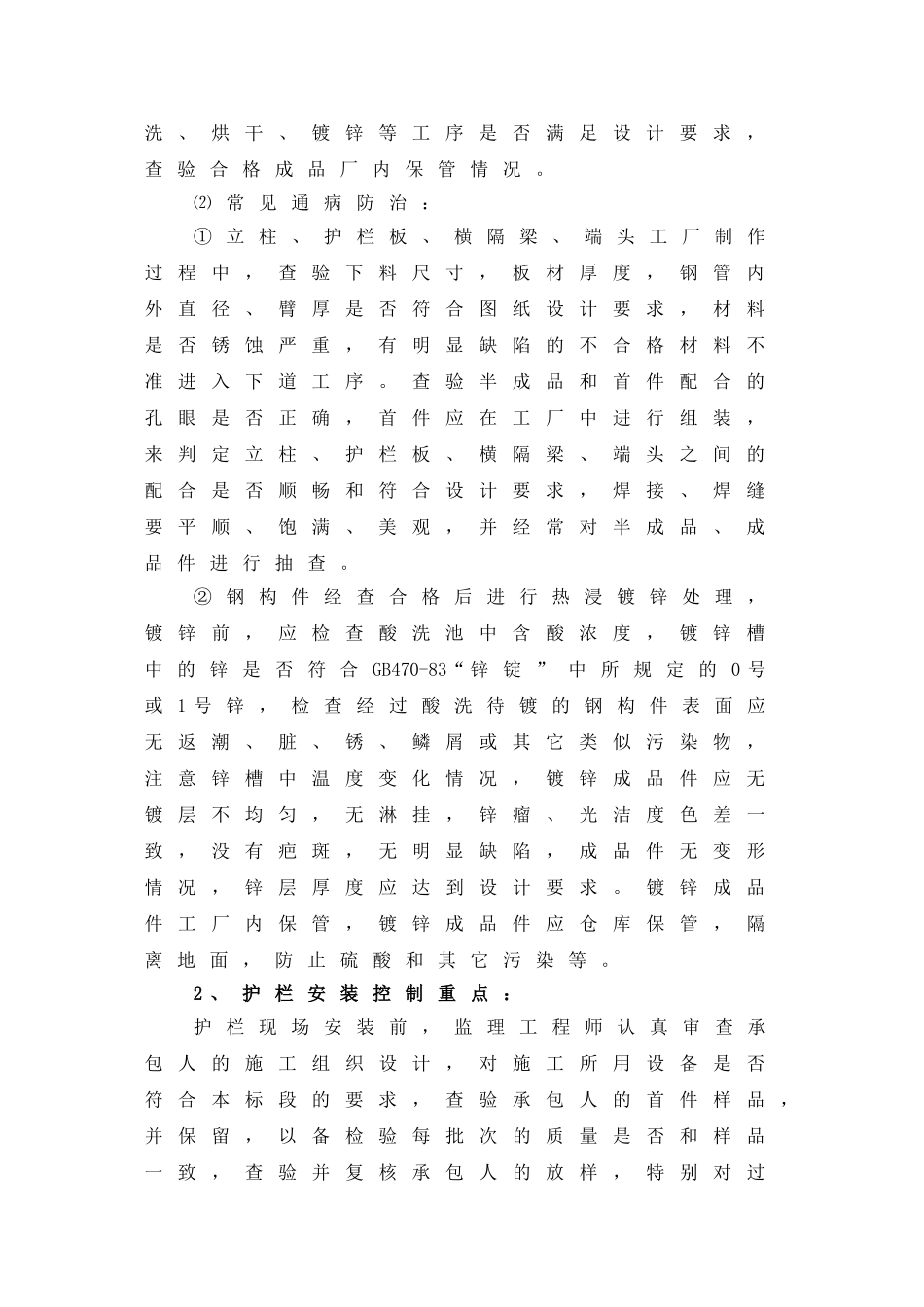

查验镀锌过程中,酸洗、烘干、镀锌等工序是否满足设计要求,查验合格成品厂内保管情况
⑵常见通病防治:①立柱、护栏板、横隔梁、端头工厂制作过程中,查验下料尺寸,板材厚度,钢管内外直径、臂厚是否符合图纸设计要求,材料是否锈蚀严重,有明显缺陷的不合格材料不准进入下道工序
查验半成品和首件配合的孔眼是否正确,首件应在工厂中进行组装,来判定立柱、护栏板、横隔梁、端头之间的配合是否顺畅和符合设计要求,焊接、焊缝要平顺、饱满、美观,并经常对半成品、成品件进行抽查
②钢构件经查合格后进行热浸镀锌处理,镀锌前,应检查酸洗池中含酸浓度,镀锌槽中的锌是否符合GB470-83“锌锭”中所规定的0
