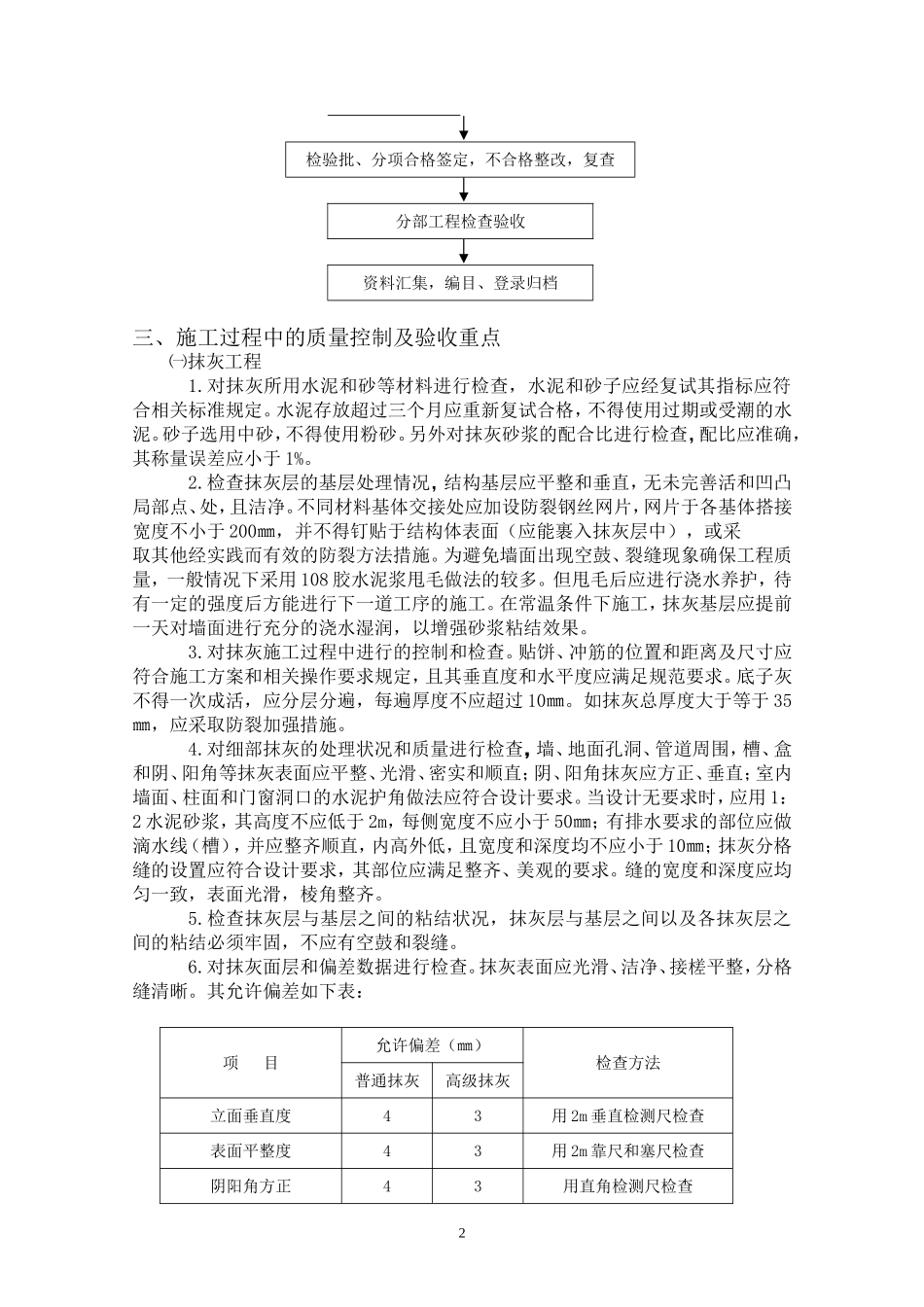

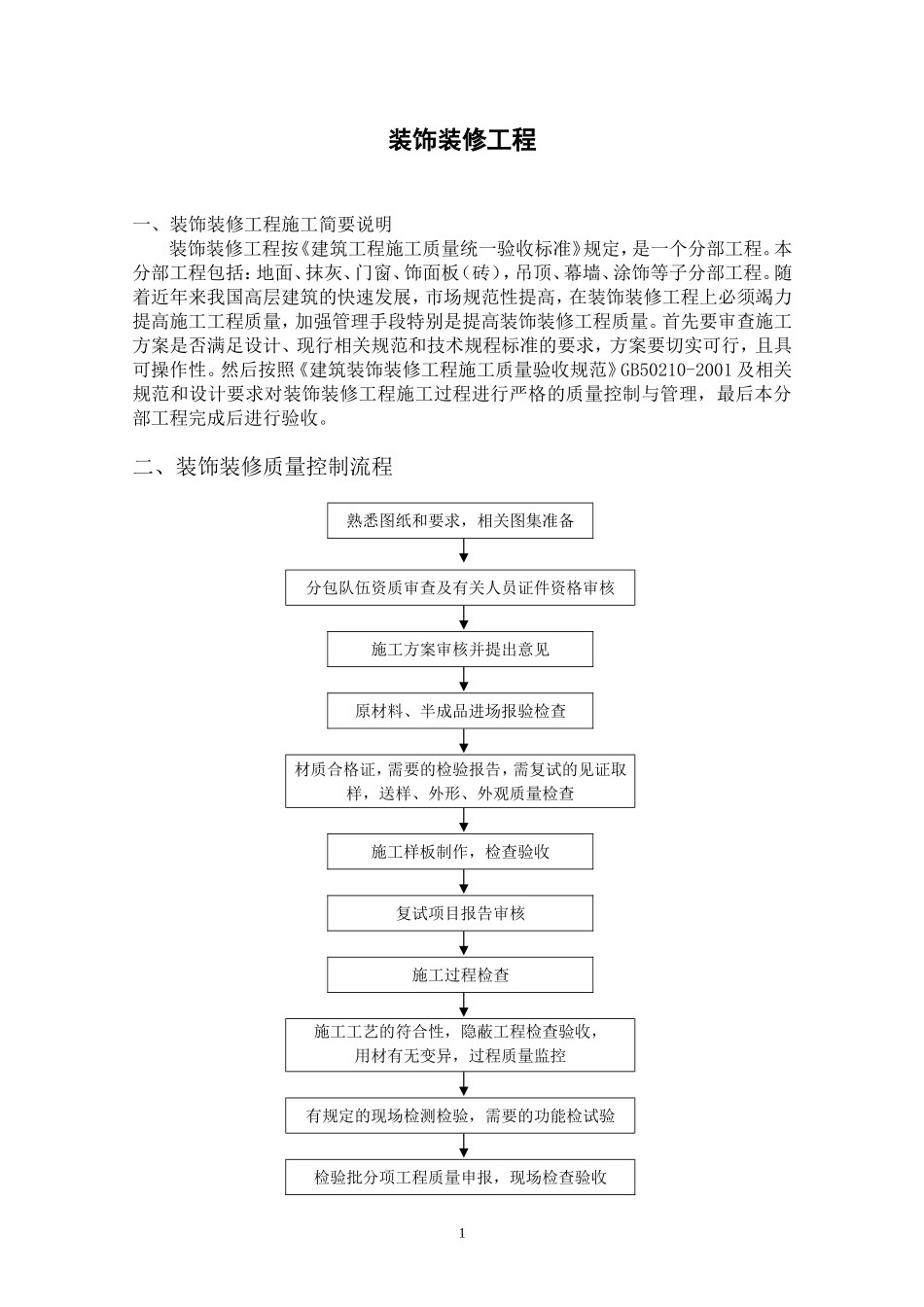

装饰装修工程一、装饰装修工程施工简要说明装饰装修工程按《建筑工程施工质量统一验收标准》规定,是一个分部工程。本分部工程包括:地面、抹灰、门窗、饰面板(砖),吊顶、幕墙、涂饰等子分部工程。随着近年来我国高层建筑的快速发展,市场规范性提高,在装饰装修工程上必须竭力提高施工工程质量,加强管理手段特别是提高装饰装修工程质量。首先要审查施工方案是否满足设计、现行相关规范和技术规程标准的要求,方案要切实可行,且具可操作性。然后按照《建筑装饰装修工程施工质量验收规范》GB50210-2001及相关规范和设计要求对装饰装修工程施工过程进行严格的质量控制与管理,最后本分部工程完成后进行验收。二、装饰装修质量控制流程熟悉图纸和要求,相关图集准备分包队伍资质审查及有关人员证件资格审核施工方案审核并提出意见原材料、半成品进场报验检查材质合格证,需要的检验报告,需复试的见证取样,送样、外形、外观质量检查施工样板制作,检查验收复试项目报告审核施工过程检查施工工艺的符合性,隐蔽工程检查验收,用材有无变异,过程质量监控有规定的现场检测检验,需要的功能检试验检验批分项工程质量申报,现场检查验收1检验批、分项合格签定,不合格整改,复查分部工程检查验收资料汇集,编目、登录归档三、施工过程中的质量控制及验收重点㈠抹灰工程1.对抹灰所用水泥和砂等材料进行检查,水泥和砂子应经复试其指标应符合相关标准规定。水泥存放超过三个月应重新复试合格,不得使用过期或受潮的水泥。砂子选用中砂,不得使用粉砂。另外对抹灰砂浆的配合比进行检查,配比应准确,其称量误差应小于1%。2.检查抹灰层的基层处理情况,结构基层应平整和垂直,无未完善活和凹凸局部点、处,且洁净。不同材料基体交接处应加设防裂钢丝网片,网片于各基体搭接宽度不小于200㎜,并不得钉贴于结构体表面(应能裹入抹灰层中),或采取其他经实践而有效的防裂方法措施。为避免墙面出现空鼓、裂缝现象确保工程质量,一般情况下采用108胶水泥浆甩毛做法的较多。但甩毛后应进行浇水养护,待有一定的强度后方能进行下一道工序的施工。在常温条件下施工,抹灰基层应提前一天对墙面进行充分的浇水湿润,以增强砂浆粘结效果。3.对抹灰施工过程中进行的控制和检查。贴饼、冲筋的位置和距离及尺寸应符合施工方案和相关操作要求规定,且其垂直度和水平度应满足规范要求。底子灰不得一次成活,应分层分遍,每遍厚度不应超过10㎜。如抹灰总厚度大于等于35㎜,应采取防裂加强措施。4.对细部抹灰的处理状况和质量进行检查,墙、地面孔洞、管道周围,槽、盒和阴、阳角等抹灰表面应平整、光滑、密实和顺直;阴、阳角抹灰应方正、垂直;室内墙面、柱面和门窗洞口的水泥护角做法应符合设计要求。当设计无要求时,应用1:2水泥砂浆,其高度不应低于2m,每侧宽度不应小于50㎜;有排水要求的部位应做滴水线(槽),并应整齐顺直,内高外低,且宽度和深度均不应小于10㎜;抹灰分格缝的设置应符合设计要求,其部位应满足整齐、美观的要求。缝的宽度和深度应均匀一致,表面光滑,棱角整齐。5.检查抹灰层与基层之间的粘结状况,抹灰层与基层之间以及各抹灰层之间的粘结必须牢固,不应有空鼓和裂缝。6.对抹灰面层和偏差数据进行检查。抹灰表面应光滑、洁净、接槎平整,分格缝清晰。其允许偏差如下表:项目允许偏差(㎜)检查方法普通抹灰高级抹灰立面垂直度43用2m垂直检测尺检查表面平整度43用2m靠尺和塞尺检查阴阳角方正43用直角检测尺检查2分格条(缝)直线度43拉5m线,用钢直尺检查墙裙、勒脚上口直线度43拉5m线,用钢直尺检查㈡门、窗安装工程门窗有木门窗、金属门窗、塑料门窗、特种门窗等很多种。随着建筑市场的迅猛发展,对门窗的外观、保温性能及使用功能的要求越来越高。目前一般外窗采用断桥铝合金中空玻璃门窗做法的较为普遍,故此我们以“断桥铝合金”门窗安装为例:1.施工前准备工作的控制要点,首先要审查施工方案是否符合本工程的设计要求,其中的施工工艺和技术措施能否确保工程质量,操作工人的上岗证是否人证相符,所用的机械和工具是否能满足施工要求。2.检查金属门窗产品合格证,性能...
