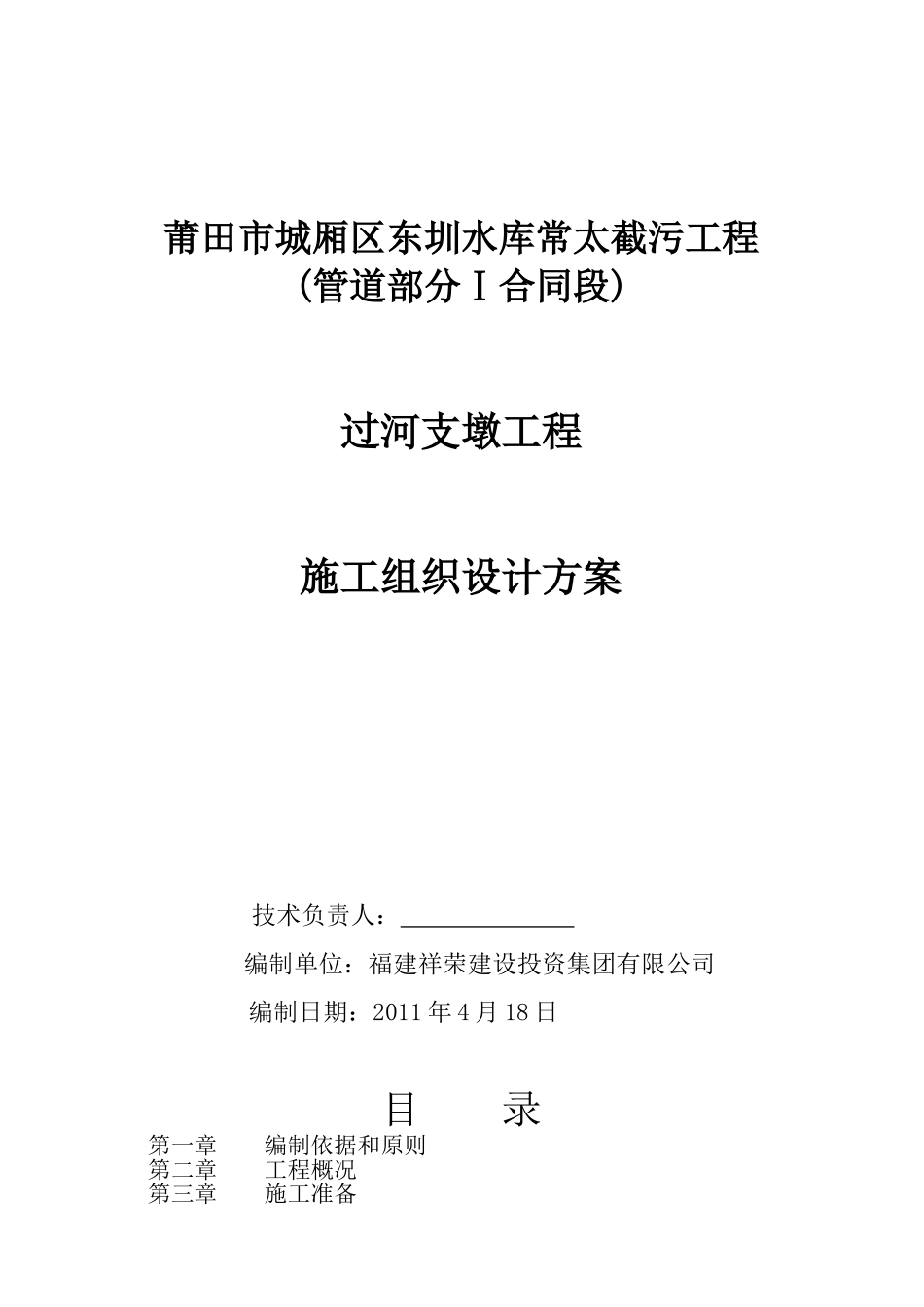

莆田市城厢区东圳水库常太截污工程(管道部分Ⅰ合同段)过河支墩工程施工组织设计方案技术负责人:编制单位:福建祥荣建设投资集团有限公司编制日期:2011年4月18日目录第一章编制依据和原则第二章工程概况第三章施工准备第四章施工组织方案第五章现场组织管理机构设置及岗位职责第六章确保工程质量的组织技术措施第七章确保安全生产及文明施工的组织技术措施第八章确保工期的组织技术措施第九章工程的主要施工机械设备第十章施工进度计划表第一章编制依据一、编制依据本施工组织设计是根据设计图纸,招标文件、工程量清单、施工技术规范及有关文件指示,结合现场实际需要及我公司的同类工程施工经验,设备力量,劳力情况进行编制的
二、编制范围编制范围为:莆田市城厢区东圳水库常太截污工程(管道部分Ⅰ合同段)常太桥管桥和东太桥管桥

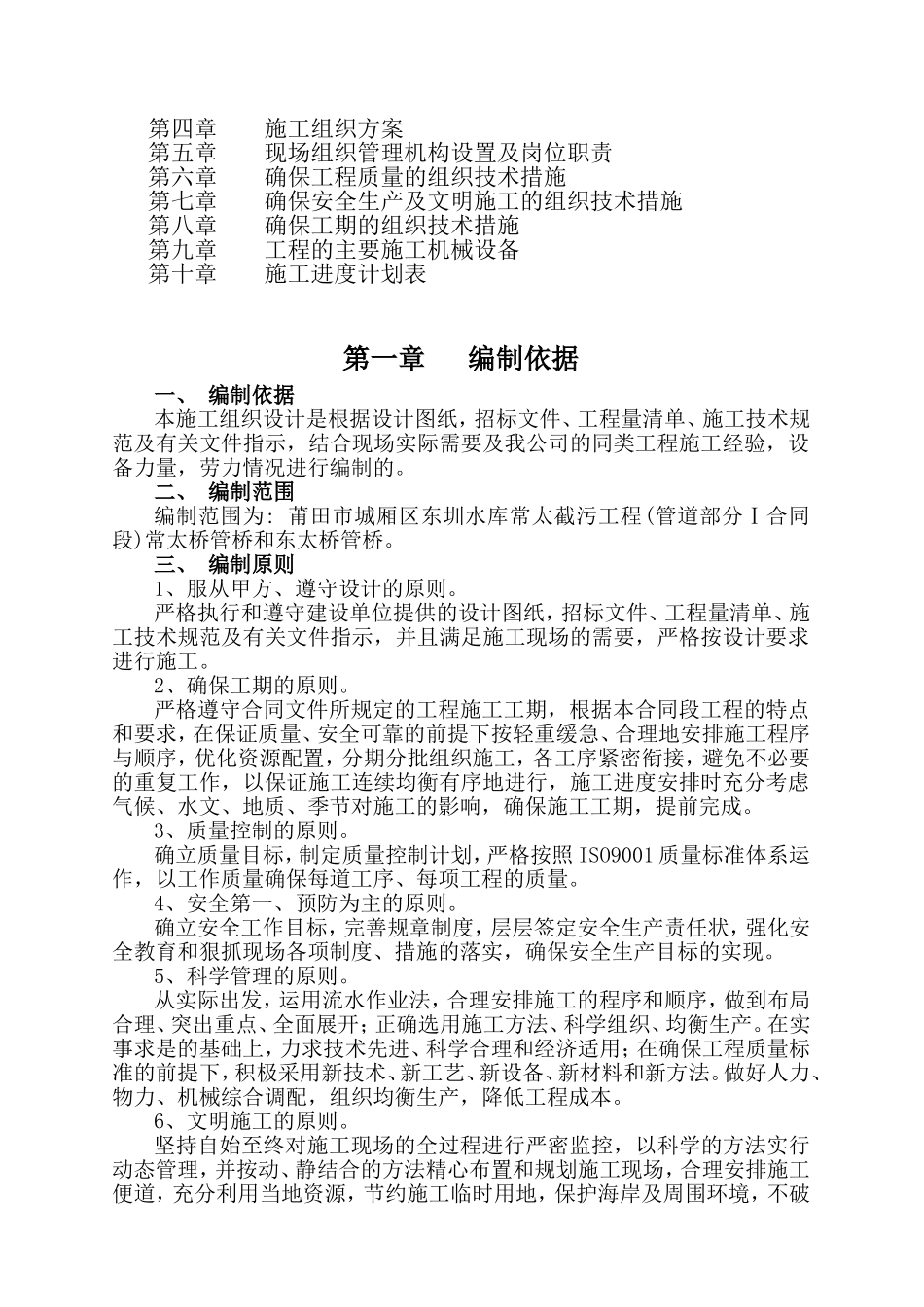

三、编制原则1、服从甲方、遵守设计的原则
严格执行和遵守建设单位提供的设计图纸,招标文件、工程量清单、施工技术规范及有关文件指示,并且满足施工现场的需要,严格按设计要求进行施工
2、确保工期的原则
严格遵守合同文件所规定的工程施工工期,根据本合同段工程的特点和要求,在保证质量、安全可靠的前提下按轻重缓急、合理地安排施工程序与顺序,优化资源配置,分期分批组织施工,各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序地进行,施工进度安排时充分考虑气候、水文、地质、季节对施工的影响,确保施工工期,提前完成
3、质量控制的原则
确立质量目标,制定质量控制计划,严格按照ISO9001质量标准体系运作,以工作质量确保每道工序、每项工程的质量
4、安全第一、预防为主的原则
确立安全工作目标,完善规章制度,层层签定安全生产责任状,强化安全教育和狠抓现场各项制度、措施的落实,确保安全生产目标的实现
5、科学管理的原则

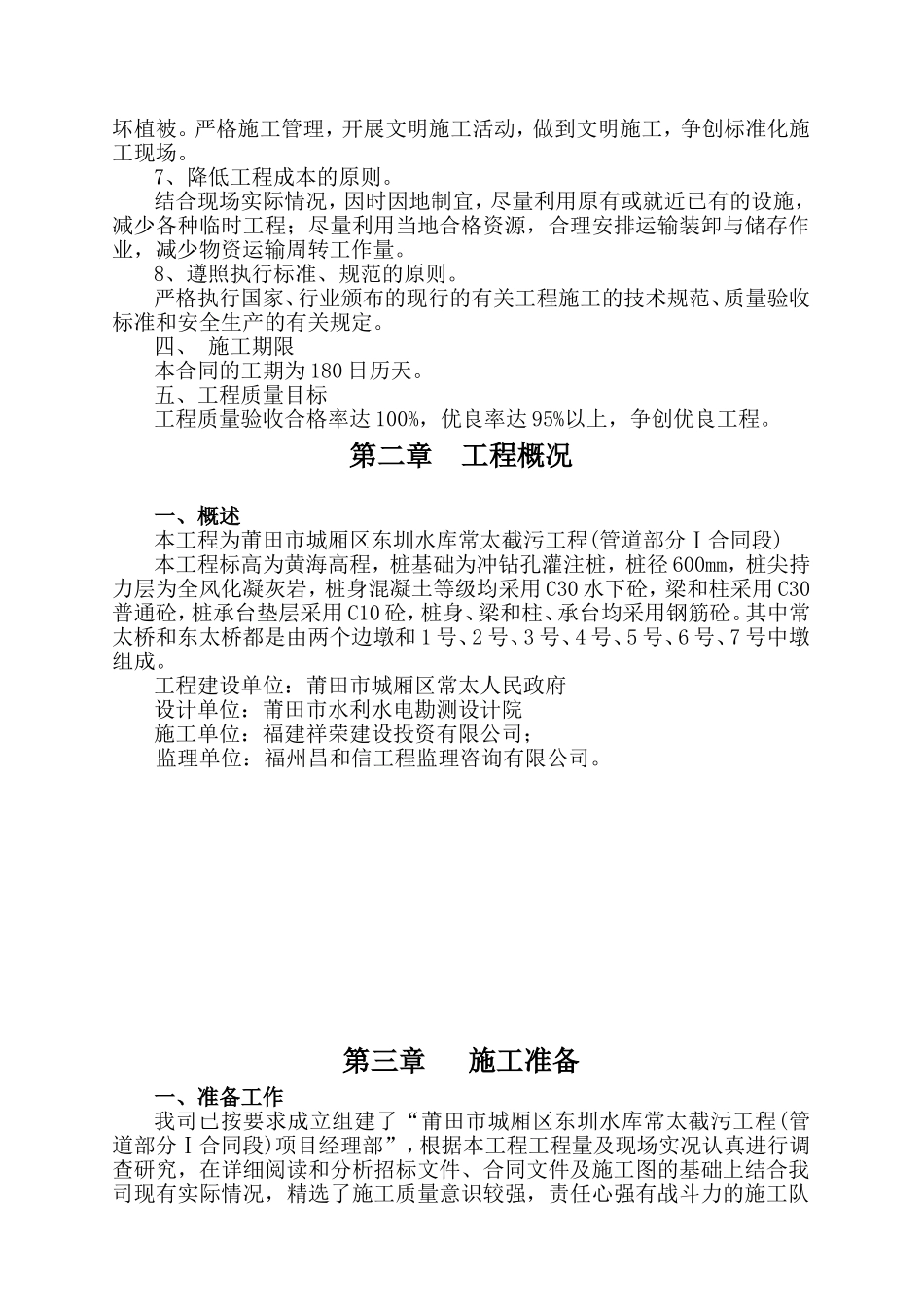

从实际出发,运用流水作业法,合理安排施工的程序和顺序,做到布局合理、突出重点、全面展
