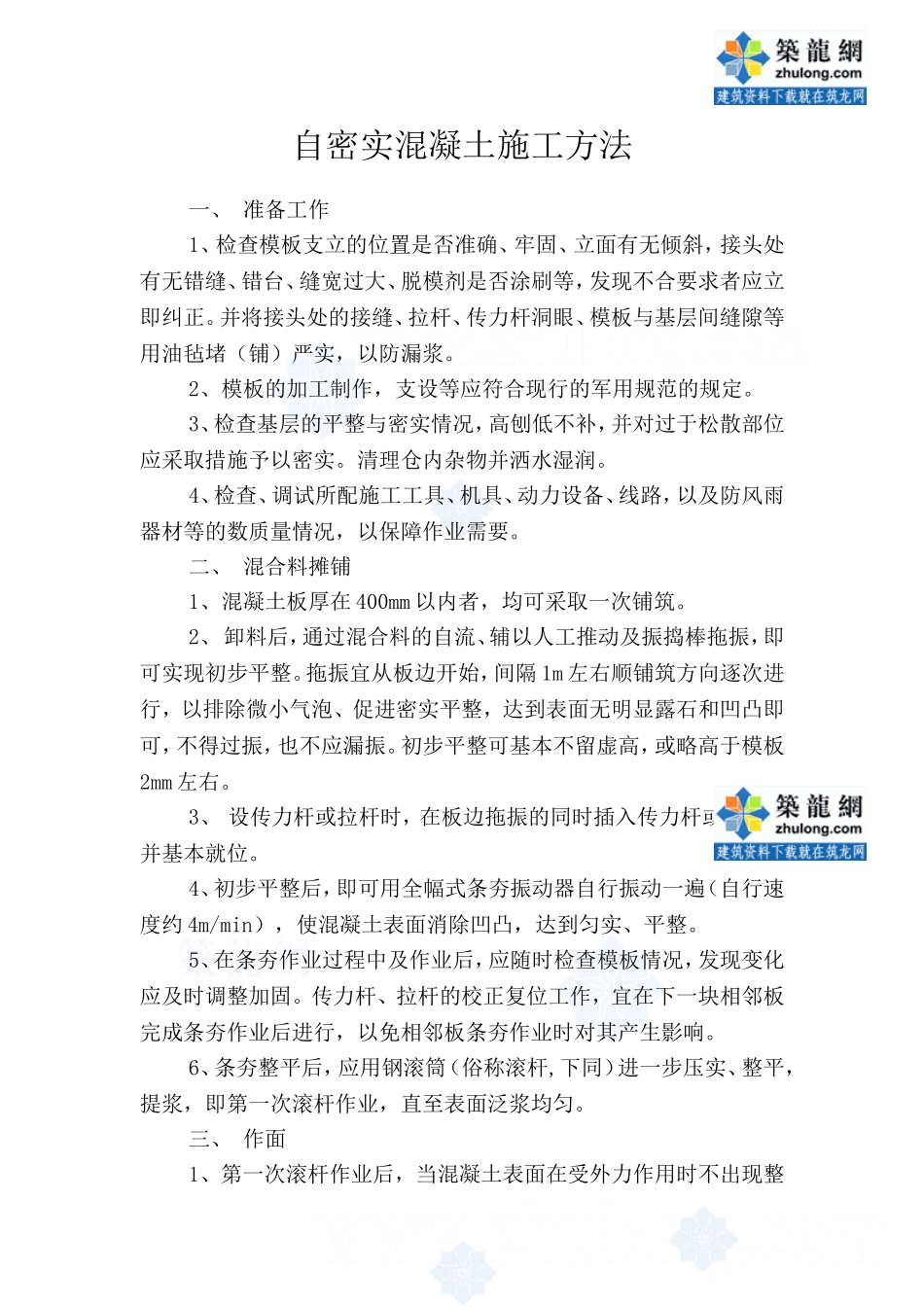

自密实混凝土施工方法中国***建设第十工程总队自密实混凝土施工方法一、准备工作1、检查模板支立的位置是否准确、牢固、立面有无倾斜,接头处有无错缝、错台、缝宽过大、脱模剂是否涂刷等,发现不合要求者应立即纠正
并将接头处的接缝、拉杆、传力杆洞眼、模板与基层间缝隙等用油毡堵(铺)严实,以防漏浆
2、模板的加工制作,支设等应符合现行的军用规范的规定
3、检查基层的平整与密实情况,高刨低不补,并对过于松散部位应采取措施予以密实
清理仓内杂物并洒水湿润
4、检查、调试所配施工工具、机具、动力设备、线路,以及防风雨器材等的数质量情况,以保障作业需要
二、混合料摊铺1、混凝土板厚在400mm以内者,均可采取一次铺筑
2、卸料后,通过混合料的自流、辅以人工推动及振捣棒拖振,即可实现初步平整
拖振宜从板边开始,间隔1m左右顺铺筑方向逐次进行,以排除微小气泡、促进密实平整,达到表面无明显露石和凹凸即可,不得过振,也不应漏振
初步平整可基本不留虚高,或略高于模板2mm左右
3、设传力杆或拉杆时,在板边拖振的同时插入传力杆或拉杆,并基本就位
4、初步平整后,即可用全幅式条夯振动器自行振动一遍(自行速度约4m/min),使混凝土表面消除凹凸,达到匀实、平整
5、在条夯作业过程中及作业后,应随时检查模板情况,发现变化应及时调整加固
传力杆、拉杆的校正复位工作,宜在下一块相邻板完成条夯作业后进行,以免相邻板条夯作业时对其产生影响
6、条夯整平后,应用钢滚筒(俗称滚杆,下同)进一步压实、整平,提浆,即第一次滚杆作业,直至表面泛浆均匀

三、作面1、第一次滚杆作业后,当混凝土表面在受外力作用时不出现整体蠕动的情况下,方可开始作面
该段时间(简称待凝时间,下同)随气候情况的不同而不同,应通过试打得出
一般情况(作业时气温25ºC左右,无风或风力2~3级),待凝需2h~3h,可不覆盖塑料布;作业时气温高(>28ºC
