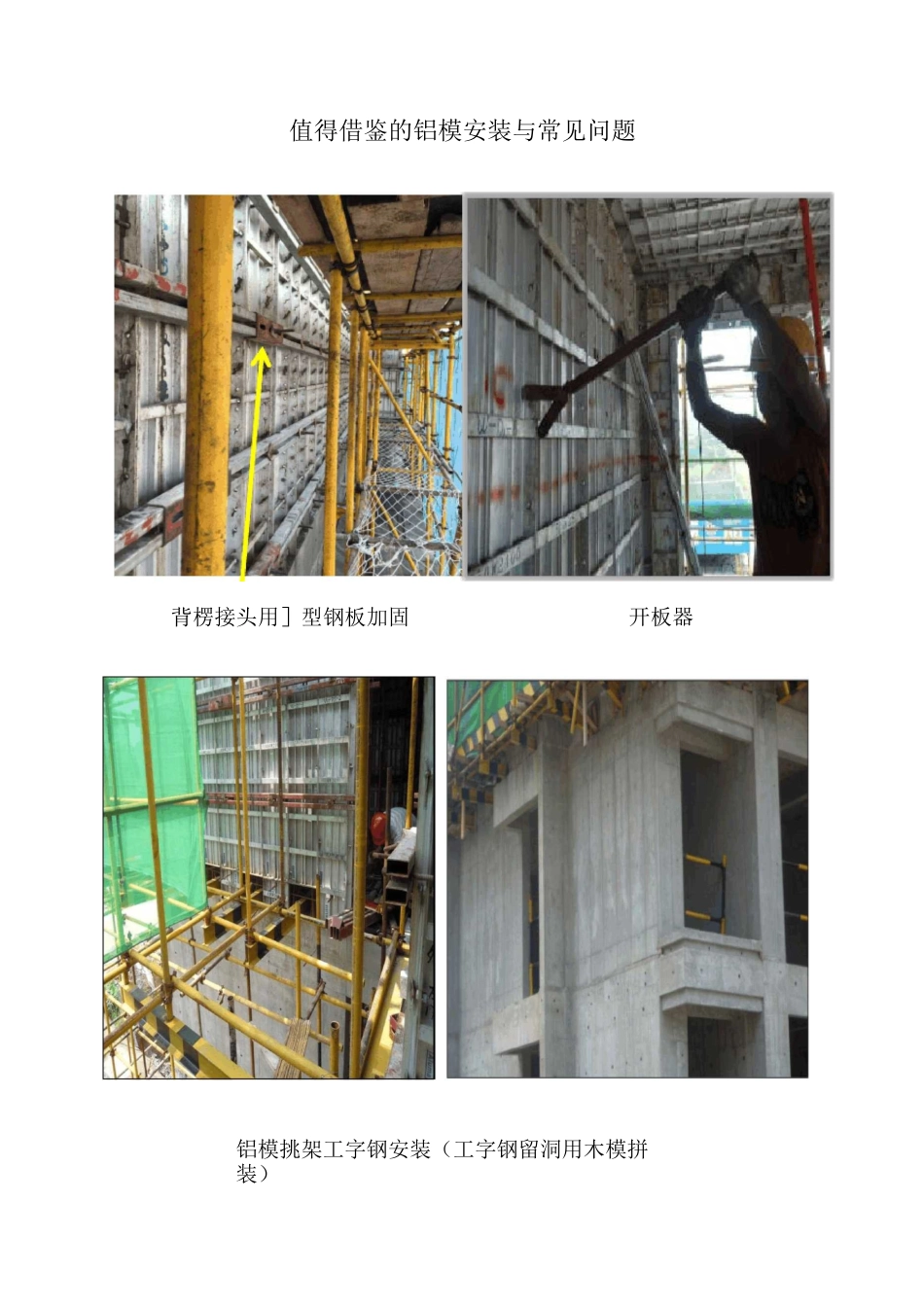

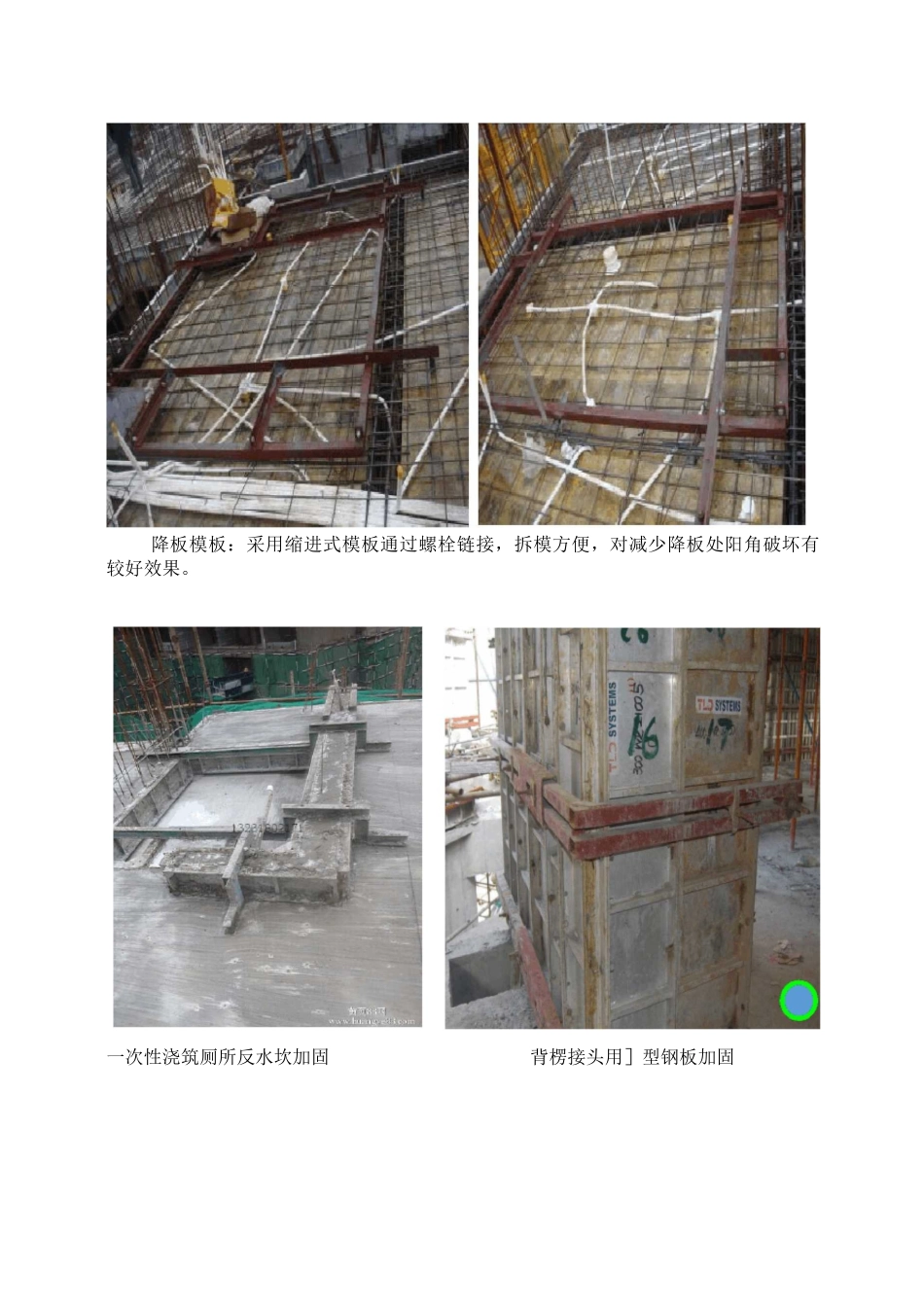

值得借鉴的铝模安装与常见问题背楞接头用]型钢板加固开板器铝模挑架工字钢安装(工字钢留洞用木模拼装)降板模板:采用缩进式模板通过螺栓链接,拆模方便,对减少降板处阳角破坏有较好效果。一次性浇筑厕所反水坎加固背楞接头用]型钢板加固预留洞口滴水线紧固系统(撑杆、葫芦拉结)反坎铝模加固措施铝模安装常见问题:撑杆倾斜拆模松动支撑,支撑顶被取走-=吊模歪斜吊模错位垃圾清理不干净接头两端第一个孔未打销钉,顶托禁止直接顶在铝模上背楞歪斜背楞安装阴角处未到位如果地坪不平,墙根缝隙用层板或木枋,结合砂浆进行封堵。严禁只用砂浆封堵。门洞口、窗洞口,剪力墙和洞口相连处增设一道1500mm长背枋,一边各压750mm。(实测实量必测点)
