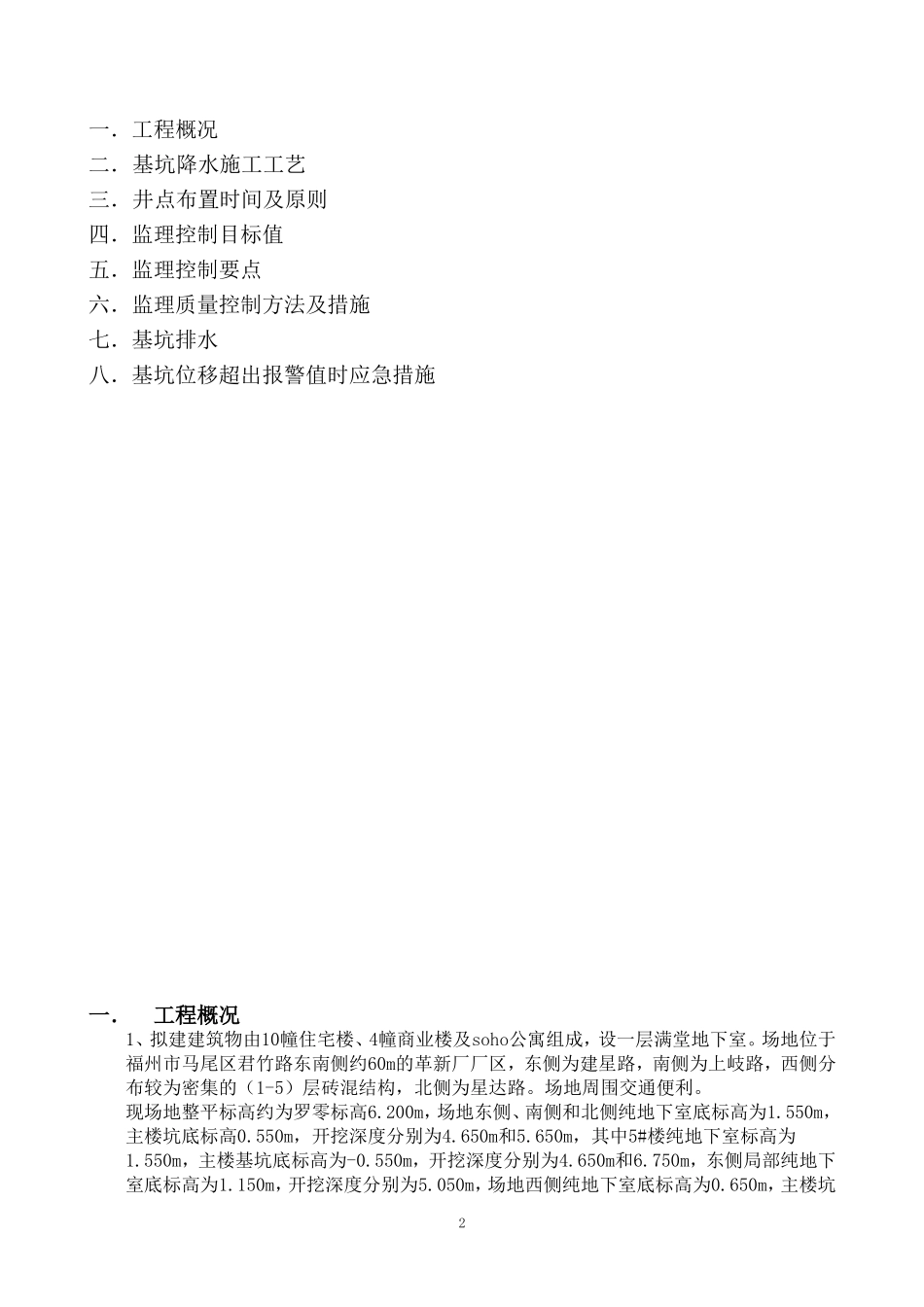

基坑降水、排水监理细则项目名称:马尾正荣·御品中央编制:审核:福建闽华洋建设监理有限公司年月日目录1一.工程概况二.基坑降水施工工艺三.井点布置时间及原则四.监理控制目标值五.监理控制要点六.监理质量控制方法及措施七.基坑排水八.基坑位移超出报警值时应急措施一.工程概况1、拟建建筑物由10幢住宅楼、4幢商业楼及soho公寓组成,设一层满堂地下室
场地位于福州市马尾区君竹路东南侧约60m的革新厂厂区,东侧为建星路,南侧为上岐路,西侧分布较为密集的(1-5)层砖混结构,北侧为星达路
场地周围交通便利
现场地整平标高约为罗零标高6
200m,场地东侧、南侧和北侧纯地下室底标高为1
550m,主楼坑底标高0
550m,开挖深度分别为4
650m和5
650m,其中5#楼纯地下室标高为1
550m,主楼基坑底标高为-0
550m,开挖深度分别为4
650m和6
750m,东侧局部纯地下室底标高为1
150m,开挖深度分别为5
050m,场地西侧纯地下室底标高为0
650m,主楼坑2底标高为-1
20m,开挖深度分别为5
550m和7
400m,基坑总周长约970m
基坑开挖边线南侧非地下室部分,12#、13#楼及15#楼为基坑完工后修建房屋

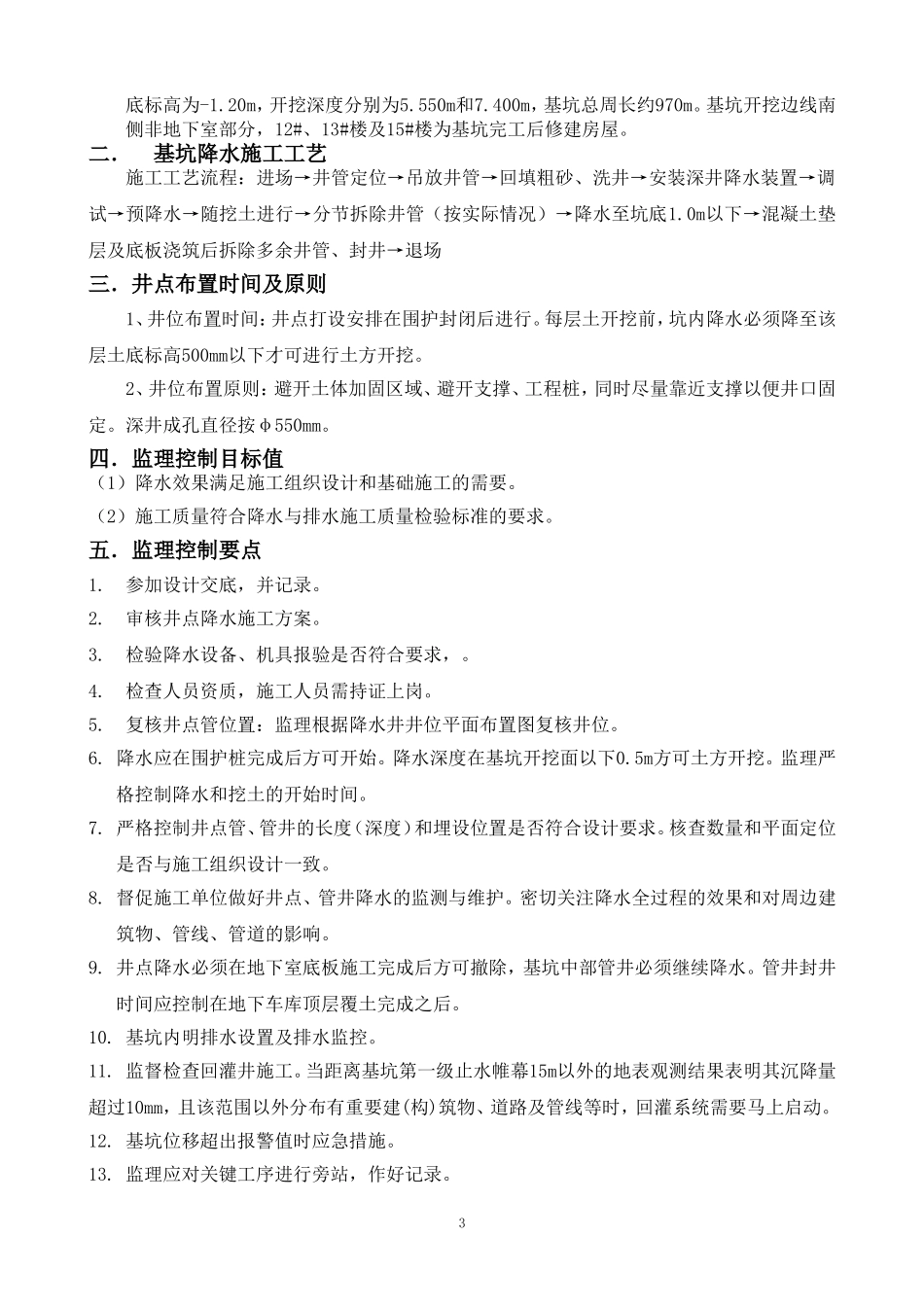

二.基坑降水施工工艺施工工艺流程:进场→井管定位→吊放井管→回填粗砂、洗井→安装深井降水装置→调试→预降水→随挖土进行→分节拆除井管(按实际情况)→降水至坑底1
0m以下→混凝土垫层及底板浇筑后拆除多余井管、封井→退场三.井点布置时间及原则1、井位布置时间:井点打设安排在围护封闭后进行
每层土开挖前,坑内降水必须降至该层土底标高500mm以下才可进行土方开挖
2、井位布置原则:避开土体加固区域、避开支撑、工程桩,同时尽量靠近支撑以便井口固定
深井成孔直径按φ550mm
四.监理控制目标值(1)降水效果满足施工组织设计和基础施工的需要
(2)施工质
