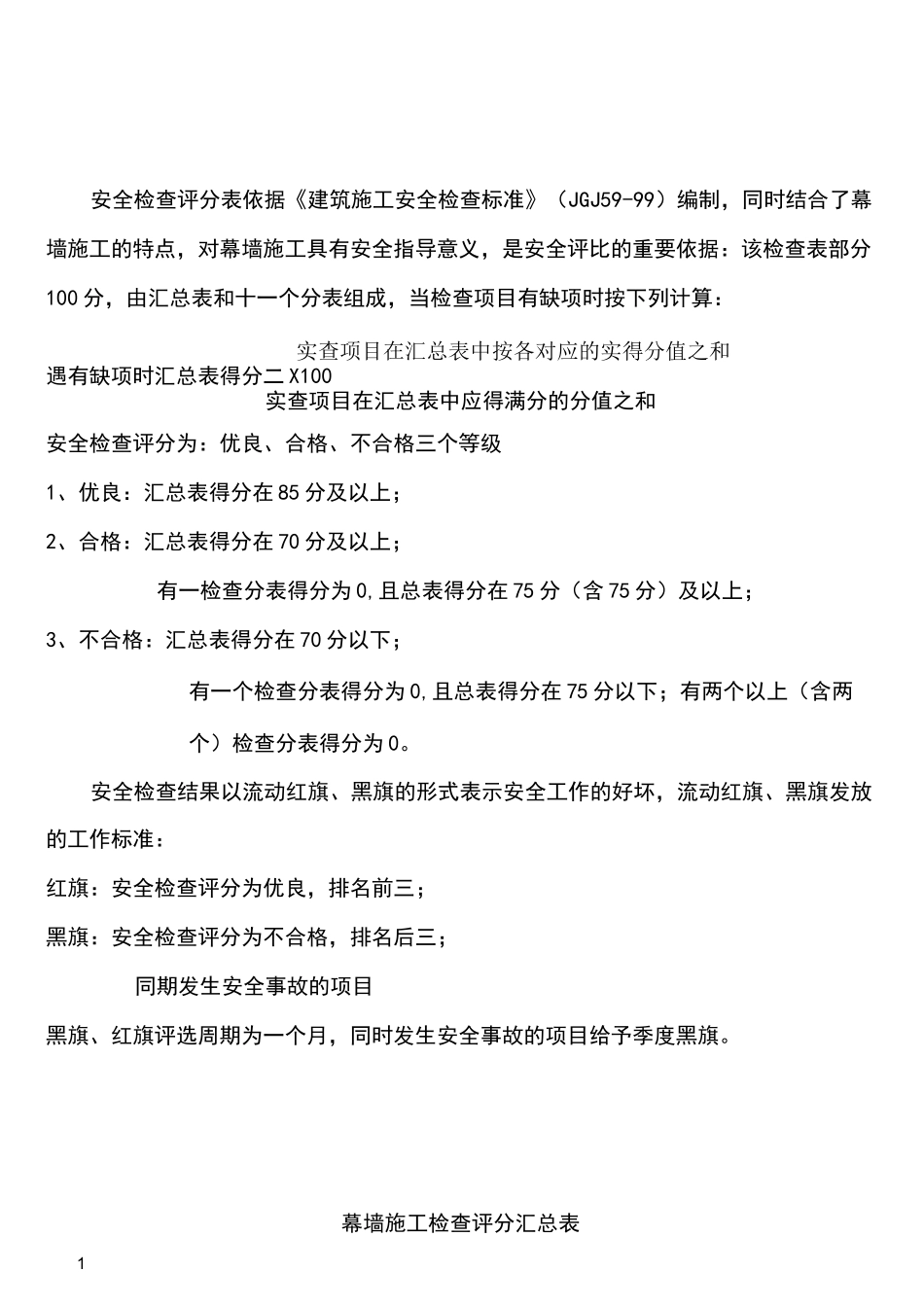

1安全检查评分表依据《建筑施工安全检查标准》(JGJ59-99)编制,同时结合了幕墙施工的特点,对幕墙施工具有安全指导意义,是安全评比的重要依据:该检查表部分100分,由汇总表和十一个分表组成,当检查项目有缺项时按下列计算:实查项目在汇总表中按各对应的实得分值之和遇有缺项时汇总表得分二X100实查项目在汇总表中应得满分的分值之和安全检查评分为:优良、合格、不合格三个等级1、优良:汇总表得分在85分及以上;2、合格:汇总表得分在70分及以上;有一检查分表得分为0,且总表得分在75分(含75分)及以上;3、不合格:汇总表得分在70分以下;有一个检查分表得分为0,且总表得分在75分以下;有两个以上(含两个)检查分表得分为0。安全检查结果以流动红旗、黑旗的形式表示安全工作的好坏,流动红旗、黑旗发放的工作标准:红旗:安全检查评分为优良,排名前三;黑旗:安全检查评分为不合格,排名后三;同期发生安全事故的项目黑旗、红旗评选周期为一个月,同时发生安全事故的项目给予季度黑旗。幕墙施工检查评分汇总表2项目名称项目经理幕墙面积幕墙类型总计得分(满分为100)评分项目名称安全管理(满分10分)评分值文明施工(满分10分)施工用电(满分10分)吊篮(满分10分)吊装(满分10分)落地式脚手架(满分10分)悬挑式脚手架(满分10分)门形脚手架(满分10分)“三宝”、“四口”和临边(满分10分)消防防火(满分10分)施工机械(满分10分)评语:评价人:年月日表1安全管理检查评分表日期:年月日3序号项目类别检查项目扣分标准应得分数扣减分数实得分数1保证项目安全生产机制1、未建立安全生产机制,扣10分;2、各级各部门未执行责任制,扣4~6分;3、经济承包中无安全生产指标的,扣10分;4、未制定各工种安全技术操作规程,扣10分;5、未按规定配备专职安全员,扣10分;6、管理人员责任制考核不合格,扣5分;7、无安全日期,每少一天扣2分。122施工组织设计1、施工组织设计中无安全措施,扣10分;2、施工组织设计未经审批的,扣10分;3、专业性较强的项目,未单独编制专项安全施工方案每缺一项,扣8分;4、未按规范对专项施工方案进行专家论证审批,扣5分;5、安全措施不全面,扣2~4分;6、安全措施无针对性,扣6~8分;7、安全未落实,扣8分。123分部(分项)工程安全技术交底1、无书面技术安全交底,扣10分;2、交底针对性不强,扣4~6分;3、交底不全面,扣4分;4、交底未履行签字手续,扣2~4分。124安全检查1、无定期安全检查制度,扣5分;2、安全检查无记录,扣4~6分;3、检查出事故隐患整改做不到定人、定时、定措施,扣6分;4、对事故隐患整改通知书所列项目未如期完成,扣5分。125安全教育1、无安全教育制度,扣10分;2、新进工人未进行三级教育,扣10分;43、无具体安全教育内容,扣6~8分;4、交换工程时未进行安全教育,扣10分;5、每有一人不懂本工种安全技术操作规程,扣2分;6、每有一人未通过入场安全教育和考核合格上岗,扣3分;7、施工管理人员未按规定进行年度培训,扣5分;8、专职安全员未按规定进行年度培训考核或考核不合格,扣5分。小计:606般项目班前安全活动1、未建立班前安全活动,扣10分;2、班前安全活动无记录,缺一次扣2分;3、班前教育活动无针对性,扣5分107特殊作业持证上岗1、无特殊作业人员管理制度,扣5分;2、有一人未经培训从事特殊作业,扣4分;3、有一人未持操作证上岗,扣2分。108工伤事故1、工伤事故未安规定报告,扣6分;2、工伤事故未按事故调查分析规定处理,扣10分;3、未建立工伤事故档案,扣4分。109安全标志1、无现场安全标志布置总平面图,扣5分;2、现场未按安全标志总平面图设置安全标志,扣5分。10小计:40合计:100检查部位:检查人:5年月日注:1、每项最多扣减分数不得大于该项应得分数;2、保证项目有一项不得分或保证项目小计得分不足40分的,检查评分表计零分;3、该表换算到表1后得分=10X该表检查项目实得分数4-100表2文明施工检查评分表序号检查分类检查项目扣分标准应得分数扣减分数实得分数1、建筑材料、构件、料具不按总平面布局堆放,扣20分;2、料堆未挂名称、品种、规格等标牌,扣10分;3、堆放...
