**温棚暖气设备安装工程施工措施机电矿长:机电科:机电队:编制:一、工程概况温棚位于**北围墙外侧,据北围墙20米,温棚东西长度42米,南北长度13

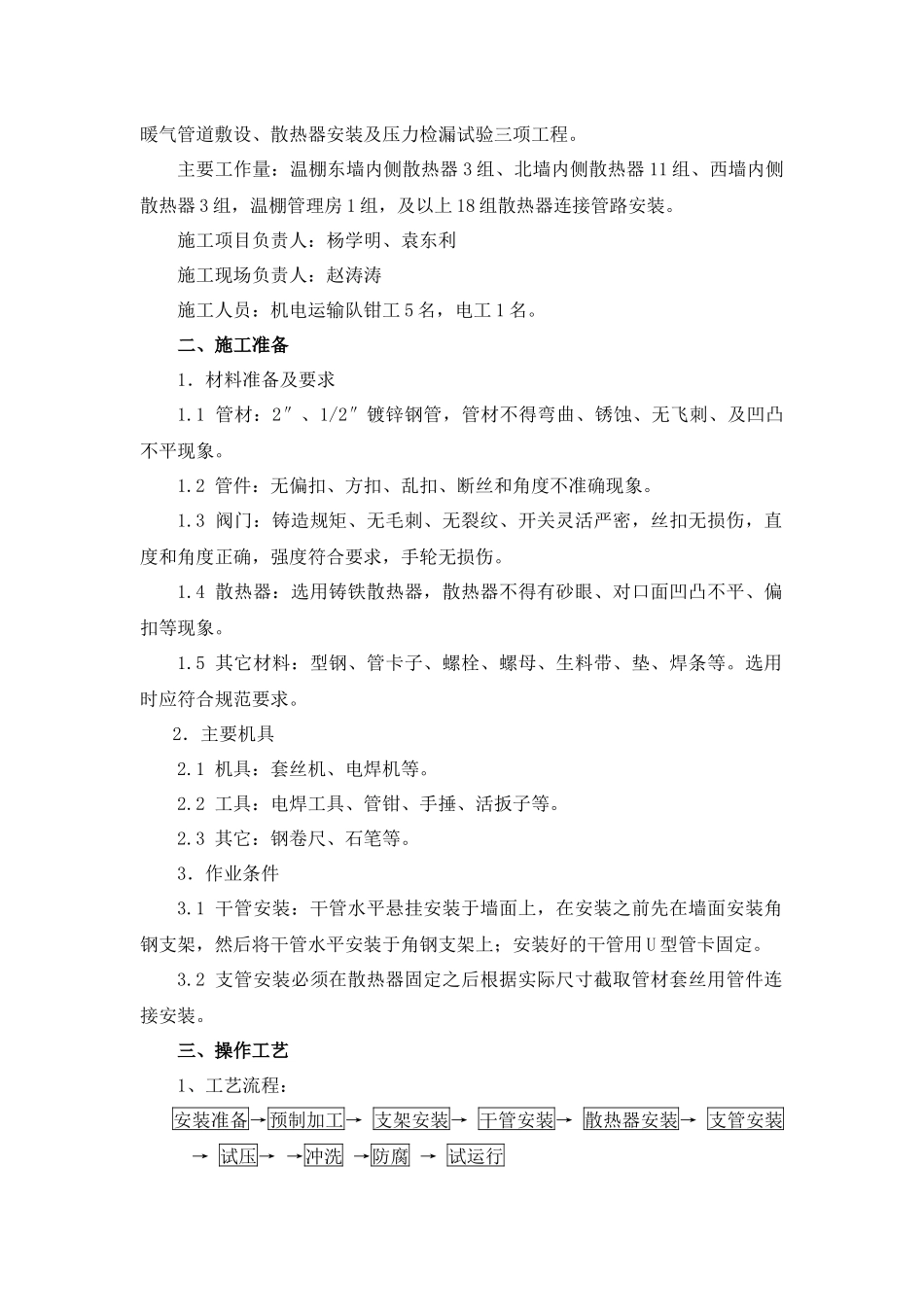

2米,暖气给水回水管已经分别在温棚内就位,本次安装工程包括温棚内部暖气管道敷设、散热器安装及压力检漏试验三项工程
主要工作量:温棚东墙内侧散热器3组、北墙内侧散热器11组、西墙内侧散热器3组,温棚管理房1组,及以上18组散热器连接管路安装
施工项目负责人:杨学明、袁东利施工现场负责人:赵涛涛施工人员:机电运输队钳工5名,电工1名
二、施工准备1.材料准备及要求1
1管材:2″、1/2″镀锌钢管,管材不得弯曲、锈蚀、无飞刺、及凹凸不平现象
2管件:无偏扣、方扣、乱扣、断丝和角度不准确现象
3阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
4散热器:选用铸铁散热器,散热器不得有砂眼、对口面凹凸不平、偏扣等现象
5其它材料:型钢、管卡子、螺栓、螺母、生料带、垫、焊条等
选用时应符合规范要求
2.主要机具2
1机具:套丝机、电焊机等
2工具:电焊工具、管钳、手捶、活扳子等
3其它:钢卷尺、石笔等
3.作业条件3
1干管安装:干管水平悬挂安装于墙面上,在安装之前先在墙面安装角钢支架,然后将干管水平安装于角钢支架上;安装好的干管用U型管卡固定
2支管安装必须在散热器固定之后根据实际尺寸截取管材套丝用管件连接安装

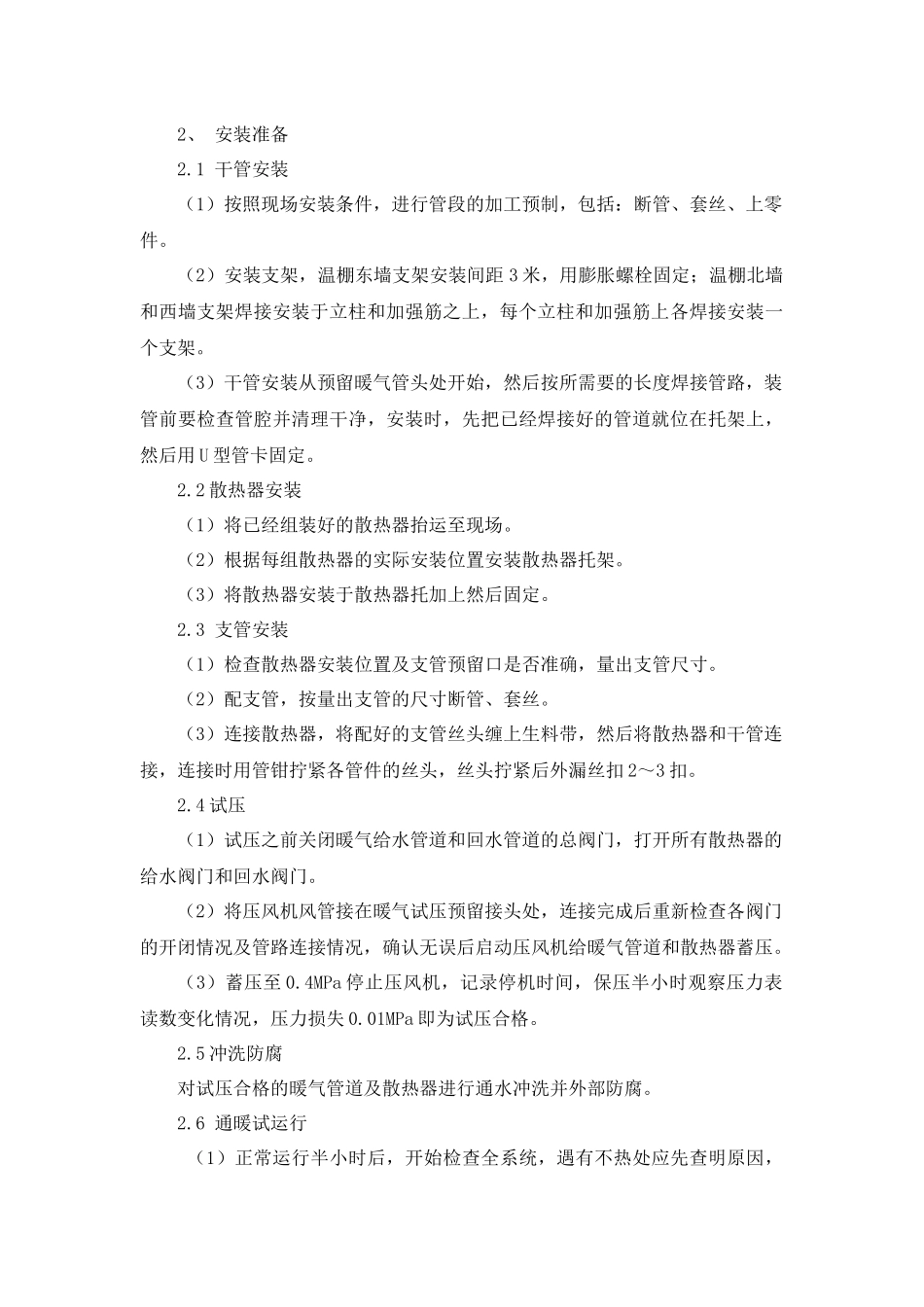

三、操作工艺1、工艺流程:安装准备→预制加工→支架安装→干管安装→散热器安装→支管安装→试压→→冲洗→防腐→试运行2、安装准备2
1干管安装(1)按照现场安装条件,进行管段的加工预制,包括:断管、套丝、上零件
(2)安装支架,温棚东墙支架安装间距3米,用膨胀螺栓固定;温棚北墙和西墙支架焊接安装于立柱和加强筋之上,每个立柱和加强筋上各焊接安装一个支架
