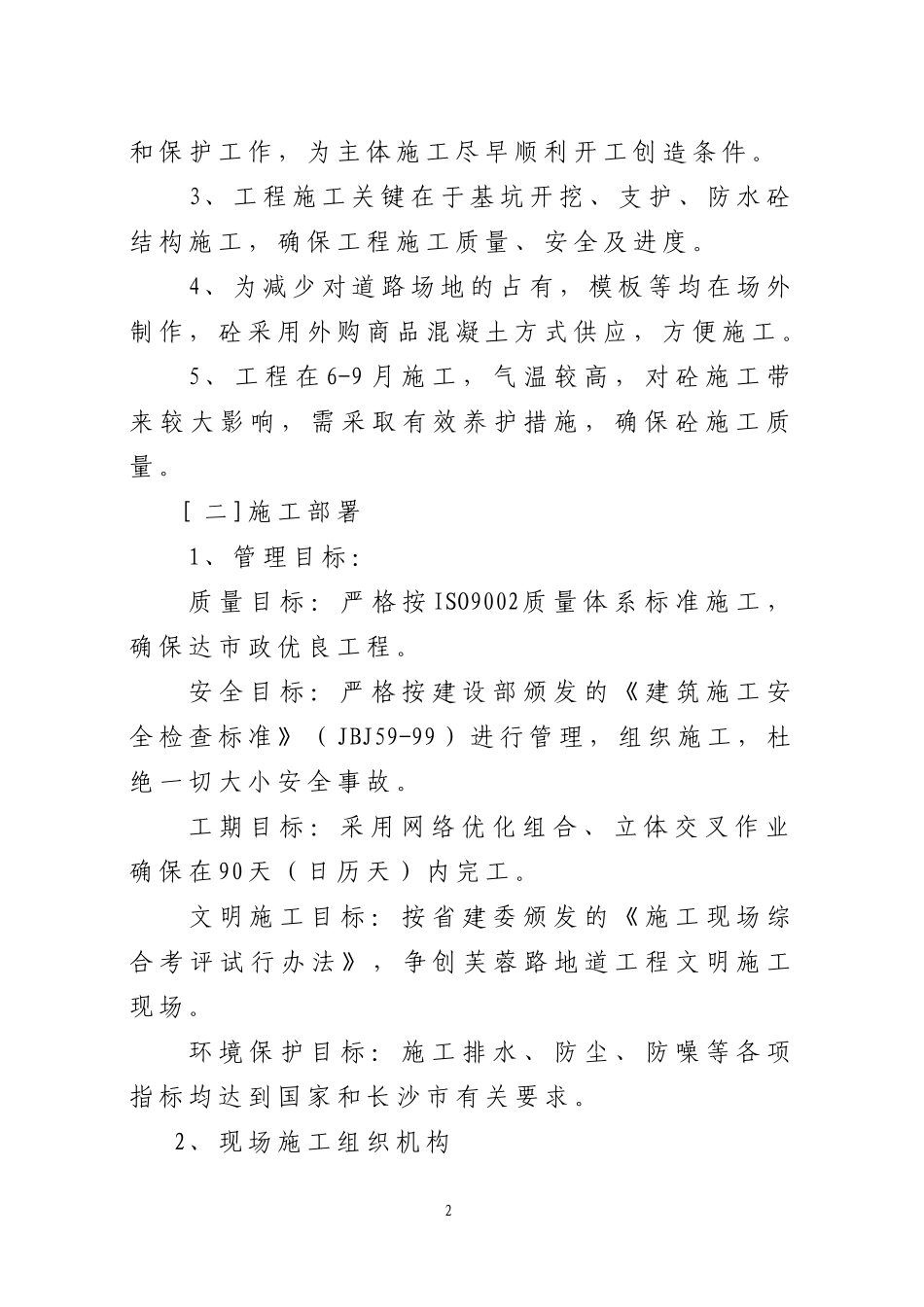

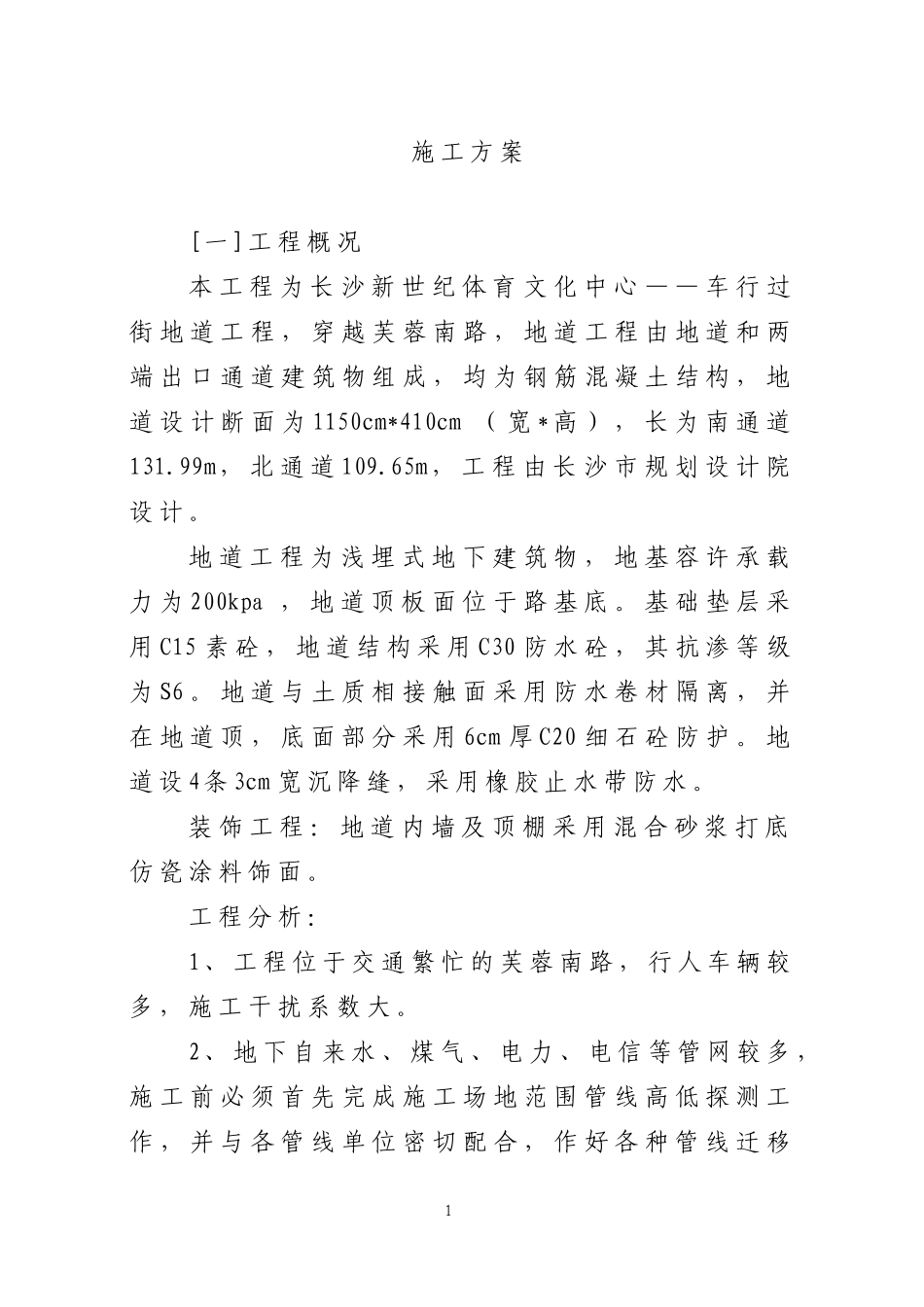

施工方案[一]工程概况本工程为长沙新世纪体育文化中心——车行过街地道工程,穿越芙蓉南路,地道工程由地道和两端出口通道建筑物组成,均为钢筋混凝土结构,地道设计断面为1150cm*410cm(宽*高),长为南通道131
99m,北通道109
65m,工程由长沙市规划设计院设计
地道工程为浅埋式地下建筑物,地基容许承载力为200kpa,地道顶板面位于路基底
基础垫层采用C15素砼,地道结构采用C30防水砼,其抗渗等级为S6
地道与土质相接触面采用防水卷材隔离,并在地道顶,底面部分采用6cm厚C20细石砼防护
地道设4条3cm宽沉降缝,采用橡胶止水带防水
装饰工程:地道内墙及顶棚采用混合砂浆打底仿瓷涂料饰面
工程分析:1、工程位于交通繁忙的芙蓉南路,行人车辆较多,施工干扰系数大
2、地下自来水、煤气、电力、电信等管网较多,施工前必须首先完成施工场地范围管线高低探测工作,并与各管线单位密切配合,作好各种管线迁移1和保护工作,为主体施工尽早顺利开工创造条件
3、工程施工关键在于基坑开挖、支护、防水砼结构施工,确保工程施工质量、安全及进度
4、为减少对道路场地的占有,模板等均在场外制作,砼采用外购商品混凝土方式供应,方便施工
5、工程在6-9月施工,气温较高,对砼施工带来较大影响,需采取有效养护措施,确保砼施工质量
[二]施工部署1、管理目标:质量目标:严格按ISO9002质量体系标准施工,确保达市政优良工程
安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JBJ59-99)进行管理,组织施工,杜绝一切大小安全事故
工期目标:采用网络优化组合、立体交叉作业确保在90天(日历天)内完工
文明施工目标:按省建委颁发的《施工现场综合考评试行办法》,争创芙蓉路地道工程文明施工现场
环境保护目标:施工排水、防尘、防噪等各项指标均达到国家和长沙市有关要求

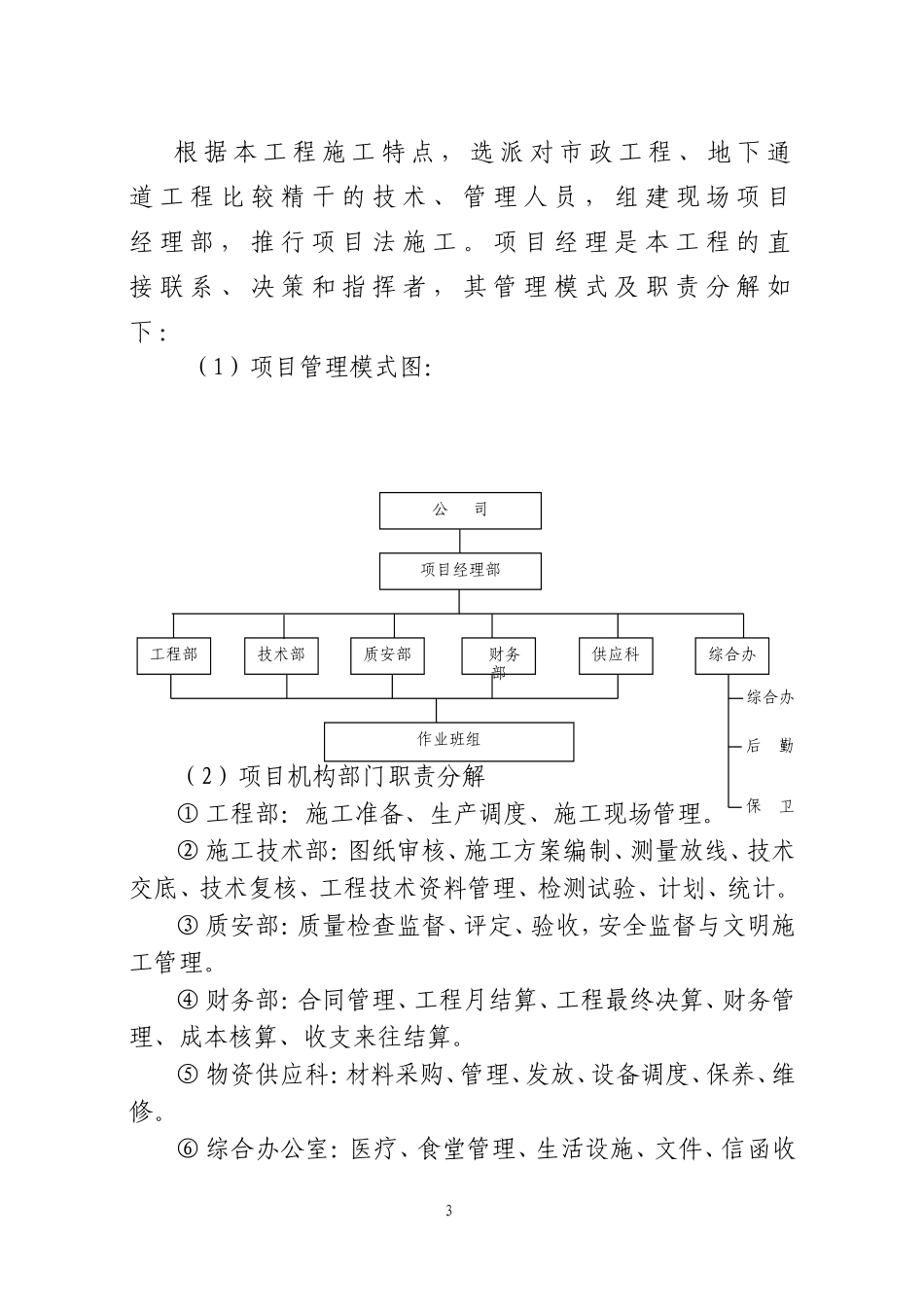

2、现场施工组织机构2根据本工程施工特
