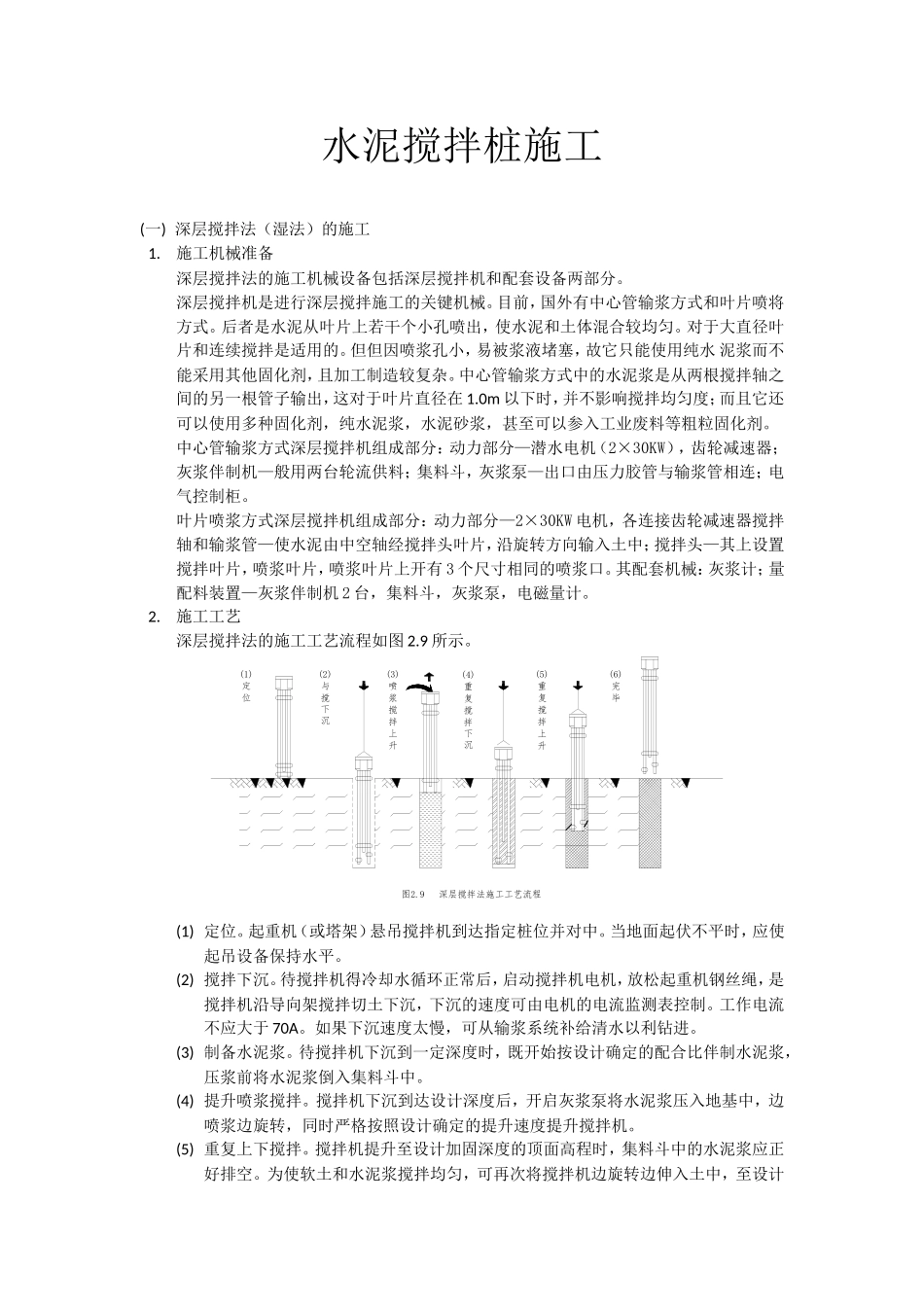

水泥搅拌桩施工(一)深层搅拌法(湿法)的施工1
施工机械准备深层搅拌法的施工机械设备包括深层搅拌机和配套设备两部分
深层搅拌机是进行深层搅拌施工的关键机械
目前,国外有中心管输浆方式和叶片喷将方式
后者是水泥从叶片上若干个小孔喷出,使水泥和土体混合较均匀
对于大直径叶片和连续搅拌是适用的
但但因喷浆孔小,易被浆液堵塞,故它只能使用纯水泥浆而不能采用其他固化剂,且加工制造较复杂
中心管输浆方式中的水泥浆是从两根搅拌轴之间的另一根管子输出,这对于叶片直径在1
0m以下时,并不影响搅拌均匀度;而且它还可以使用多种固化剂,纯水泥浆,水泥砂浆,甚至可以参入工业废料等粗粒固化剂
中心管输浆方式深层搅拌机组成部分:动力部分—潜水电机(2×30KW),齿轮减速器;灰浆伴制机—般用两台轮流供料;集料斗,灰浆泵—出口由压力胶管与输浆管相连;电气控制柜
叶片喷浆方式深层搅拌机组成部分:动力部分—2×30KW电机,各连接齿轮减速器搅拌轴和输浆管—使水泥由中空轴经搅拌头叶片,沿旋转方向输入土中;搅拌头—其上设置搅拌叶片,喷浆叶片,喷浆叶片上开有3个尺寸相同的喷浆口
其配套机械:灰浆计;量配料装置—灰浆伴制机2台,集料斗,灰浆泵,电磁量计
施工工艺深层搅拌法的施工工艺流程如图2
9深层搅拌法施工工艺流程(2)与搅下沉(1)定位(3)喷浆搅拌上升(4)重复搅拌下沉(5)重复搅拌上升(6)完毕(1)定位
起重机(或塔架)悬吊搅拌机到达指定桩位并对中
当地面起伏不平时,应使起吊设备保持水平
(2)搅拌下沉
待搅拌机得冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,是搅拌机沿导向架搅拌切土下沉,下沉的速度可由电机的电流监测表控制
工作电流不应大于70A
如果下沉速度太慢,可从输浆系统补给清水以利钻进
(3)制备水泥浆
待搅拌机下沉到一定深度时,既开始按设计确定的配合比伴制水泥浆,压浆前将
