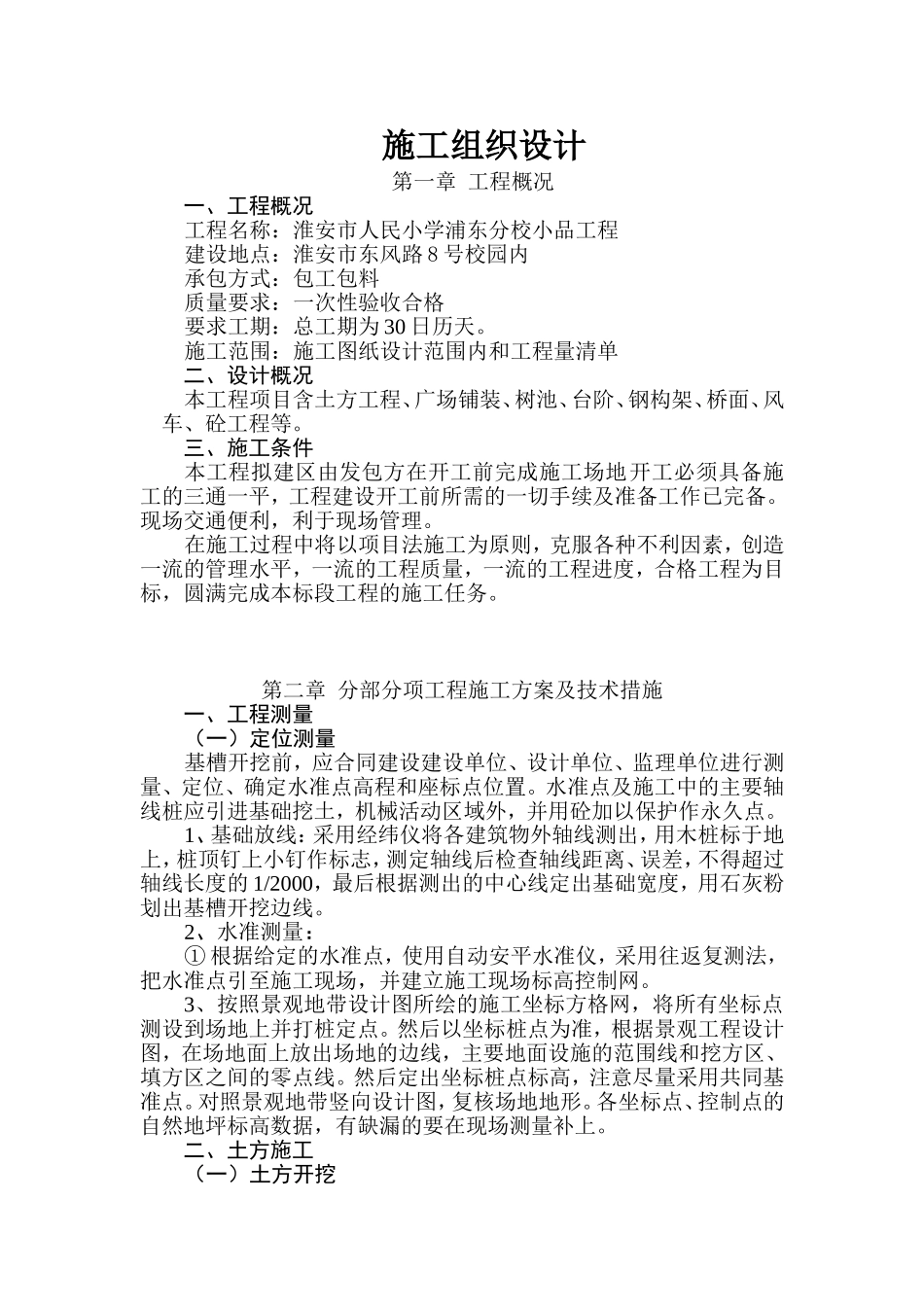

施工组织设计第一章工程概况一、工程概况工程名称:淮安市人民小学浦东分校小品工程建设地点:淮安市东风路8号校园内承包方式:包工包料质量要求:一次性验收合格要求工期:总工期为30日历天
施工范围:施工图纸设计范围内和工程量清单二、设计概况本工程项目含土方工程、广场铺装、树池、台阶、钢构架、桥面、风车、砼工程等
三、施工条件本工程拟建区由发包方在开工前完成施工场地开工必须具备施工的三通一平,工程建设开工前所需的一切手续及准备工作已完备
现场交通便利,利于现场管理
在施工过程中将以项目法施工为原则,克服各种不利因素,创造一流的管理水平,一流的工程质量,一流的工程进度,合格工程为目标,圆满完成本标段工程的施工任务
第二章分部分项工程施工方案及技术措施一、工程测量(一)定位测量基槽开挖前,应合同建设建设单位、设计单位、监理单位进行测量、定位、确定水准点高程和座标点位置
水准点及施工中的主要轴线桩应引进基础挖土,机械活动区域外,并用砼加以保护作永久点
1、基础放线:采用经纬仪将各建筑物外轴线测出,用木桩标于地上,桩顶钉上小钉作标志,测定轴线后检查轴线距离、误差,不得超过轴线长度的1/2000,最后根据测出的中心线定出基础宽度,用石灰粉划出基槽开挖边线
2、水准测量:①根据给定的水准点,使用自动安平水准仪,采用往返复测法,把水准点引至施工现场,并建立施工现场标高控制网
3、按照景观地带设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点
然后以坐标桩点为准,根据景观工程设计图,在场地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线
然后定出坐标桩点标高,注意尽量采用共同基准点
对照景观地带竖向设计图,复核场地地形
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上

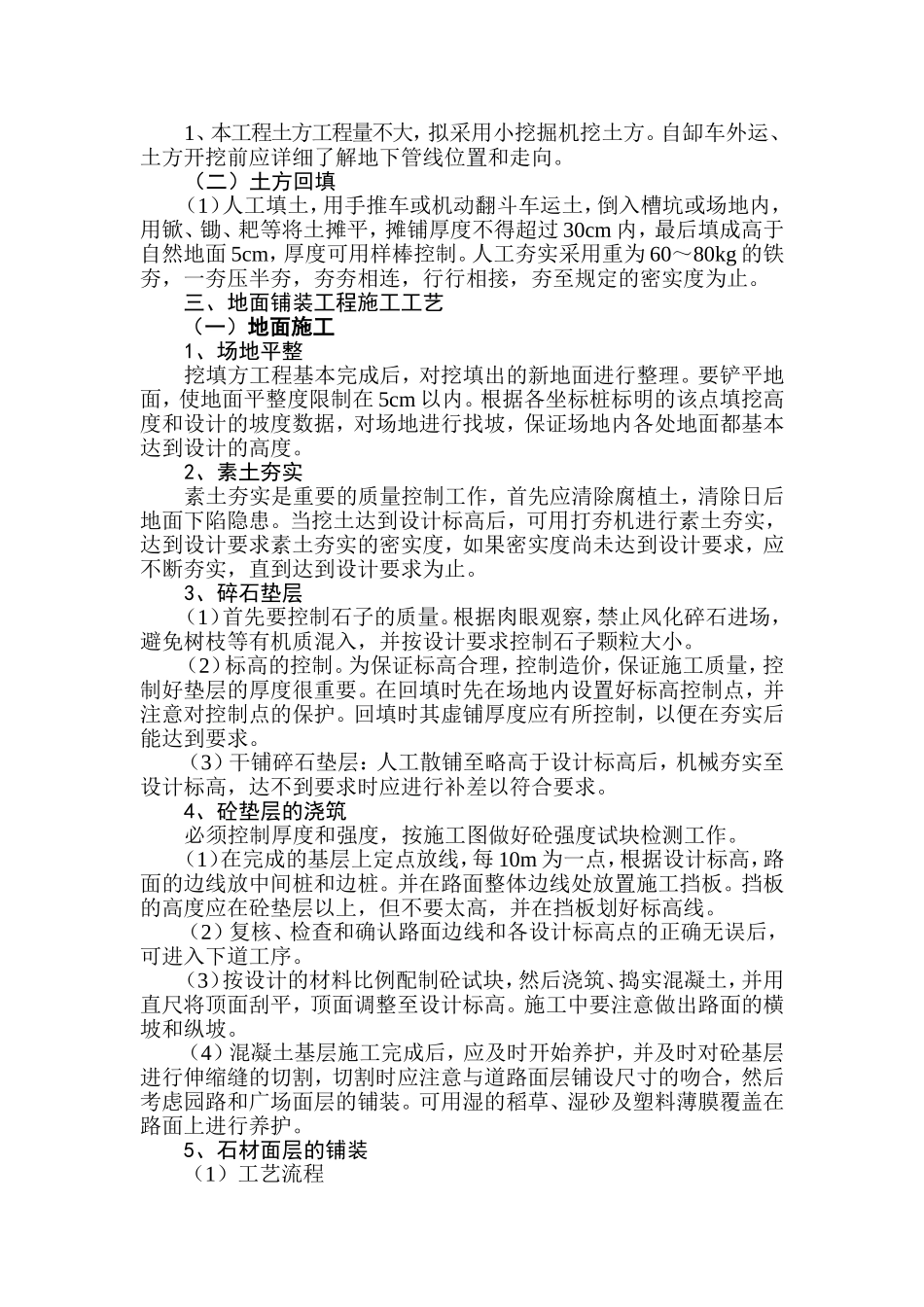

二、土方施工(一)土方开挖1、本工程土方工程量不大,拟采用小挖掘机挖土方
自缷车外运、
