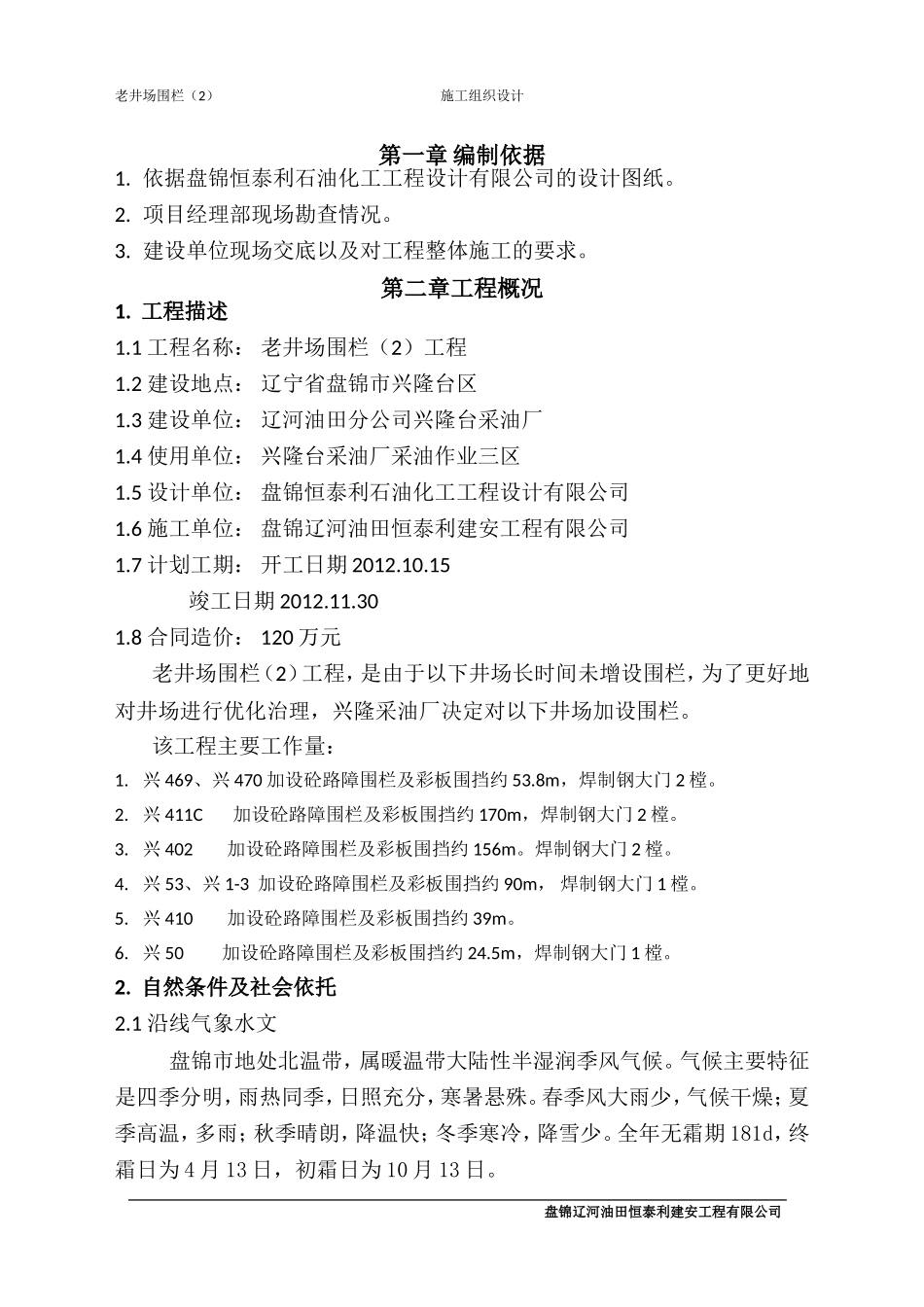

老井场围栏(2)施工组织设计编制:审核:审批:盘锦辽河油田恒泰利建安工程有限公司盘锦辽河油田恒泰利建安工程有限公司老井场围栏(2)施工组织设计第一章编制依据1.依据盘锦恒泰利石油化工工程设计有限公司的设计图纸。2.项目经理部现场勘查情况。3.建设单位现场交底以及对工程整体施工的要求。第二章工程概况1.工程描述1.1工程名称:老井场围栏(2)工程1.2建设地点:辽宁省盘锦市兴隆台区1.3建设单位:辽河油田分公司兴隆台采油厂1.4使用单位:兴隆台采油厂采油作业三区1.5设计单位:盘锦恒泰利石油化工工程设计有限公司1.6施工单位:盘锦辽河油田恒泰利建安工程有限公司1.7计划工期:开工日期2012.10.15竣工日期2012.11.301.8合同造价:120万元老井场围栏(2)工程,是由于以下井场长时间未增设围栏,为了更好地对井场进行优化治理,兴隆采油厂决定对以下井场加设围栏。该工程主要工作量:1.兴469、兴470加设砼路障围栏及彩板围挡约53.8m,焊制钢大门2樘。2.兴411C加设砼路障围栏及彩板围挡约170m,焊制钢大门2樘。3.兴402加设砼路障围栏及彩板围挡约156m。焊制钢大门2樘。4.兴53、兴1-3加设砼路障围栏及彩板围挡约90m,焊制钢大门1樘。5.兴410加设砼路障围栏及彩板围挡约39m。6.兴50加设砼路障围栏及彩板围挡约24.5m,焊制钢大门1樘。2.自然条件及社会依托2.1沿线气象水文盘锦市地处北温带,属暖温带大陆性半湿润季风气候。气候主要特征是四季分明,雨热同季,日照充分,寒暑悬殊。春季风大雨少,气候干燥;夏季高温,多雨;秋季晴朗,降温快;冬季寒冷,降雪少。全年无霜期181d,终霜日为4月13日,初霜日为10月13日。盘锦辽河油田恒泰利建安工程有限公司老井场围栏(2)施工组织设计盘锦地区年平均气温在8.4℃,一年中,7月份气温最高,月平均气温为24.3℃,1月份气温最低,月平均气温为-10.2℃,年温差为34.5℃。全年平均温变率为0.6%。历史最高日气温为35.2℃(1967年8月8日),最低日气温-29.3℃(1964年2月3日)。盘锦地区年平均地面温度为10.4℃,最高值出现在7月,为27.9℃,最低值在1月份,为-10.2℃,年温差为38.1℃。有记载的最高地面温度为67.4℃(1963年8月14日),最低温度为-35.9℃(1985年1月28日)。在3.5m深度以内,地温垂直分布随季节变化而变化。冬季地温随深度加深有明显增高,夏季地温随深度加深而降低。土壤一般在11月上旬开始结冻,下旬封冻。最大冻土深度117cm,出现在1977年3月9日。解冻日期在3月中旬,4月中旬化通。盘锦地区降雪量很少。年降雪日数平均为10d,最多为15d,最少为5d。一般从11月4日左右开始见雪,最早的出现在10月3日,最晚在11月14日左右。终雪一般在4月5日,结束最早在2月25日,最晚的4月23日,初终间日数为153d,最长达187天,最短为107d。最大降雪深度为20cm(1964年12月1日)。盘锦境内气压的年变化是单峰型,11月最高,为1016.0百帕;7月最低,为1003.0百帕。由于气压随季节变化,春秋冷暖气团交替时,高低压活动频繁,从而影响风速的年季变化。年平均风速为4.3m/s,年最大5.8m/s。8月风速最小,为3.3m/s。瞬时最大风速达25.7m/s。一年中,3~5月和6~8月多南、西南风,9~10月、12~2月多北、西(东)北风。全年主导风向为西南,春夏秋多西南风,冬季主导风向西(东)北,春夏多南风,秋冬多北风。2.2沿线交通条件及社会依托情况本工程所属地区经济较发达,公路畅通,交通便利,社会依托较好。3施工特点3.1虽然交通发达,但多是与公路相邻,车流量大,施工风险增大。3.2井场内道路状况一般,施工时需要重型车辆拉运砼路障,部分路段不能满足需要,必要时须铺垫道路压实,以保证工程顺利完工。盘锦辽河油田恒泰利建安工程有限公司老井场围栏(2)施工组织设计第三章施工部署1施工总体规划1.1指导思想和管理目标针对本段的施工环境和地理位置,参照我公司以往管道施工经验,组建项目部和施工队伍。在施工管理上,坚持“质量第一、信誉第一”的管理思想,严格管理,确保工程质量优良,同时有效控制工期,合理地控制成本,坚持文明施工并提供一流的服务,达到“工程质量优良,企业信誉第一,管理水平一流”的管理目标。1.2施工组织施工队伍选...
