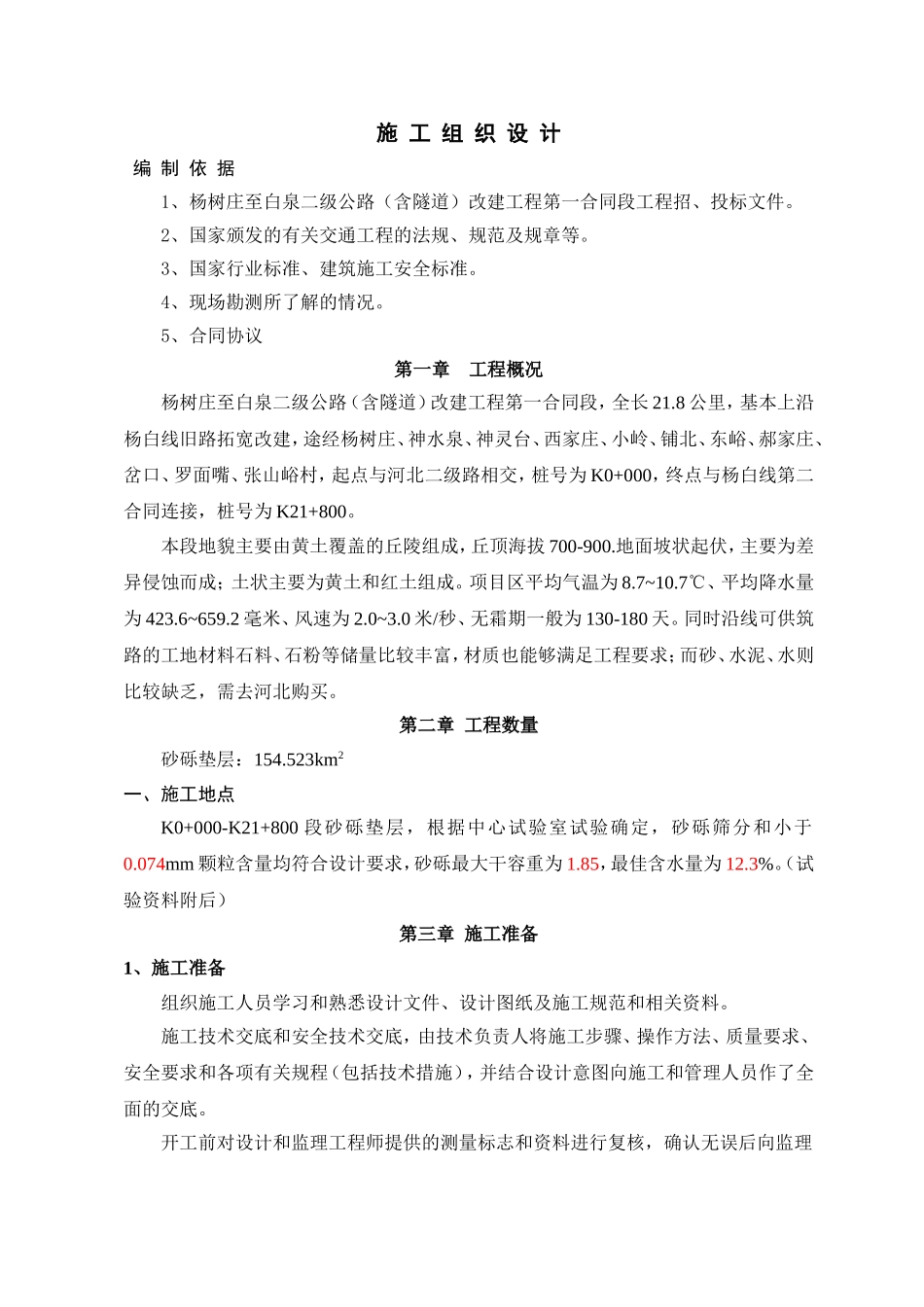

施工组织设计编制依据1、杨树庄至白泉二级公路(含隧道)改建工程第一合同段工程招、投标文件
2、国家颁发的有关交通工程的法规、规范及规章等
3、国家行业标准、建筑施工安全标准
4、现场勘测所了解的情况
5、合同协议第一章工程概况杨树庄至白泉二级公路(含隧道)改建工程第一合同段,全长21
8公里,基本上沿杨白线旧路拓宽改建,途经杨树庄、神水泉、神灵台、西家庄、小岭、铺北、东峪、郝家庄、岔口、罗面嘴、张山峪村,起点与河北二级路相交,桩号为K0+000,终点与杨白线第二合同连接,桩号为K21+800
本段地貌主要由黄土覆盖的丘陵组成,丘顶海拔700-900
地面坡状起伏,主要为差异侵蚀而成;土状主要为黄土和红土组成
项目区平均气温为8
7℃、平均降水量为423
2毫米、风速为2
0米/秒、无霜期一般为130-180天
同时沿线可供筑路的工地材料石料、石粉等储量比较丰富,材质也能够满足工程要求;而砂、水泥、水则比较缺乏,需去河北购买
第二章工程数量砂砾垫层:154
523km2一、施工地点K0+000-K21+800段砂砾垫层,根据中心试验室试验确定,砂砾筛分和小于0
074mm颗粒含量均符合设计要求,砂砾最大干容重为1
85,最佳含水量为12
(试验资料附后)第三章施工准备1、施工准备组织施工人员学习和熟悉设计文件、设计图纸及施工规范和相关资料
施工技术交底和安全技术交底,由技术负责人将施工步骤、操作方法、质量要求、安全要求和各项有关规程(包括技术措施),并结合设计意图向施工和管理人员作了全面的交底
开工前对设计和监理工程师提供的测量标志和资料进行复核,确认无误后向监理工程师提出自己的结果,经同意后,进行施工前的测量放样工作,按《技术规范》要求,随时向监理工程师提出有关资料及执行其有关指令

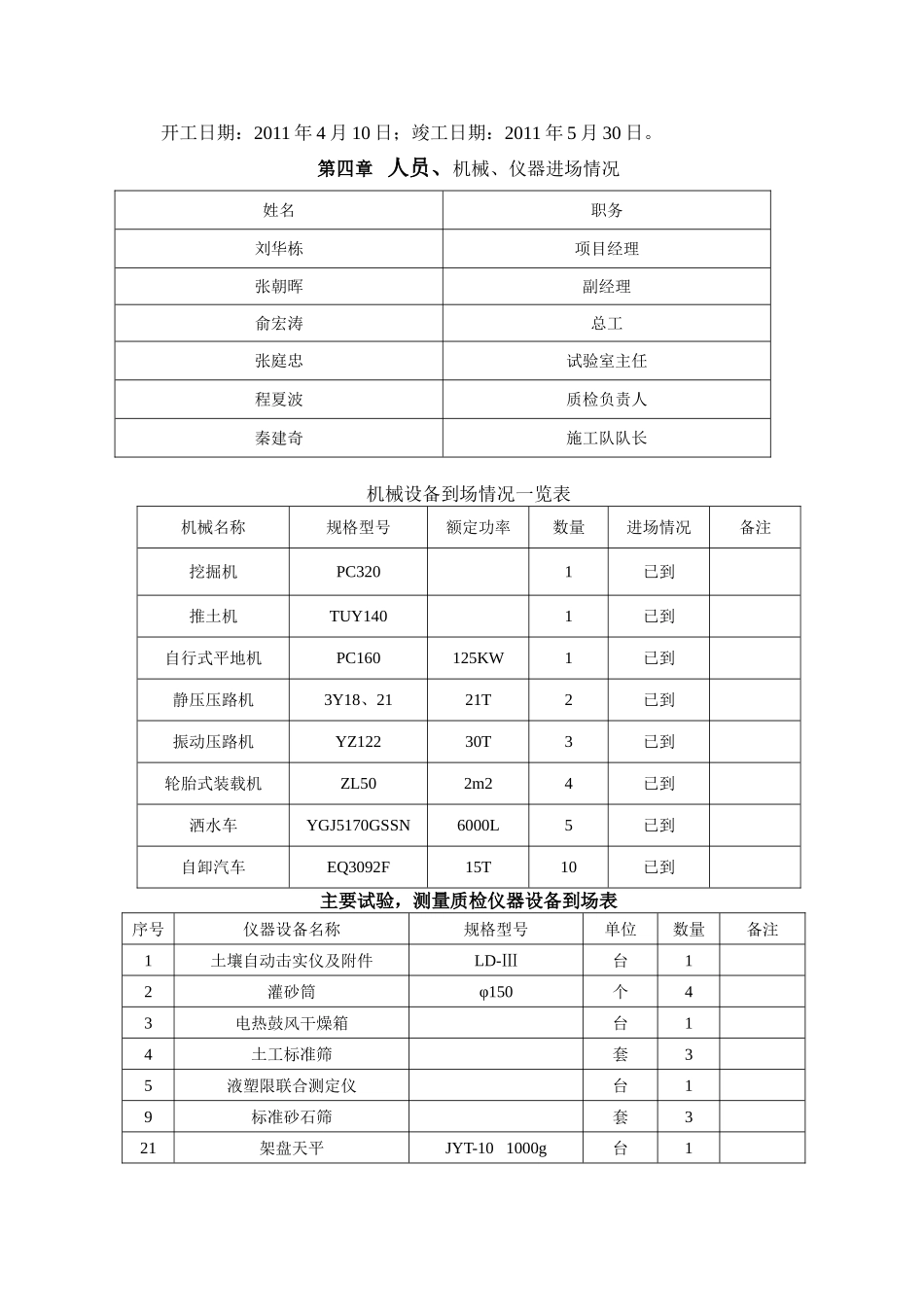

由于本工程施工区域大,为了高精度的完成本工程,必须在施工
