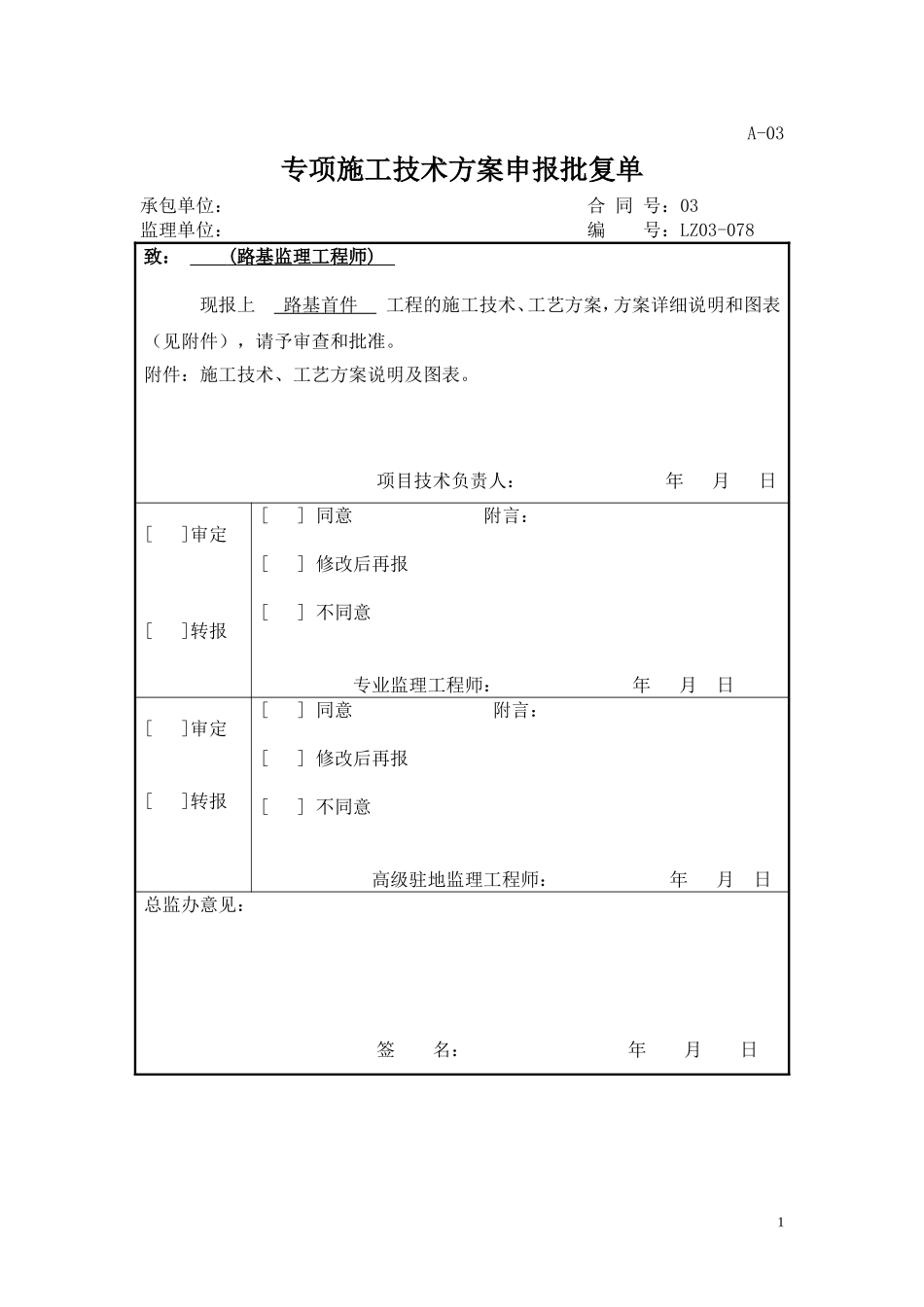

A-03专项施工技术方案申报批复单承包单位:合同号:03监理单位:编号:LZ03-078致:(路基监理工程师)现报上路基首件工程的施工技术、工艺方案,方案详细说明和图表(见附件),请予审查和批准

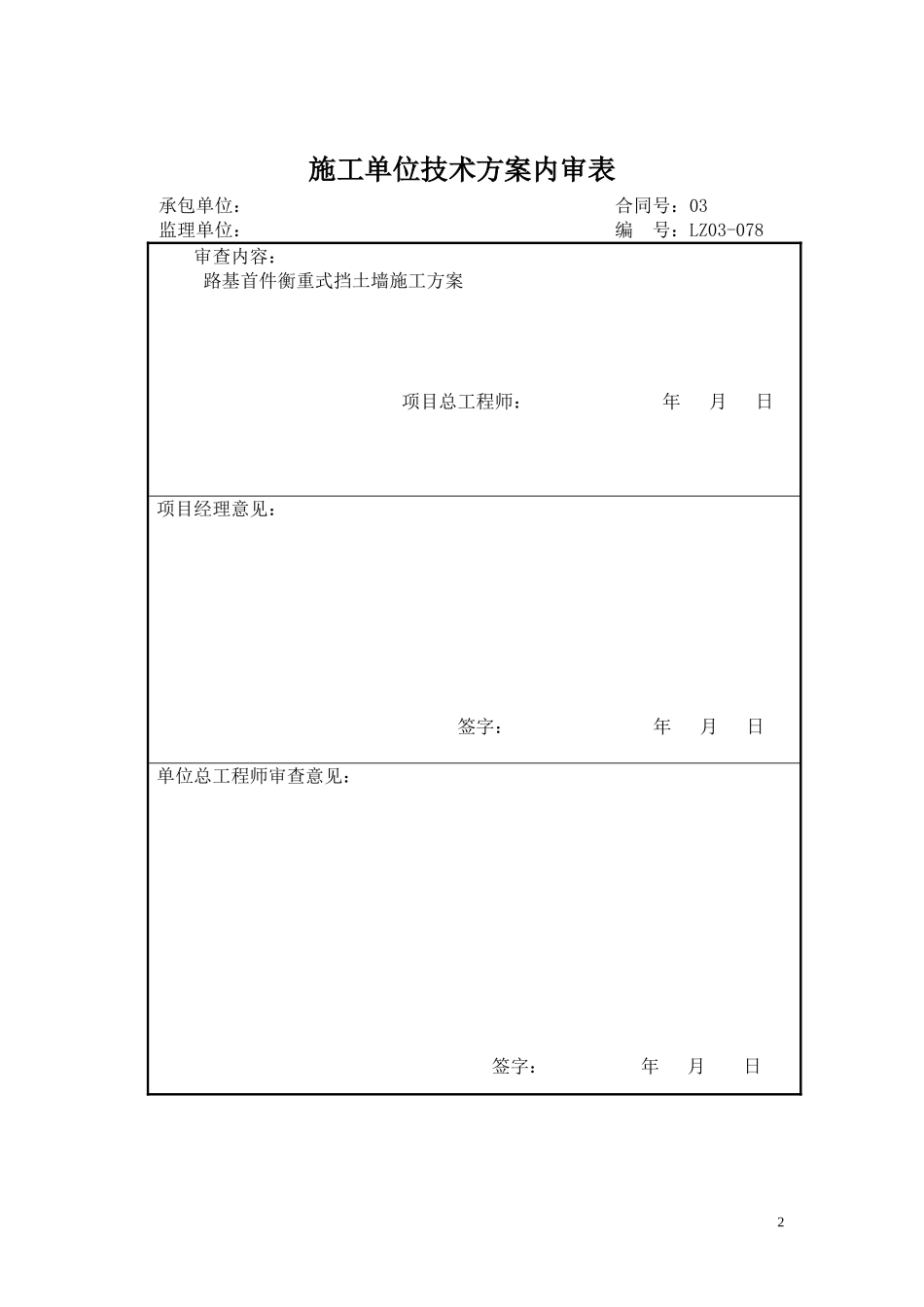

附件:施工技术、工艺方案说明及图表
项目技术负责人:年月日[]审定[]转报[]同意附言:[]修改后再报[]不同意专业监理工程师:年月日[]审定[]转报[]同意附言:[]修改后再报[]不同意高级驻地监理工程师:年月日总监办意见:签名:年月日1施工单位技术方案内审表承包单位:合同号:03监理单位:编号:LZ03-078审查内容:路基首件衡重式挡土墙施工方案项目总工程师:年月日项目经理意见:签字:年月日单位总工程师审查意见:签字:年月日2衡重式挡土墙施工方案一、工程概况K110+985~K111+030路基衡重式挡土墙,衡重式挡土墙墙高:3~4m,采用M7
5砂浆砌片石
主要工程量为:墙身、基础:M7
5砌砂浆片石225
00m3人工挖基土方:179
8m3人工挖基石方:32
0m³本项目所在地区境内属于北亚热带季风气候,具有雨热同季的特点,气候温和,雨量充沛
多年降水量1429
7mm,最高1700mm,最小1245
1mm,年蒸发量931
5~1073mm,历年平均蒸发量950
年平均气温15
无霜期279天,年平均日照1253小时
年降水量1260mm,是全省少雨和暴雨中心地区之一
灾害天气由春旱、洪涝、冰雹等,主要的是干旱
二、施工安排(一)工期:工期为30天开工时间是二○一一年八月二十日,完工时间是二○一一年十月二十日
(二)施工人员、机械及仪器安排(1)主要施工人员配置施工现场负责人试验负责人现场质检负责人测量负责人安全员(2)主要施工机械配置表机械设备型号单位数量履带式挖掘机斗山220台1JZC搅拌机JZ350台1自卸汽车15T辆33农用三轮车时风辆2发电机1
