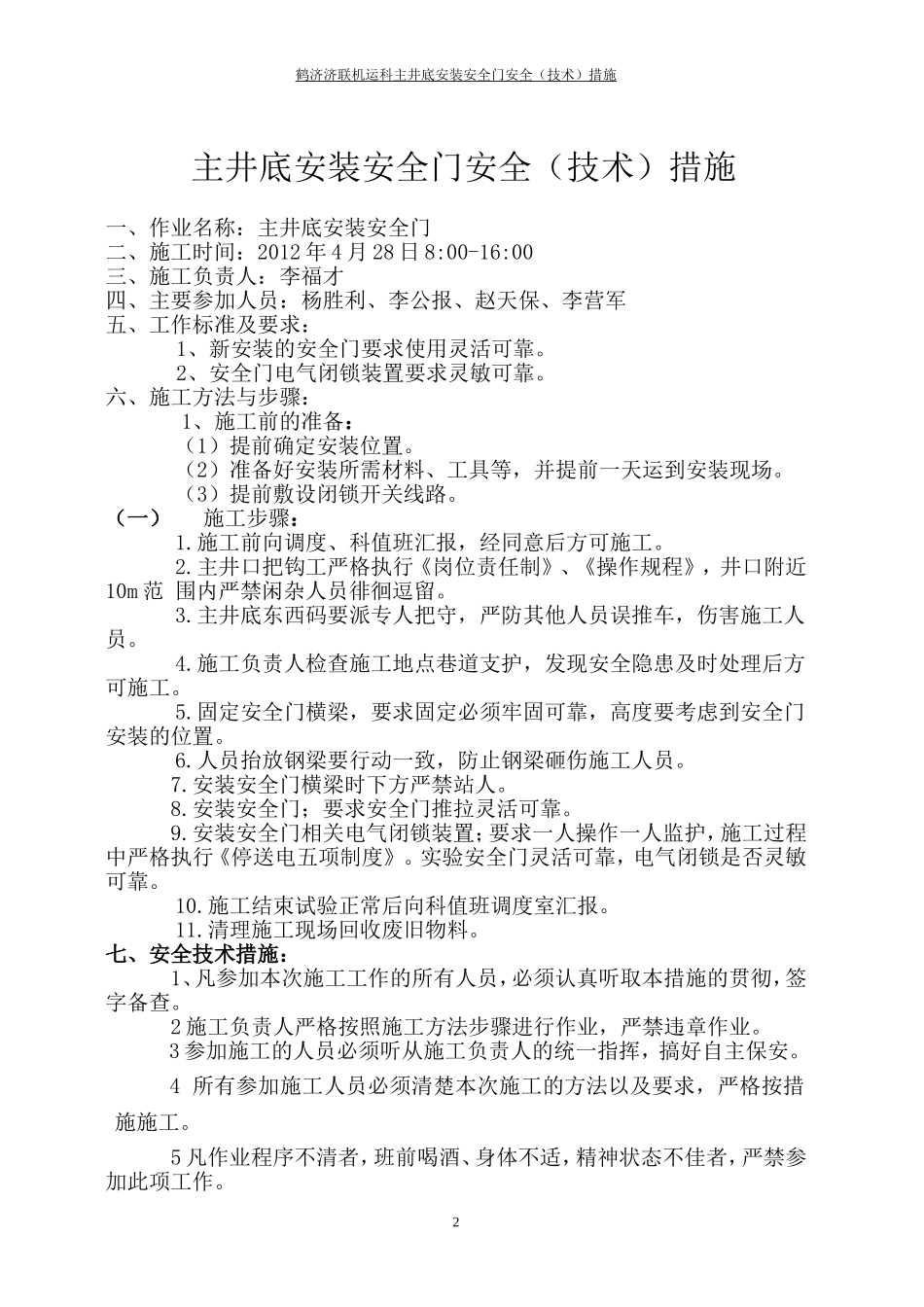

鹤济济联机运科主井底安装安全门安全(技术)措施鹤济济联机运科主井底安装安全门安全(技术)措施编制人:编制单位:机运科编制时间:2012年4月27日鹤济济联机运科主井底安装安全门安全(技术)措施主井底安装安全门安全(技术)措施一、作业名称:主井底安装安全门二、施工时间:2012年4月28日8:00-16:00三、施工负责人:李福才四、主要参加人员:杨胜利、李公报、赵天保、李营军五、工作标准及要求:1、新安装的安全门要求使用灵活可靠
2、安全门电气闭锁装置要求灵敏可靠
六、施工方法与步骤:1、施工前的准备:(1)提前确定安装位置
(2)准备好安装所需材料、工具等,并提前一天运到安装现场
(3)提前敷设闭锁开关线路
(一)施工步骤:1
施工前向调度、科值班汇报,经同意后方可施工
主井口把钩工严格执行《岗位责任制》、《操作规程》,井口附近10m范围内严禁闲杂人员徘徊逗留
主井底东西码要派专人把守,严防其他人员误推车,伤害施工人员
施工负责人检查施工地点巷道支护,发现安全隐患及时处理后方可施工
固定安全门横梁,要求固定必须牢固可靠,高度要考虑到安全门安装的位置
人员抬放钢梁要行动一致,防止钢梁砸伤施工人员
安装安全门横梁时下方严禁站人
安装安全门;要求安全门推拉灵活可靠
安装安全门相关电气闭锁装置;要求一人操作一人监护,施工过程中严格执行《停送电五项制度》
实验安全门灵活可靠,电气闭锁是否灵敏可靠
施工结束试验正常后向科值班调度室汇报
清理施工现场回收废旧物料
七、安全技术措施:1、凡参加本次施工工作的所有人员,必须认真听取本措施的贯彻,签字备查
2施工负责人严格按照施工方法步骤进行作业,严禁违章作业
3参加施工的人员必须听从施工负责人的统一指挥,搞好自主保安
4所有参加施工人员必须清楚本次施工的方法以及要求,严格按措施施工
5凡作业程序不
