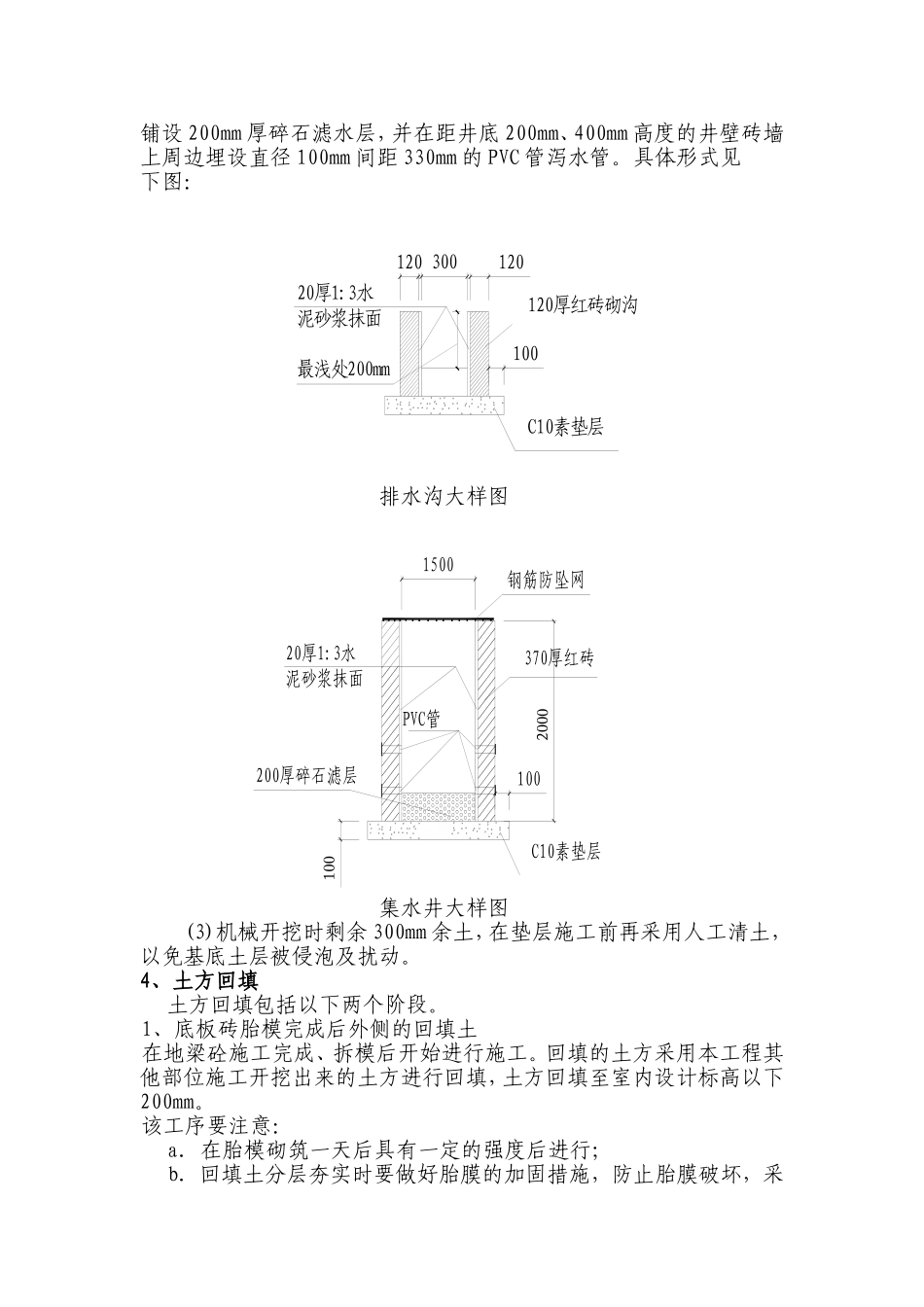

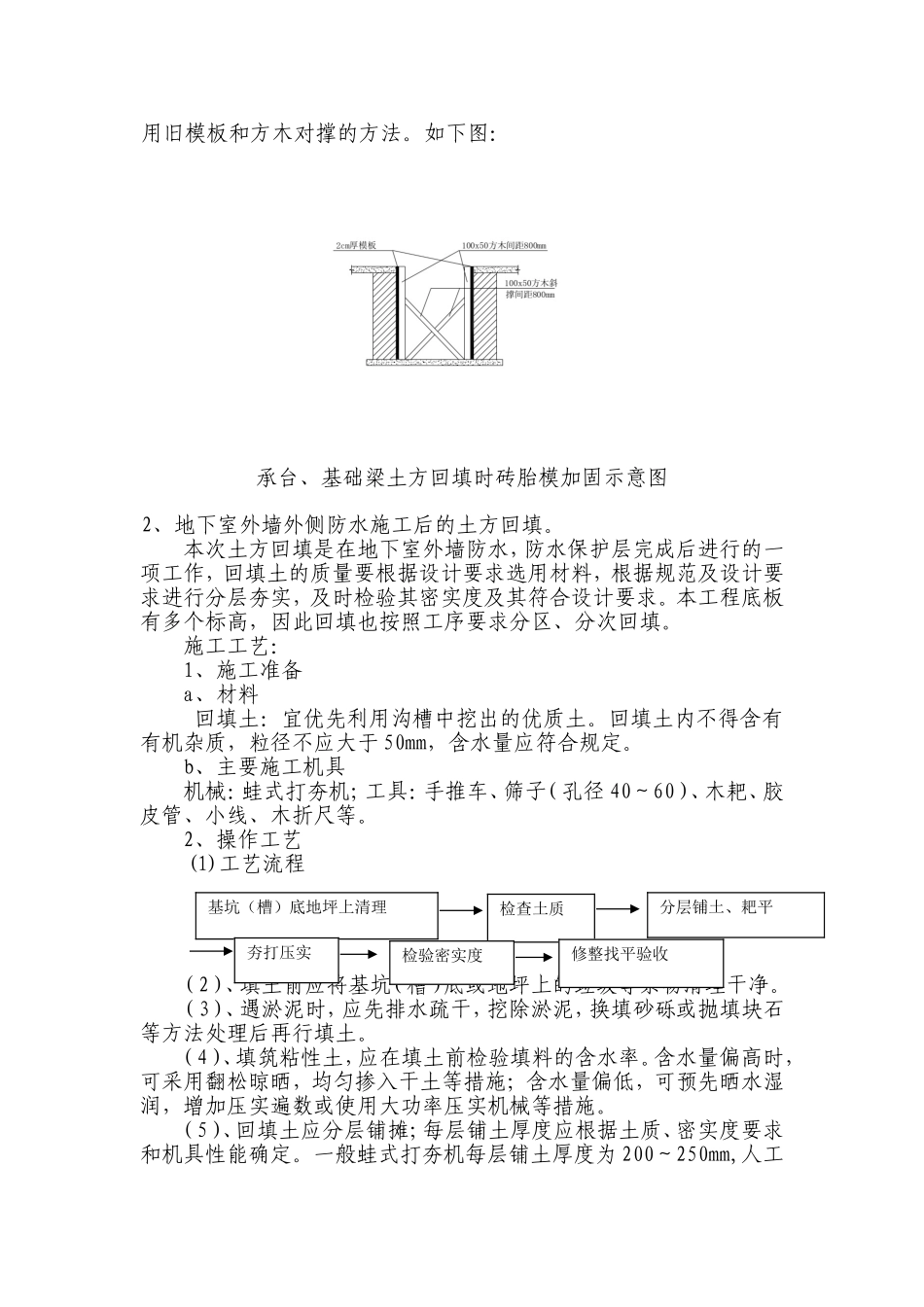

人工挖孔桩(E轴~T轴)地梁、承台、砖胎模施工方案金海花园B地块基础设计为独立承台基础
其中K轴到T轴桩体采用人工挖孔灌注桩,此部分承台底部最深处为11
3米,地梁规格为600mmX1000mm,E轴到K轴底板厚度为500mm,K轴到T轴底板厚度为400mm,底板垫层为100mm厚素砼
现根据甲方对施工进度及节约成本的要求,对E轴到T轴人工挖孔灌注桩部分的地梁、承台、砖胎模施工采取以下方法:1、施工总体安排E轴到T轴的施工,总体施工方向为由E轴到T轴,土方运送坡道预留在前期市政公司土方运送路线上,便于充分利用前期施工设施(洗车台、砼硬化路面等),降低施工成本,减少不必要的浪费
2、地梁、承台开挖前的井点降水根据本工程的基础设计情况及现场的场地实际情况,考虑到甲方要求的施工进度,现由E轴到T轴的基础施工采用轻型井点降水,以保证在地梁及承台施工中场地保持干燥,不影响施工进度,井点降水由金众基础分公司进行施工,在施工过程中注意以下方面:1)井点间距布置适中,深度达到要求,总体保证场地中间水位低于承台底部,以便于地梁、承台处的土方开挖
2)因核心筒体部位承台较深,降水较困难,故核心筒体部位要适当增加井点,保证达到降水目的
3)专人负责场地降水,保证降水不间断进行,发现问题及时排除
4)井点降水施工中,保证对周边建筑物及设施无不良影响产生
3、地梁、承台土方开挖地梁、承台土方开挖由我方组织人员放线,土方由市政公司开挖
根据本工程的基础设计情况及现场的场地实际情况,且施工期正逢深圳的雨季,土方开挖施工安排如下:1)本工程承台、地梁设计的底面标高相对较低,土方开挖拟采用机械和人工相结合的方法进行施工
2)采用二台反铲挖土机(配备足够的运土车),对地梁及承台开挖,当挖至素砼垫层底面标高以上300mm,剩余余土采用人工清土至设计标高
3)开挖范围为:基坑底部为设计中承台的外边线往外1000m
