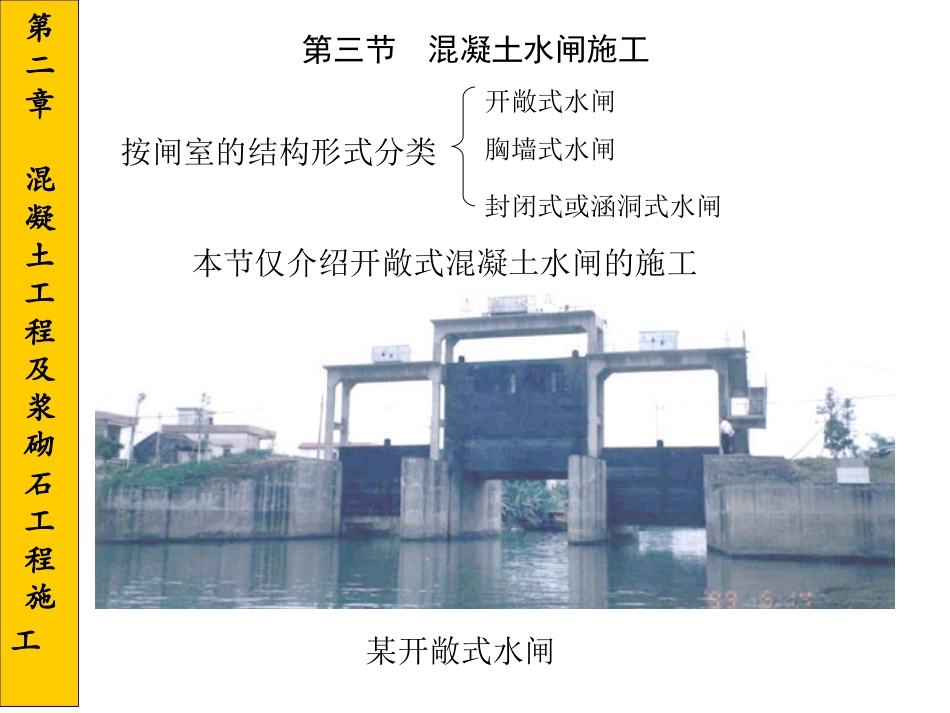

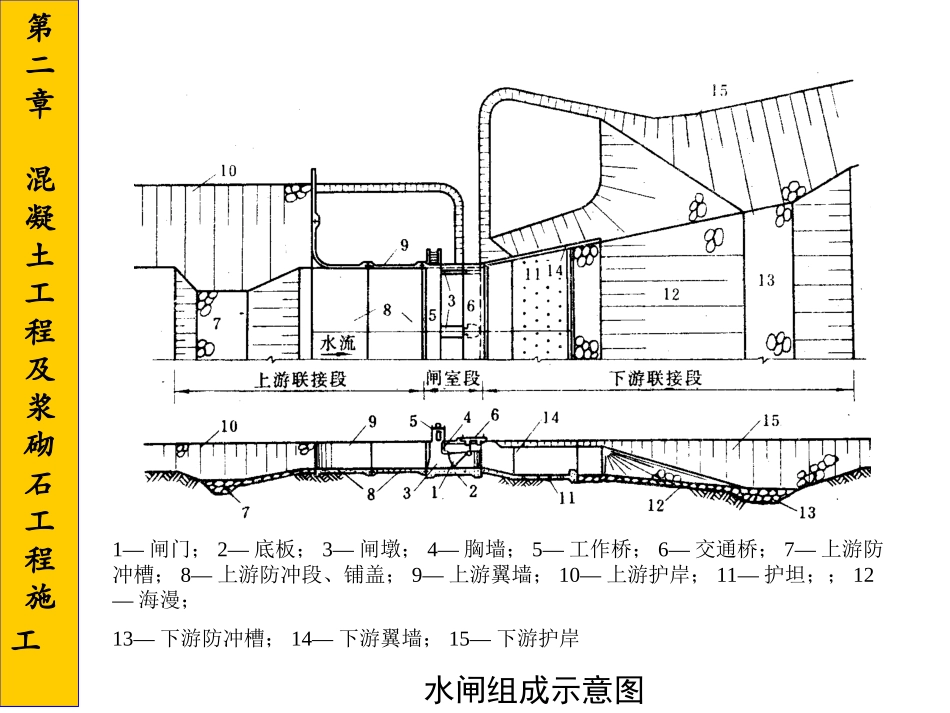

第三节混凝土水闸施工第二章混凝土工程及浆砌石工程施工某开敞式水闸按闸室的结构形式分类开敞式水闸胸墙式水闸封闭式或涵洞式水闸本节仅介绍开敞式混凝土水闸的施工第二章混凝土工程及浆砌石工程施工1—闸门;2—底板;3—闸墩;4—胸墙;5—工作桥;6—交通桥;7—上游防冲槽;8—上游防冲段、铺盖;9—上游翼墙;10—上游护岸;11—护坦;;12—海漫;13—下游防冲槽;14—下游翼墙;15—下游护岸水闸组成示意图第二章混凝土工程及浆砌石工程施工一、施工特点•场地开阔便于布置;•地基处理复杂,施工排水困难•河床流量大,导流工作量大和浇筑仓面较小,容易产生施工干扰第二章混凝土工程及浆砌石工程施工二、水闸施工的施工程序水闸施工的施工环节较多,但各道施工环节并非依次进行而是按流水作业方式进行施工

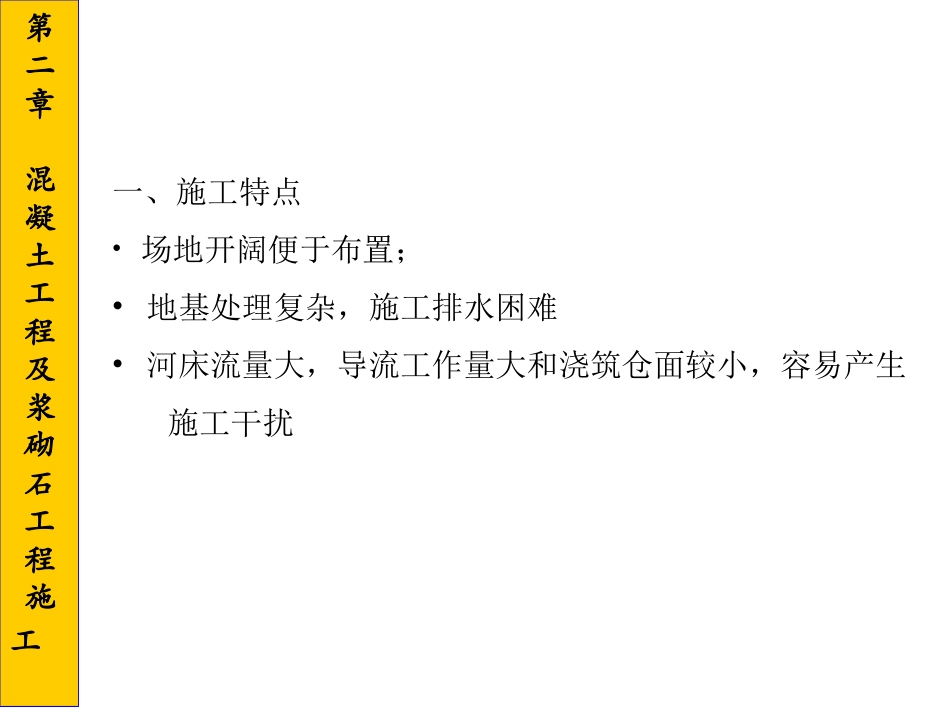

其程序大致如下:1)导流工程施工2)基坑开挖与降水排水3)基础处理与防渗设施施工4)混凝土工程(闸室与上下游连接段)施工5)砌石工程6)回填土工程7)闸门与启闭机的安装8)围堰或坝埂的拆除其中混凝土工程是水闸施工中的主要环节
第二章混凝土工程及浆砌石工程施工三、闸基开挖与处理1、软基开挖注意事项•排除基坑内积水:采用人工降低地下水位法管井法轻型井点法•稳定基坑边坡:采用滤水拦砂法苇捆叠砌柴枕等•防止地面雨水流入基坑:在基坑外缘开挖截水沟,将水引至附近河道•预留保护层:基坑开挖后,如不能及时进行底板混凝土浇筑或海漫等砌石工程,均应在挖至接近设计高程面时预留
•基础面保护层人工开挖:为了避免对地基土的扰动,基坑底部50cm厚的保护层必须人工开挖
第二章混凝土工程及浆砌石工程施工1)为保证土基承载能力和湿度要求,通常应进行地基基础面处理:•砂砾地基基础面:在地面平整后,将土基面层洒水浸湿15cm以上,再浇筑一层10~20cm厚的贫混凝土垫层•软粘土地基基础面:先铺一层10~20cm厚的碎石垫层,上铺一层5
