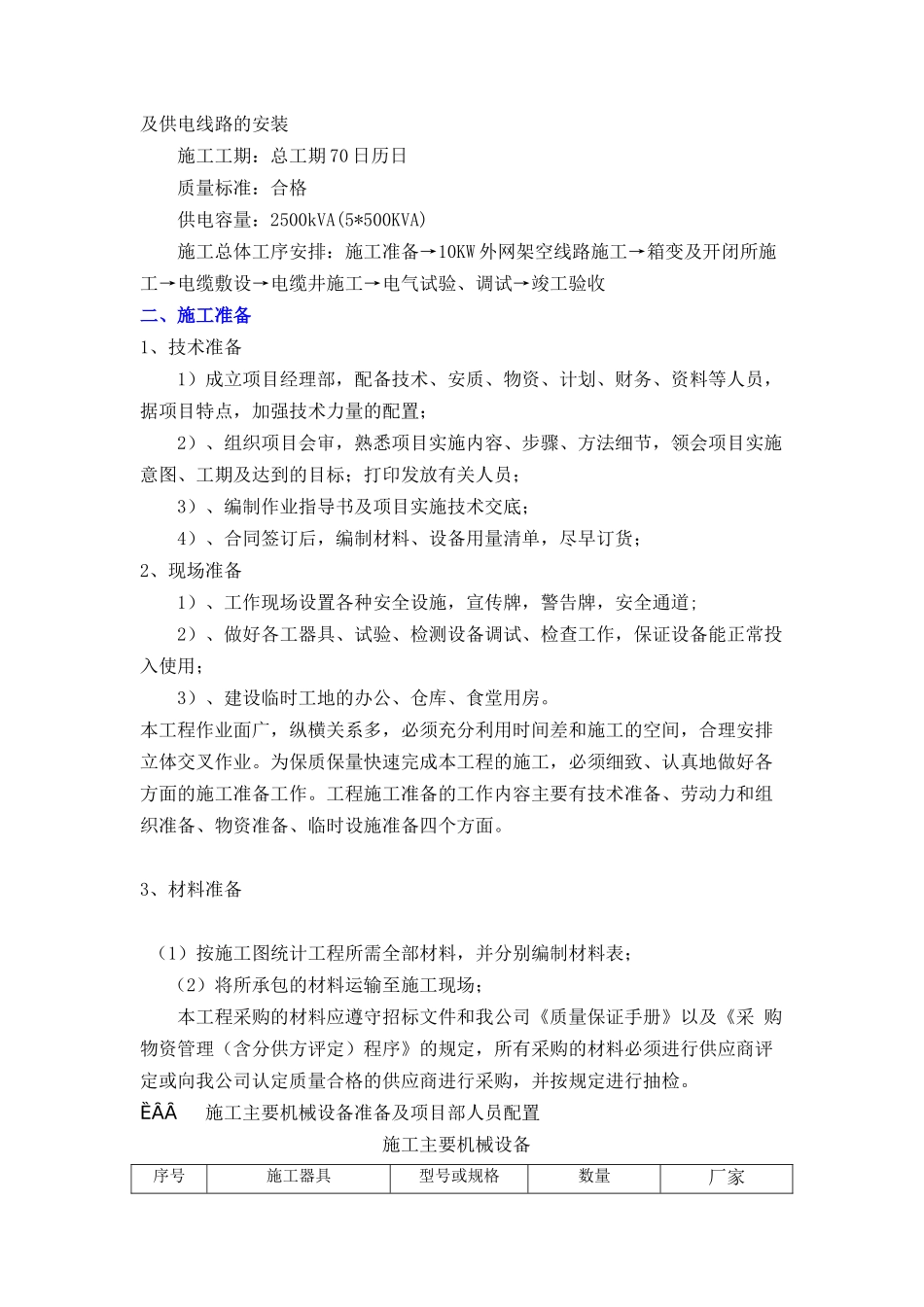

阜康市第四中学(晋阜双语中学)建设项目10kV配电工程施工组织设计编制人:审核人:批准人:阜康市阜源通电力工程有限公司一、工程概况工程名称:阜康市第四中学(晋阜双语中学)建设项目10kV配电工程建设地点:阜康市晋阜中学院内建设规模:10kV高压柜组、3台500kVA箱变、一台2*500kVA组合式箱变及供电线路的安装施工工期:总工期70日历日质量标准:合格供电容量:2500kVA(5*500KVA)施工总体工序安排:施工准备→10KW外网架空线路施工→箱变及开闭所施工→电缆敷设→电缆井施工→电气试验、调试→竣工验收二、施工准备1、技术准备1)成立项目经理部,配备技术、安质、物资、计划、财务、资料等人员,据项目特点,加强技术力量的配置;2)、组织项目会审,熟悉项目实施内容、步骤、方法细节,领会项目实施意图、工期及达到的目标;打印发放有关人员;3)、编制作业指导书及项目实施技术交底;4)、合同签订后,编制材料、设备用量清单,尽早订货;2、现场准备1)、工作现场设置各种安全设施,宣传牌,警告牌,安全通道;2)、做好各工器具、试验、检测设备调试、检查工作,保证设备能正常投入使用;3)、建设临时工地的办公、仓库、食堂用房。本工程作业面广,纵横关系多,必须充分利用时间差和施工的空间,合理安排立体交叉作业。为保质保量快速完成本工程的施工,必须细致、认真地做好各方面的施工准备工作。工程施工准备的工作内容主要有技术准备、劳动力和组织准备、物资准备、临时设施准备四个方面。3、材料准备(1)按施工图统计工程所需全部材料,并分别编制材料表;(2)将所承包的材料运输至施工现场;本工程采购的材料应遵守招标文件和我公司《质量保证手册》以及《采购物资管理(含分供方评定)程序》的规定,所有采购的材料必须进行供应商评定或向我公司认定质量合格的供应商进行采购,并按规定进行抽检。ȄȂȂ施工主要机械设备准备及项目部人员配置施工主要机械设备序号施工器具型号或规格数量厂家1手动葫芦3T、5T、20T各1台常德2吊机20吨1辆3工程车1辆4安起重车PY5150JWZ121辆长沙5机动绞磨机3台山东6断线钳2把7电焊机BX1-31514台上海8接地电阻摇表DER2571B1套上海9电动液压冲机1台10电动液压弯机1台11柴油发电机30KW1台12冲击钻M2946191台常州13电流互感器综合仪FA-1021台14液压弯排机1台上海15切割机J3G3-4001台上海16直流高压发生器ZGF-60/21台17接地电阻测试1ZC29B-仪2台18双臂电桥QJ441台19砂轮机SIS-2001台浙江20角向磨光机SIM-MH-100A1台广州21数字绝缘电阻表DMG2672B1台22电动油泵1台23电动兆欧表2500、5000各1台上海24电锤GBB2-26E1台25万用表FLUKE-15B1只26回路电阻测试仪DC-200A1台27谐振耐压机KDBX-3801/351台28继电保护综合测试仪1台29人力绞磨20T30T各5台30电缆滑车50套无锡31综合保护装置试验设备ONLLY-4630G1台32电缆放线架1架无锡项目部人员配置序号职位人数职责1项目经理1人本工程各项管理工作2项目班组负责人3人实施土建和架线敷设管理3技术负责人2人本工程技术方面的管理与统筹4综合办2人本工程施工调度、外联管理5质安办2人人员安全、现场秩序6物资供应办3人设备材料采购、保管、发放7工程项目办5人工程进度、现场施工管理5、其他准备1、进行进场三级安全教育,进行试验工种的工艺操作指导;办理有关方面的手续。2、从申或制订技术、质量、安全、消防、计划、财务、机具、材料、现场文明、政治思想、生活福利后勤服务等一系列的管理制度。三、主要施工工序和特殊工序的施工方法一)10KW外网架空线路施工1、材料要求:总则:所采用的器材、材料应符合同家现行技术标准的规定,并应有产品合格证。导线:导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现象。绝缘导线表而应平整,光滑、色泽均匀,绝缘层厚度应符合规定,绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。绝缘子:瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。弹簧销、垫的弹力适宜。高压绝缘子的交流耐压试验结果必须符合施工规范的规定。绑线:裸导线的绑线应选用与导线同金属...
