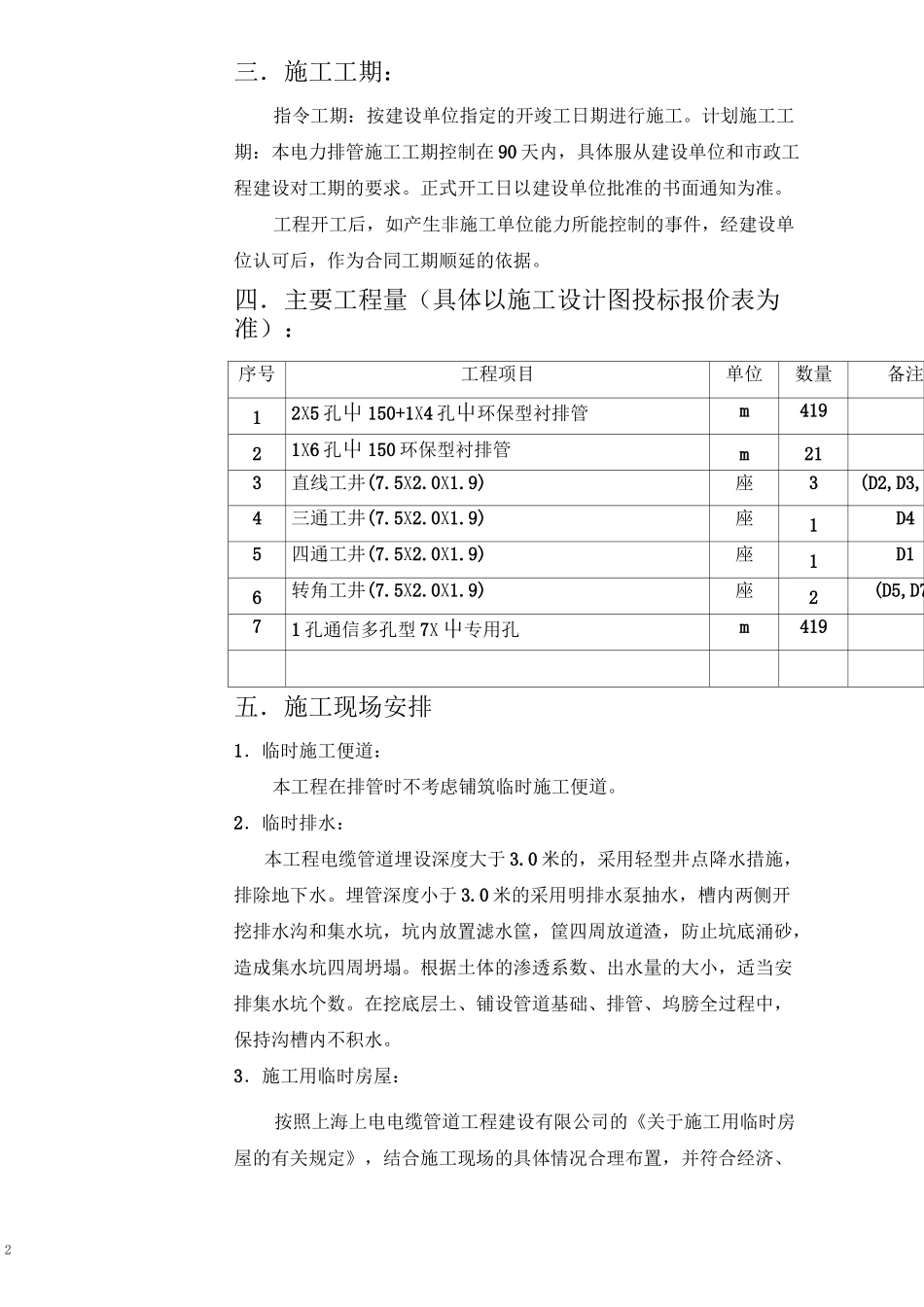

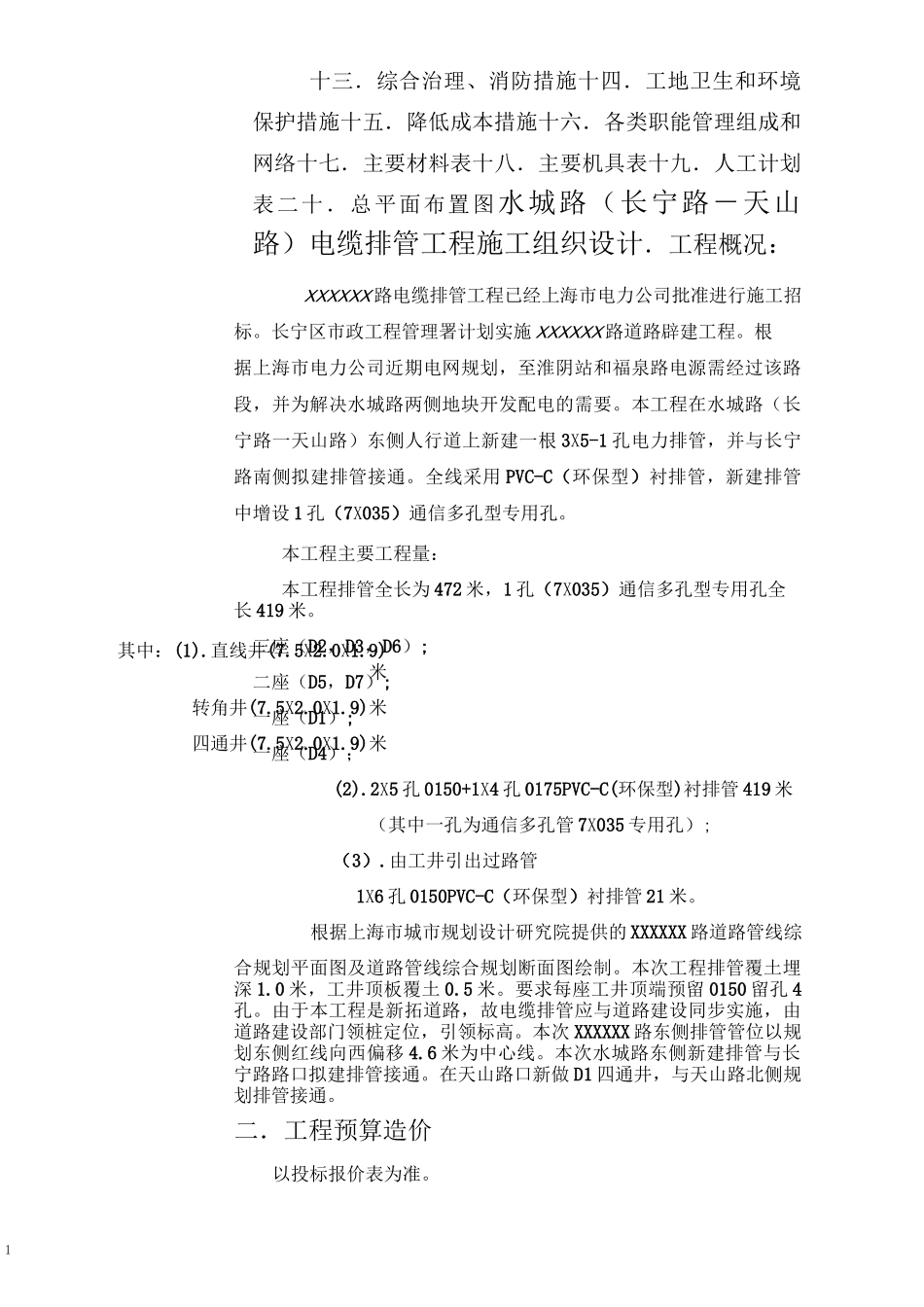

0XXXXXX路电缆排管工程工组织设计年月编制目录一.工程概况二.工程预算造价三.施工工期四.主要工程量五.施工现场安排六.施工方案和主要技术措施七.保证工程质量管理技术措施八.保护周围重要建筑物的技术措施九.施工总进度计划十.文明施工措施方案十一.安全生产管理措施十二.保护管线的安全措施1其中:(1).直线井(7.5X2.0X1.9)米转角井(7.5X2.0X1.9)米四通井(7.5X2.0X1.9)米十三.综合治理、消防措施十四.工地卫生和环境保护措施十五.降低成本措施十六.各类职能管理组成和网络十七.主要材料表十八.主要机具表十九.人工计划表二十.总平面布置图水城路(长宁路-天山路)电缆排管工程施工组织设计.工程概况:XXXXXX路电缆排管工程已经上海市电力公司批准进行施工招标。长宁区市政工程管理署计划实施XXXXXX路道路辟建工程。根据上海市电力公司近期电网规划,至淮阴站和福泉路电源需经过该路段,并为解决水城路两侧地块开发配电的需要。本工程在水城路(长宁路一天山路)东侧人行道上新建一根3X5-1孔电力排管,并与长宁路南侧拟建排管接通。全线采用PVC-C(环保型)衬排管,新建排管中增设1孔(7X035)通信多孔型专用孔。本工程主要工程量:本工程排管全长为472米,1孔(7X035)通信多孔型专用孔全长419米。三座(D2,D3,D6);二座(D5,D7);一座(D1);一座(D4);(2).2X5孔0150+1X4孔0175PVC-C(环保型)衬排管419米(其中一孔为通信多孔管7X035专用孔);(3).由工井引出过路管1X6孔0150PVC-C(环保型)衬排管21米。根据上海市城市规划设计研究院提供的XXXXXX路道路管线综合规划平面图及道路管线综合规划断面图绘制。本次工程排管覆土埋深1.0米,工井顶板覆土0.5米。要求每座工井顶端预留0150留孔4孔。由于本工程是新拓道路,故电缆排管应与道路建设同步实施,由道路建设部门领桩定位,引领标高。本次XXXXXX路东侧排管管位以规划东侧红线向西偏移4.6米为中心线。本次水城路东侧新建排管与长宁路路口拟建排管接通。在天山路口新做D1四通井,与天山路北侧规划排管接通。二.工程预算造价以投标报价表为准。2三.施工工期:指令工期:按建设单位指定的开竣工日期进行施工。计划施工工期:本电力排管施工工期控制在90天内,具体服从建设单位和市政工程建设对工期的要求。正式开工日以建设单位批准的书面通知为准。工程开工后,如产生非施工单位能力所能控制的事件,经建设单位认可后,作为合同工期顺延的依据。四.主要工程量(具体以施工设计图投标报价表为准):序号工程项目单位数量备注12X5孔屮150+1X4孔屮环保型衬排管m41921X6孔屮150环保型衬排管m213直线工井(7.5X2.0X1.9)座3(D2,D3,D6)4三通工井(7.5X2.0X1.9)座1D45四通工井(7.5X2.0X1.9)座1D16转角工井(7.5X2.0X1.9)座2(D5,D7)71孔通信多孔型7X屮专用孔m419五.施工现场安排1.临时施工便道:本工程在排管时不考虑铺筑临时施工便道。2.临时排水:本工程电缆管道埋设深度大于3.0米的,采用轻型井点降水措施,排除地下水。埋管深度小于3.0米的采用明排水泵抽水,槽内两侧开挖排水沟和集水坑,坑内放置滤水筐,筐四周放道渣,防止坑底涌砂,造成集水坑四周坍塌。根据土体的渗透系数、出水量的大小,适当安排集水坑个数。在挖底层土、铺设管道基础、排管、坞膀全过程中,保持沟槽内不积水。3.施工用临时房屋:按照上海上电电缆管道工程建设有限公司的《关于施工用临时房屋的有关规定》,结合施工现场的具体情况合理布置,并符合经济、3实用、安全、防火、用电的要求。施工用临时房屋在取得市政工程指挥部的同意下,搭设在水城路的人行道上。办公室:20四间电工间:20m2一间宿舍:20m?十间或100m?二间厨房:20m一间4.仓库:仓库与施工用临时房屋设在同一地点。5.接水:按临时设施的搭建位置,联系上水公司接水,自行安装水表接管到施工用临时房屋和料场。6.接电:按现场施工的需要及施工用临时房屋的搭建位置,联系供电部门接电,自行安装电表、分线路和分电箱。施工用电的线路敷设在水城路道路东侧的人行道上。六.施工方案和主要技术措施:1.主要施工顺序:电缆排管以“先工井、后排管”的施工顺序施工,...
