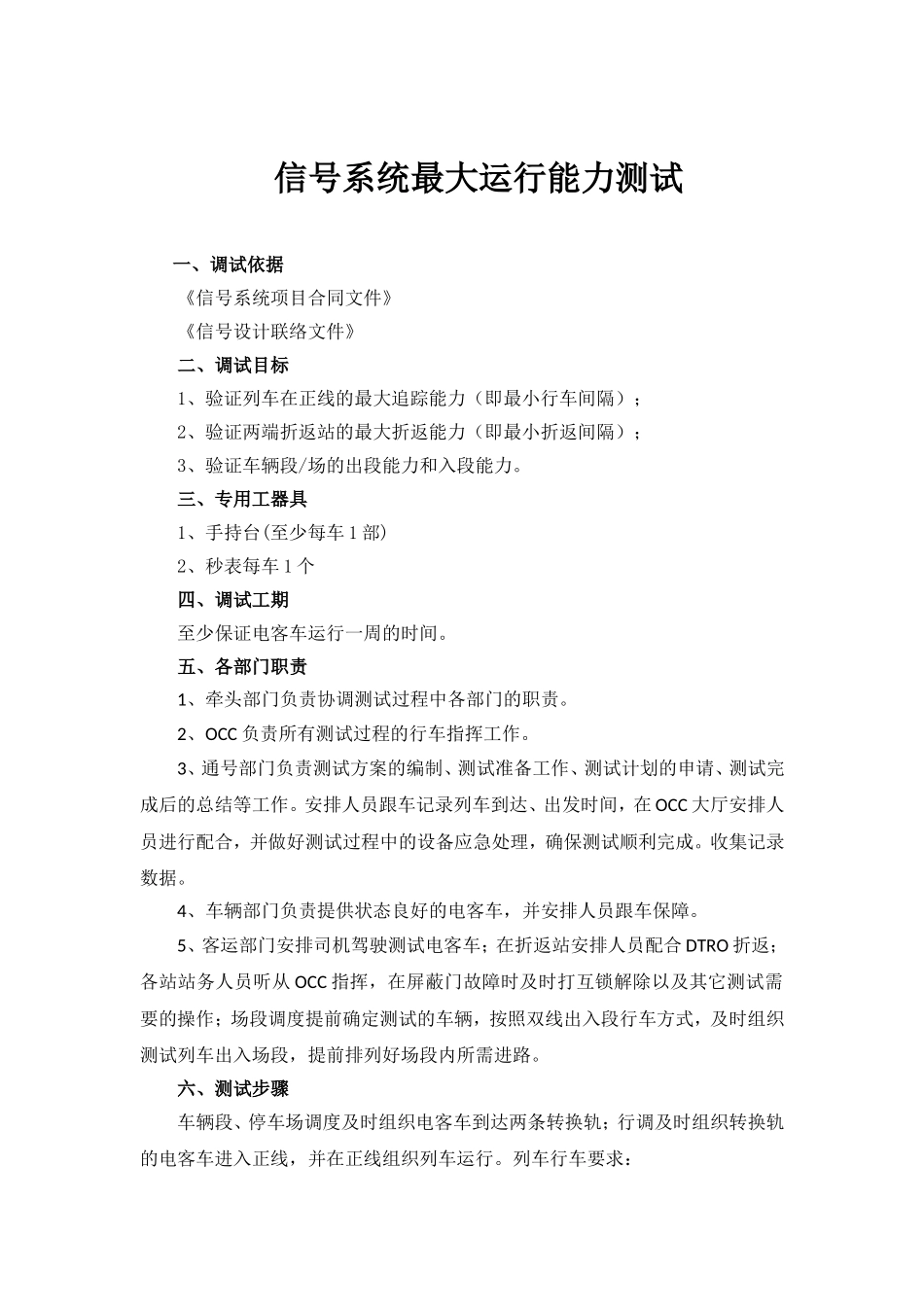

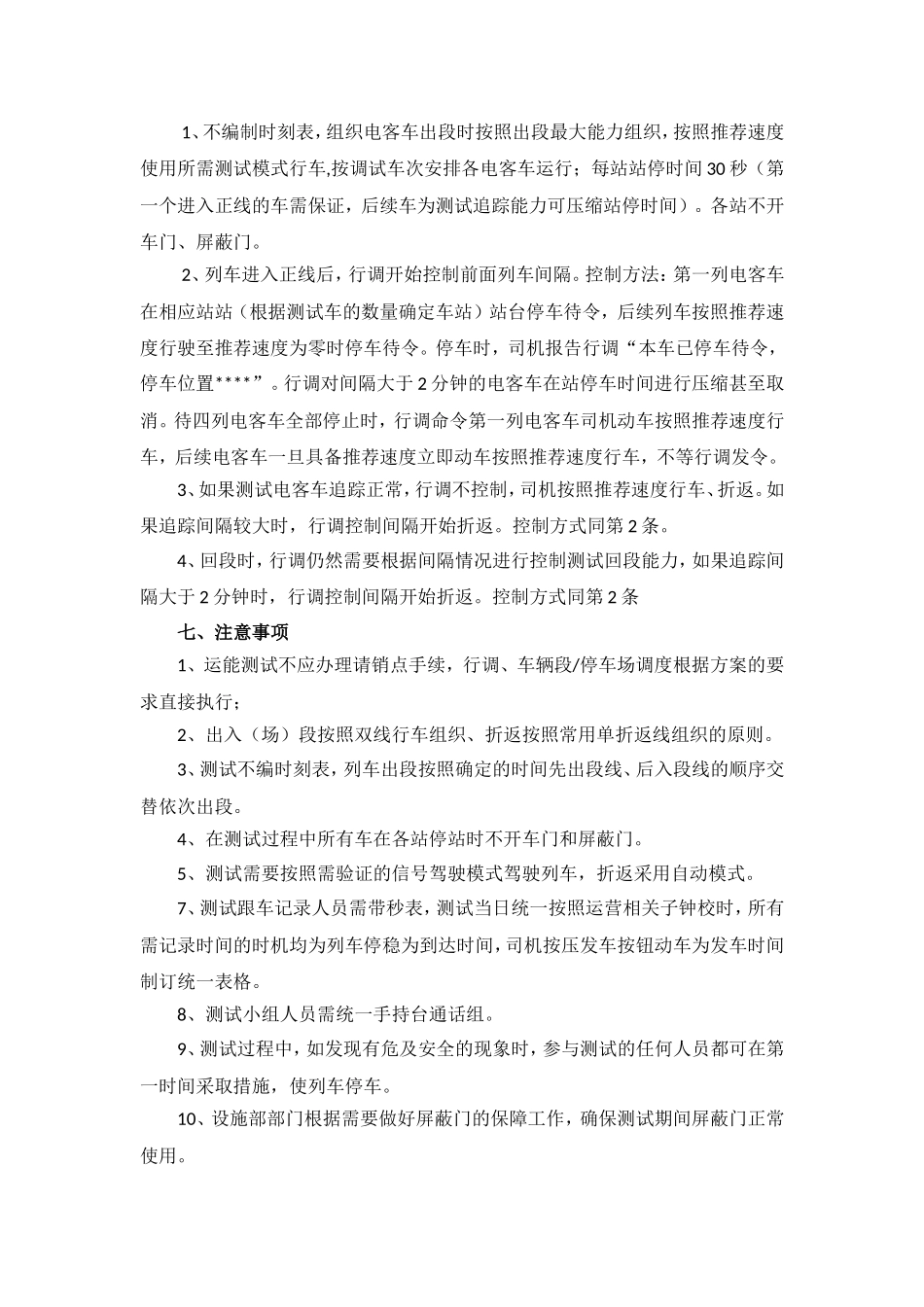

信号系统最大运行能力测试一、调试依据《信号系统项目合同文件》《信号设计联络文件》二、调试目标1、验证列车在正线的最大追踪能力(即最小行车间隔);2、验证两端折返站的最大折返能力(即最小折返间隔);3、验证车辆段/场的出段能力和入段能力
三、专用工器具1、手持台(至少每车1部)2、秒表每车1个四、调试工期至少保证电客车运行一周的时间
五、各部门职责1、牵头部门负责协调测试过程中各部门的职责
2、OCC负责所有测试过程的行车指挥工作
3、通号部门负责测试方案的编制、测试准备工作、测试计划的申请、测试完成后的总结等工作
安排人员跟车记录列车到达、出发时间,在OCC大厅安排人员进行配合,并做好测试过程中的设备应急处理,确保测试顺利完成
收集记录数据
4、车辆部门负责提供状态良好的电客车,并安排人员跟车保障
5、客运部门安排司机驾驶测试电客车;在折返站安排人员配合DTRO折返;各站站务人员听从OCC指挥,在屏蔽门故障时及时打互锁解除以及其它测试需要的操作;场段调度提前确定测试的车辆,按照双线出入段行车方式,及时组织测试列车出入场段,提前排列好场段内所需进路
六、测试步骤车辆段、停车场调度及时组织电客车到达两条转换轨;行调及时组织转换轨的电客车进入正线,并在正线组织列车运行
列车行车要求:1、不编制时刻表,组织电客车出段时按照出段最大能力组织,按照推荐速度使用所需测试模式行车,按调试车次安排各电客车运行;每站站停时间30秒(第一个进入正线的车需保证,后续车为测试追踪能力可压缩站停时间)
各站不开车门、屏蔽门
2、列车进入正线后,行调开始控制前面列车间隔
控制方法:第一列电客车在相应站站(根据测试车的数量确定车站)站台停车待令,后续列车按照推荐速度行驶至推荐速度为零时停车待令
停车时,司机报告行调“本车已停车待令,停车位置****”
行调对间隔大于2分钟的电客车在站停车时间进行压缩甚至取
